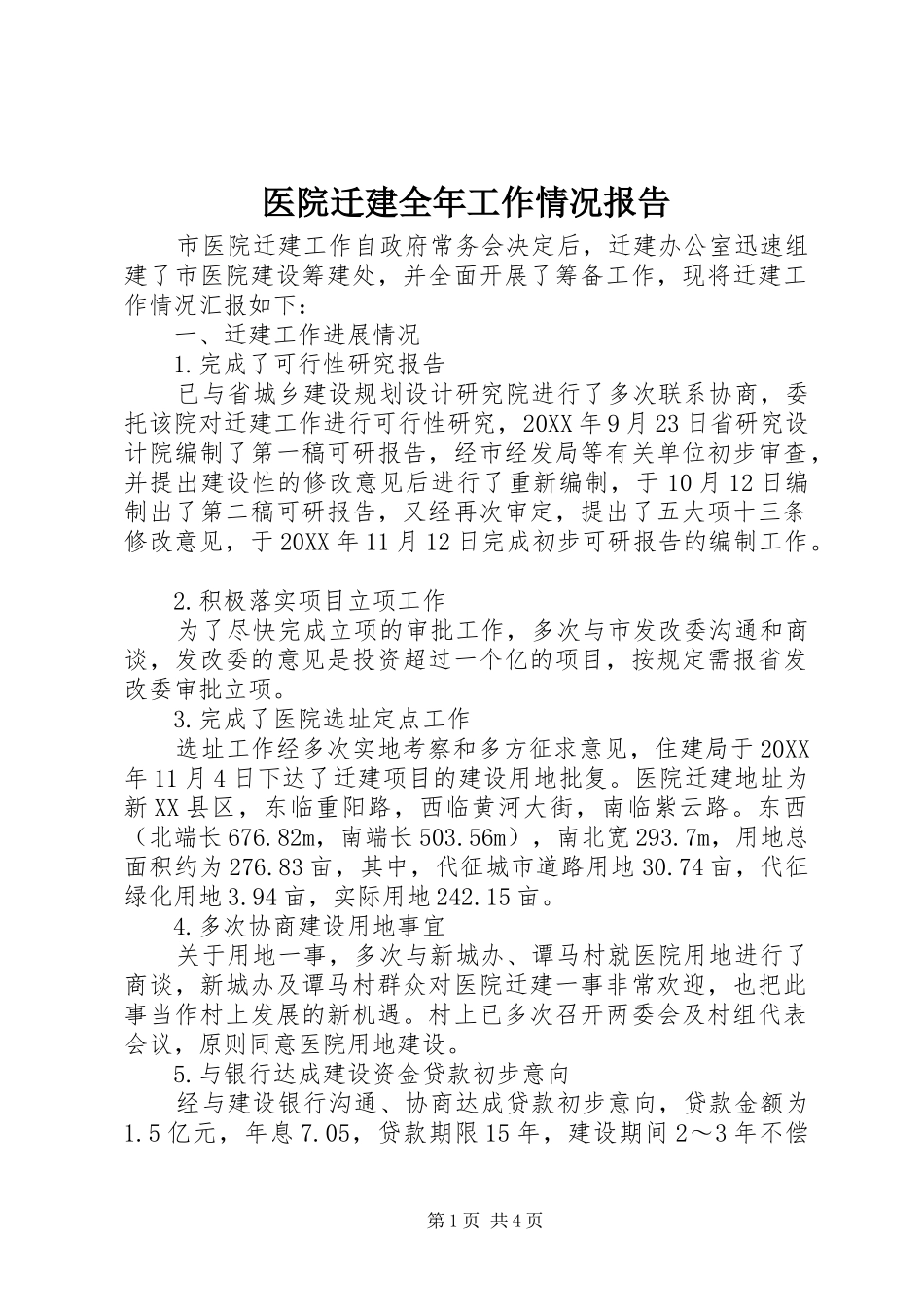

医院迁建全年工作情况报告市医院迁建工作自政府常务会决定后,迁建办公室迅速组建了市医院建设筹建处,并全面开展了筹备工作,现将迁建工作情况汇报如下:一、迁建工作进展情况1
完成了可行性研究报告已与省城乡建设规划设计研究院进行了多次联系协商,委托该院对迁建工作进行可行性研究,20XX年9月23日省研究设计院编制了第一稿可研报告,经市经发局等有关单位初步审查,并提出建设性的修改意见后进行了重新编制,于10月12日编制出了第二稿可研报告,又经再次审定,提出了五大项十三条修改意见,于20XX年11月12日完成初步可研报告的编制工作
积极落实项目立项工作为了尽快完成立项的审批工作,多次与市发改委沟通和商谈,发改委的意见是投资超过一个亿的项目,按规定需报省发改委审批立项
完成了医院选址定点工作选址工作经多次实地考察和多方征求意见,住建局于20XX年11月4日下达了迁建项目的建设用地批复
医院迁建地址为新XX县区,东临重阳路,西临黄河大街,南临紫云路
东西(北端长676
82m,南端长503
56m),南北宽293
7m,用地总面积约为276
83亩,其中,代征城市道路用地30
74亩,代征绿化用地3
94亩,实际用地242
多次协商建设用地事宜关于用地一事,多次与新城办、谭马村就医院用地进行了商谈,新城办及谭马村群众对医院迁建一事非常欢迎,也把此事当作村上发展的新机遇
村上已多次召开两委会及村组代表会议,原则同意医院用地建设
与银行达成建设资金贷款初步意向经与建设银行沟通、协商达成贷款初步意向,贷款金额为1
5亿元,年息7
05,贷款期限15年,建设期间2~3年不偿第1页共4页还本息,投入使用后还本付息,预计每年需偿还本息2000万元
建行已对贷款一事开始进行论证及申报工作,并制定了贷款事宜的承诺书

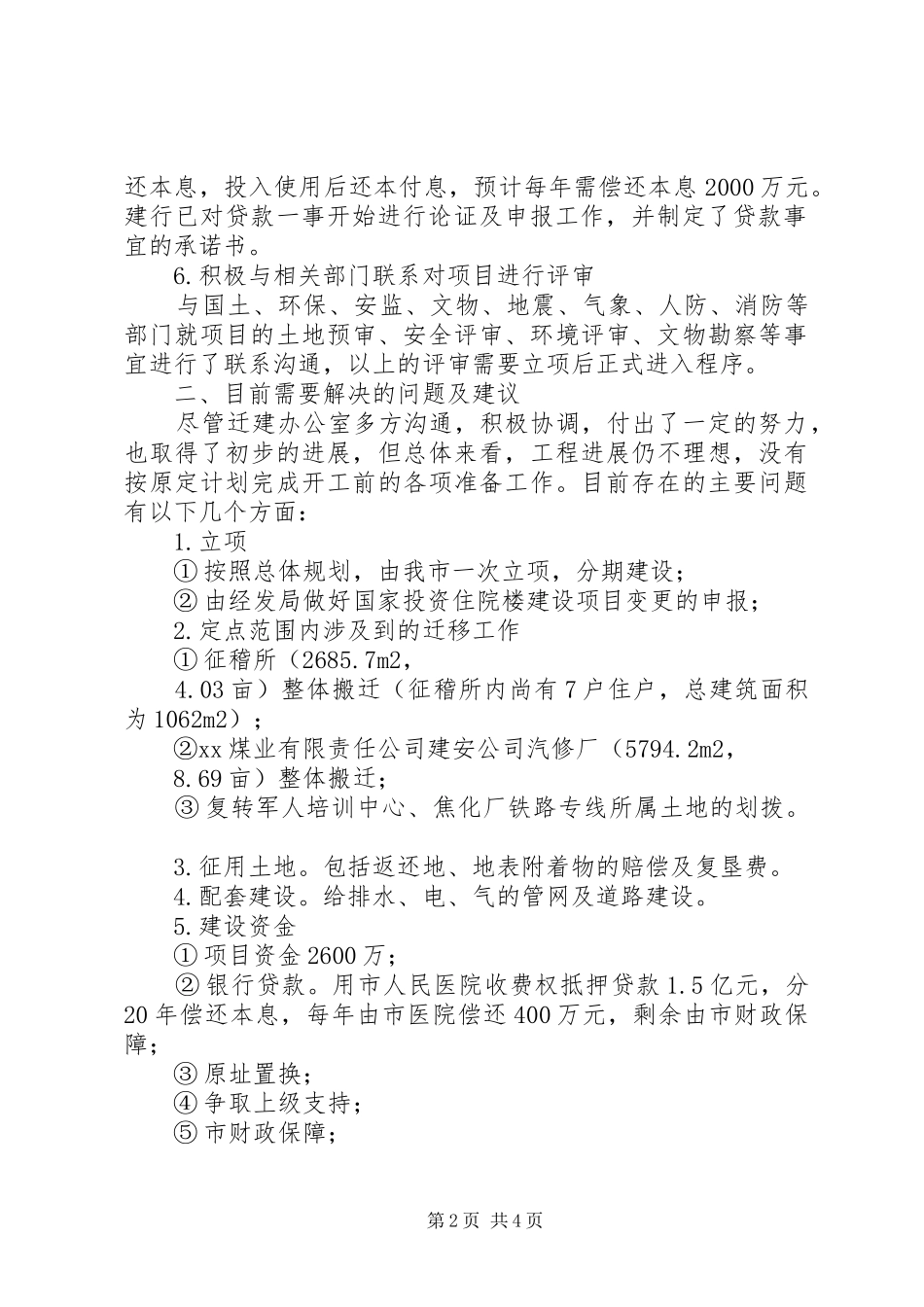

积极与相关部门联系对项目进行评审与国土、环保、安监、文物、地震
