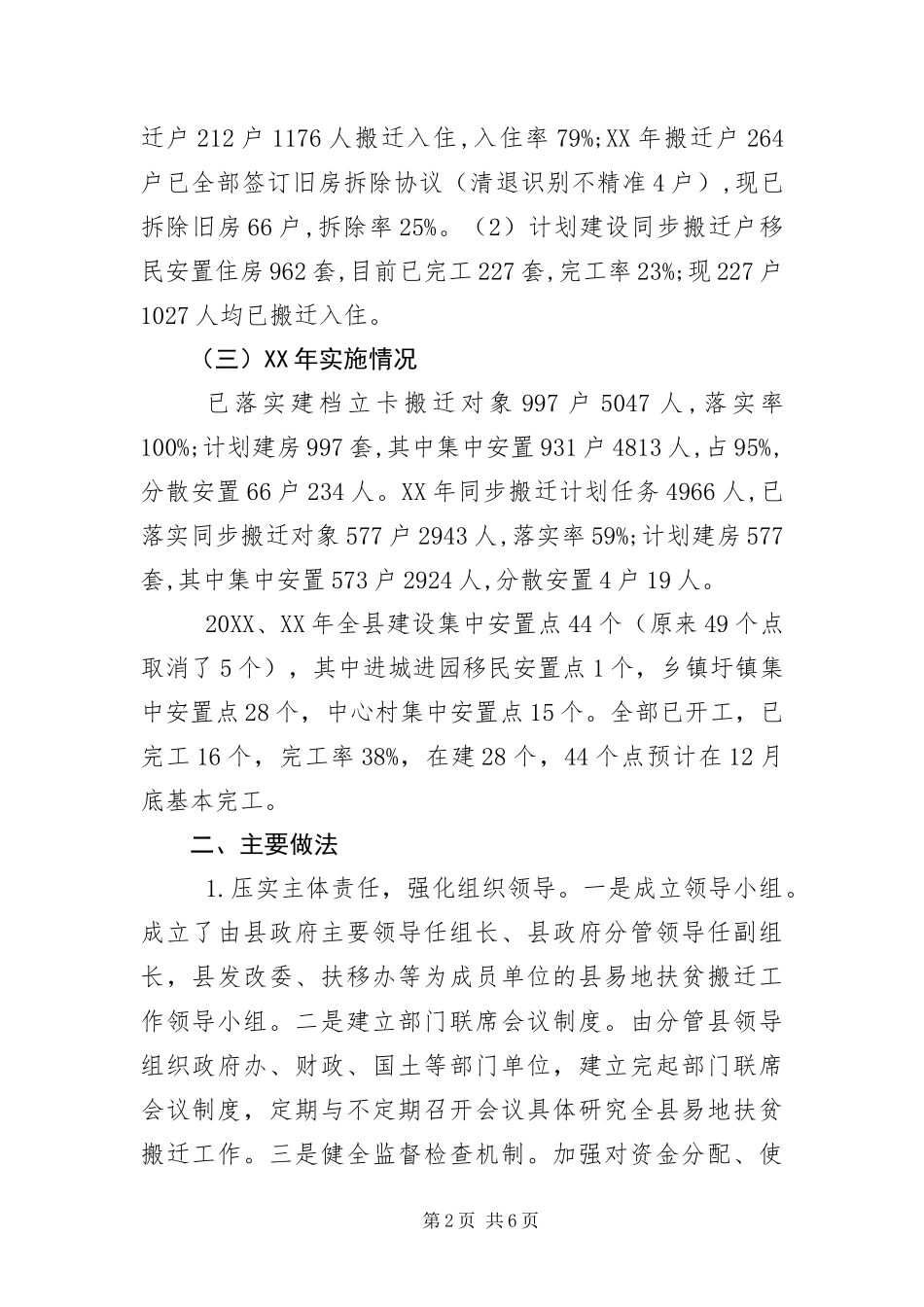

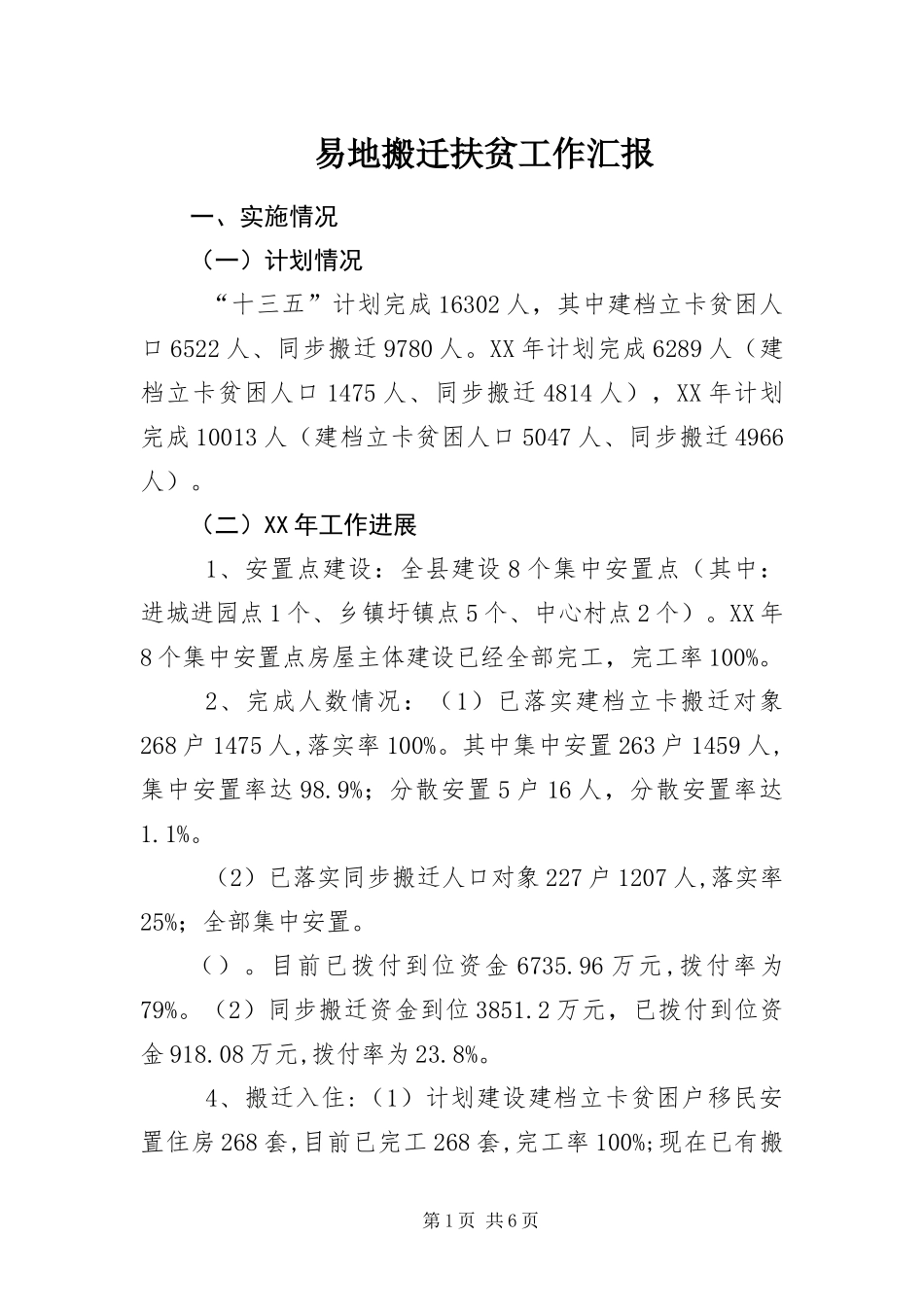

易地搬迁扶贫工作汇报一、实施情况(一)计划情况“十三五”计划完成16302人,其中建档立卡贫困人口6522人、同步搬迁9780人。XX年计划完成6289人(建档立卡贫困人口1475人、同步搬迁4814人),XX年计划完成10013人(建档立卡贫困人口5047人、同步搬迁4966人)。(二)XX年工作进展1、安置点建设:全县建设8个集中安置点(其中:进城进园点1个、乡镇圩镇点5个、中心村点2个)。XX年8个集中安置点房屋主体建设已经全部完工,完工率100%。2、完成人数情况:(1)已落实建档立卡搬迁对象268户1475人,落实率100%。其中集中安置263户1459人,集中安置率达98.9%;分散安置5户16人,分散安置率达1.1%。(2)已落实同步搬迁人口对象227户1207人,落实率25%;全部集中安置。()。目前已拨付到位资金6735.96万元,拨付率为79%。(2)同步搬迁资金到位3851.2万元,已拨付到位资金918.08万元,拨付率为23.8%。4、搬迁入住:(1)计划建设建档立卡贫困户移民安置住房268套,目前已完工268套,完工率100%;现在已有搬第1页共6页迁户212户1176人搬迁入住,入住率79%;XX年搬迁户264户已全部签订旧房拆除协议(清退识别不精准4户),现已拆除旧房66户,拆除率25%。(2)计划建设同步搬迁户移民安置住房962套,目前已完工227套,完工率23%;现227户1027人均已搬迁入住。(三)XX年实施情况已落实建档立卡搬迁对象997户5047人,落实率100%;计划建房997套,其中集中安置931户4813人,占95%,分散安置66户234人。XX年同步搬迁计划任务4966人,已落实同步搬迁对象577户2943人,落实率59%;计划建房577套,其中集中安置573户2924人,分散安置4户19人。20XX、XX年全县建设集中安置点44个(原来49个点取消了5个),其中进城进园移民安置点1个,乡镇圩镇集中安置点28个,中心村集中安置点15个。全部已开工,已完工16个,完工率38%,在建28个,44个点预计在12月底基本完工。二、主要做法1.压实主体责任,强化组织领导。一是成立领导小组。成立了由县政府主要领导任组长、县政府分管领导任副组长,县发改委、扶移办等为成员单位的县易地扶贫搬迁工作领导小组。二是建立部门联席会议制度。由分管县领导组织政府办、财政、国土等部门单位,建立完起部门联席会议制度,定期与不定期召开会议具体研究全县易地扶贫搬迁工作。三是健全监督检查机制。加强对资金分配、使第2页共6页用、管理的全过程监督,定期开展稽查、审计,并将易地扶贫搬迁工作列入我县“三查一通报”督查机制的重点督查内容。四是制定配套政策。根据有关要求,结合我县实际出台了确实可行又是“真金白银”的相关政策,出台了《县政府性投资脱贫攻坚工程项目招投标工作暂行规定》等文件,得到了省委省政府的充分肯定,并在全省推广。2.采取超常规举措,推进项目实施。一是科学制定XX年项目规划。严格按照赣扶移字[20XX]24号文件要求,深入开展调查研究,组织乡村两级干部、帮扶干部再次上户摸清贫困户家庭情况、搬迁意愿及发展需求,科学编制了《县“十三五”易地扶贫搬迁实施方案》、《XX年县易地扶贫搬迁实施方案》及《XX年县易地扶贫搬迁实施方案》等文件。二加大统规统建力度,严格控制分散安置。我县易地扶贫搬迁实行“政府统规统建安置、从严控制分散安置”的安置方式,XX年已落实5047人,全部采取统规统建。对XX年的集中安置点建设项目,采取政府统规统建方式,统一进行简单装修、拎包入住,户均自筹严格控制在1万元以内。三是加快易地扶贫搬迁项目推进。我县将易地扶贫搬迁工作列入县六大攻坚战重点工程项目,实行定期调度定期督查工作制度。以“8.31”“10.31”“12.31”三个时间节点强力加快项目建设进度。8月23日,县委、政府对全县脱贫项目开工率低于100%以下11个乡镇和7个责任单位进行了约谈,有力推动了项目的实施。四是用好用足政策性资金。充分发挥建档立卡贫困户每人5.8万元的搬迁第3页共6页安置资金,按照确保贫困户户均自筹控制在1万元以内的要求倒算资金投入。每人5.8万元的搬迁安置资金和每户1万元的自筹资金整合统筹后仍有结余的,要切实用于安置点就业基地建设和产业发展,不得挪作他用,如资金不够的安置点征地等费用可在整合涉农资金中列支。五是推...
