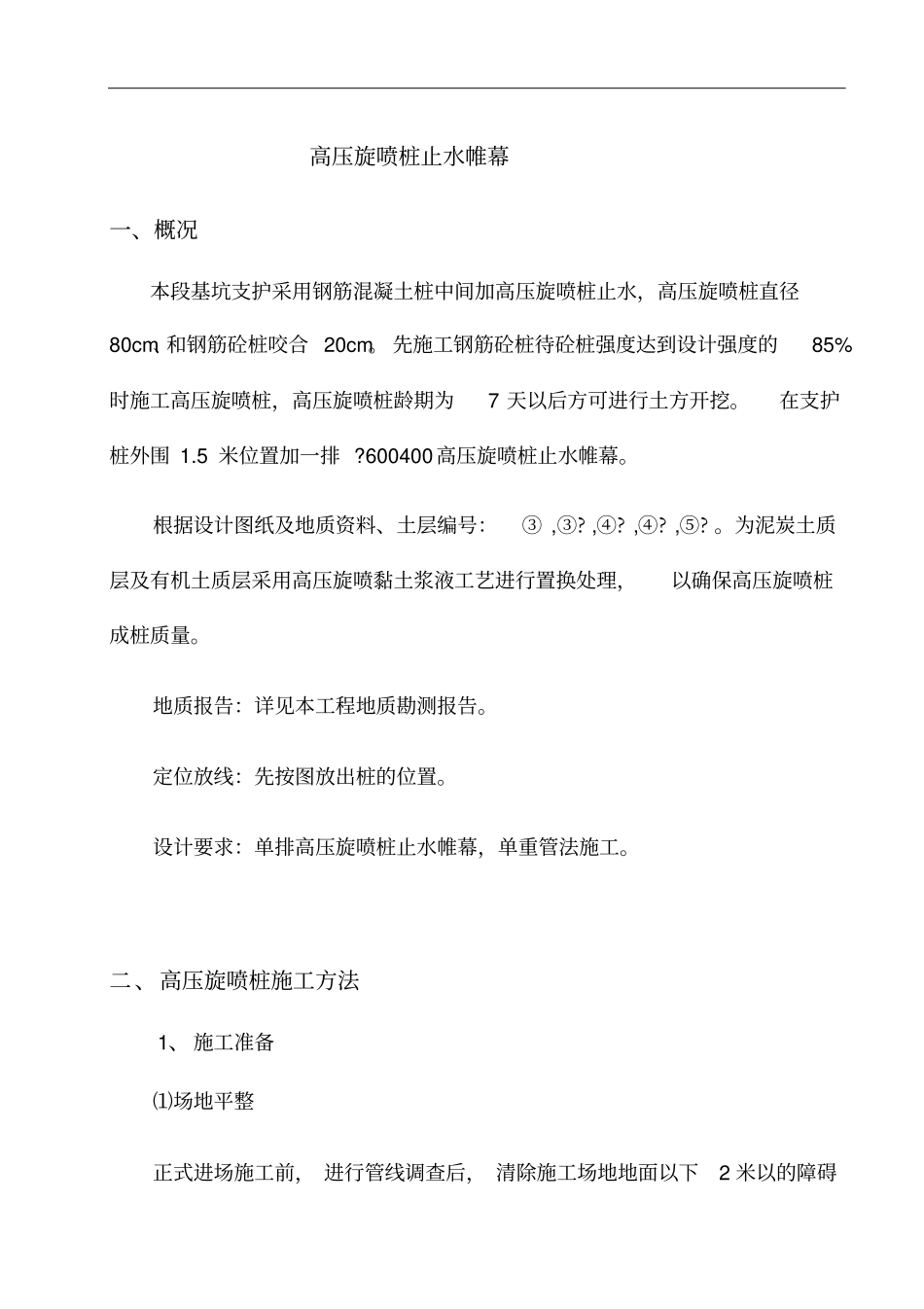

高压旋喷桩止水帷幕一、概况本段基坑支护采用钢筋混凝土桩中间加高压旋喷桩止水,高压旋喷桩直径80cm、和钢筋砼桩咬合20cm
先施工钢筋砼桩待砼桩强度达到设计强度的85%时施工高压旋喷桩,高压旋喷桩龄期为7天以后方可进行土方开挖
在支护桩外围1
5米位置加一排
600400高压旋喷桩止水帷幕
根据设计图纸及地质资料、土层编号:③,③
为泥炭土质层及有机土质层采用高压旋喷黏土浆液工艺进行置换处理,以确保高压旋喷桩成桩质量
地质报告:详见本工程地质勘测报告
定位放线:先按图放出桩的位置
设计要求:单排高压旋喷桩止水帷幕,单重管法施工

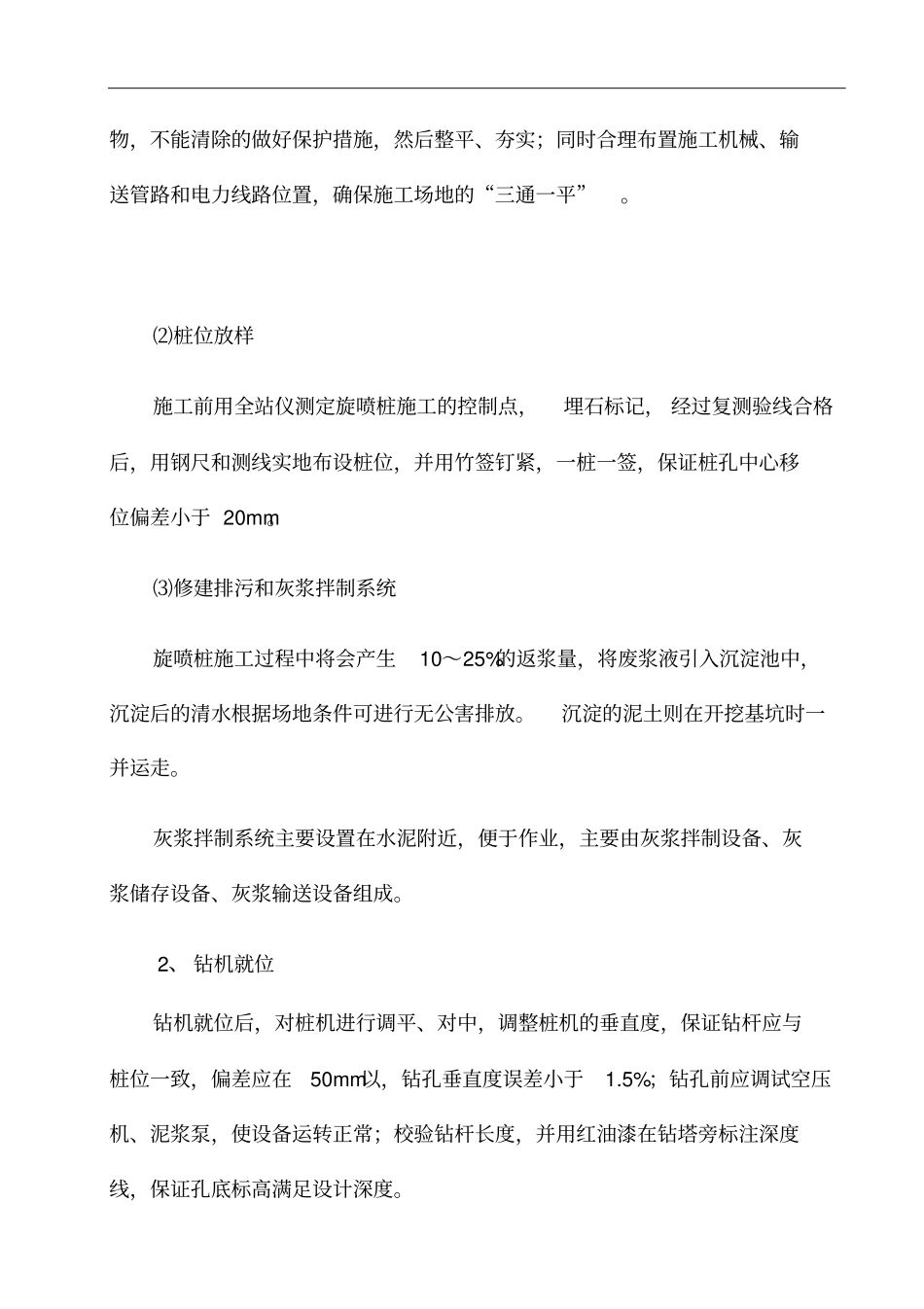

二、高压旋喷桩施工方法1、施工准备⑴场地平整正式进场施工前,进行管线调查后,清除施工场地地面以下2米以的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”
⑵桩位放样施工前用全站仪测定旋喷桩施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,保证桩孔中心移位偏差小于20mm
⑶修建排污和灰浆拌制系统旋喷桩施工过程中将会产生10~25%的返浆量,将废浆液引入沉淀池中,沉淀后的清水根据场地条件可进行无公害排放
沉淀的泥土则在开挖基坑时一并运走
灰浆拌制系统主要设置在水泥附近,便于作业,主要由灰浆拌制设备、灰浆储存设备、灰浆输送设备组成
2、钻机就位钻机就位后,对桩机进行调平、对中,调整桩机的垂直度,保证钻杆应与桩位一致,偏差应在50mm以,钻孔垂直度误差小于1
5%;钻孔前应调试空压机、泥浆泵,使设备运转正常;校验钻杆长度,并用红油漆在钻塔旁标注深度线,保证孔底标高满足设计深度

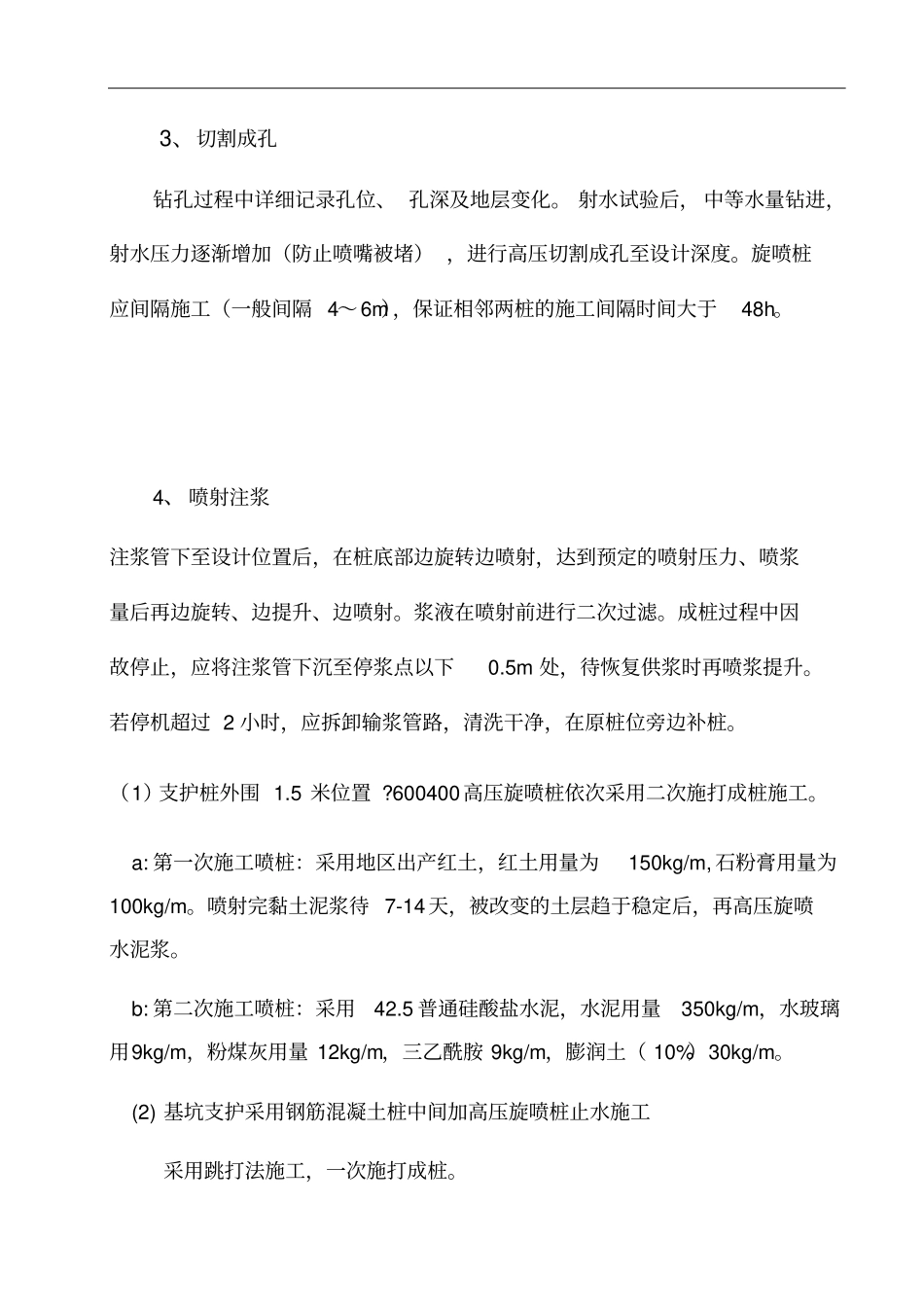

3、切割成孔钻孔过程中详细记录孔位、孔深及地层变化
射水试验后,中等水量钻进,射水压力逐渐增加(防止喷嘴被堵),进行高压切割成孔至设计深度
