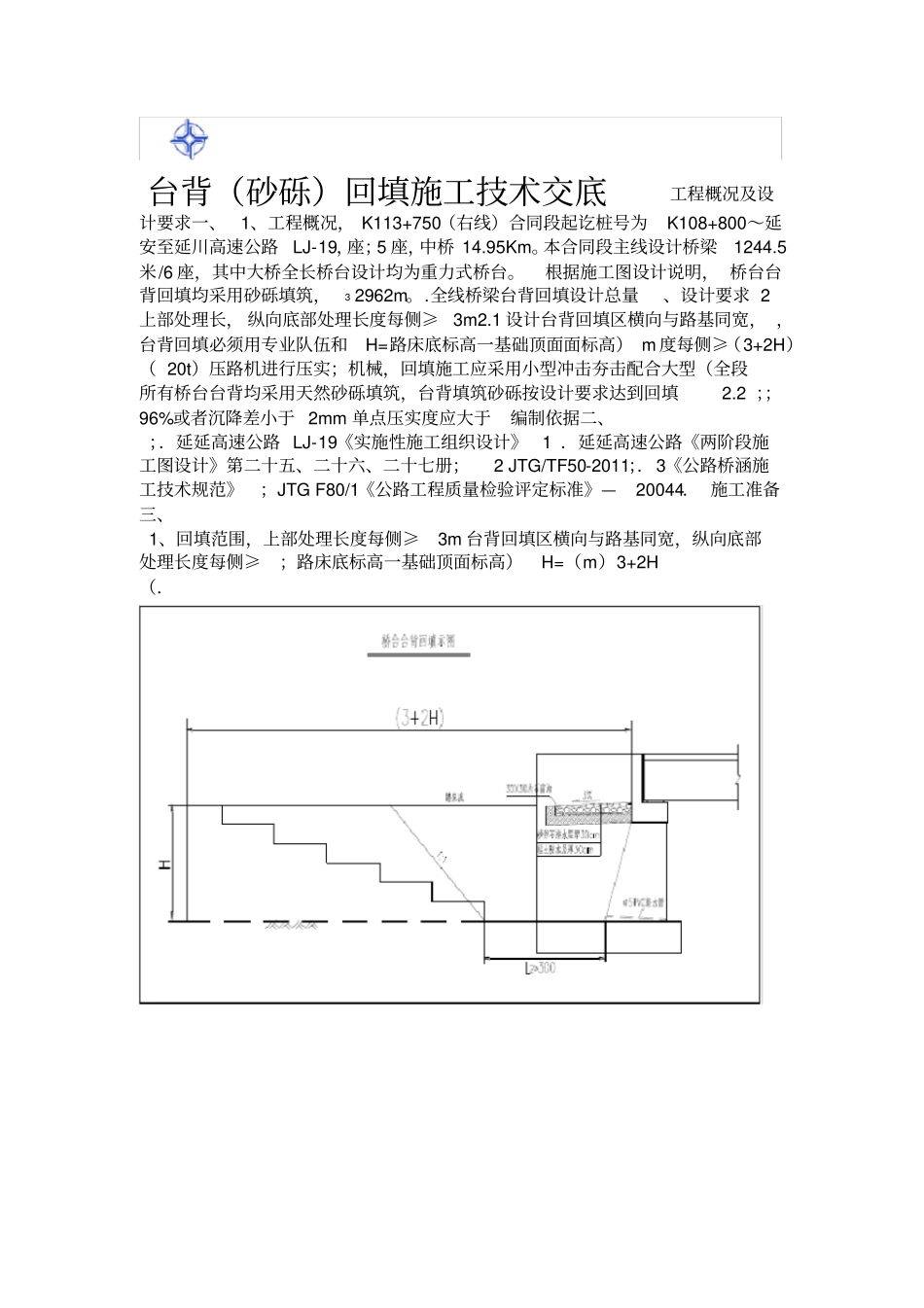

台背(砂砾)回填施工技术交底工程概况及设计要求一、1、工程概况,K113+750(右线)合同段起讫桩号为K108+800~延安至延川高速公路LJ-19,座;5座,中桥14
本合同段主线设计桥梁1244
5米/6座,其中大桥全长桥台设计均为重力式桥台
根据施工图设计说明,桥台台背回填均采用砂砾填筑,32962m
全线桥梁台背回填设计总量、设计要求2上部处理长,纵向底部处理长度每侧≥3m2
1设计台背回填区横向与路基同宽,,台背回填必须用专业队伍和H=路床底标高一基础顶面面标高)m度每侧≥(3+2H)(20t)压路机进行压实;机械,回填施工应采用小型冲击夯击配合大型(全段所有桥台台背均采用天然砂砾填筑,台背填筑砂砾按设计要求达到回填2
2;;96%或者沉降差小于2mm单点压实度应大于编制依据二、;.延延高速公路LJ-19《实施性施工组织设计》1.延延高速公路《两阶段施工图设计》第二十五、二十六、二十七册;2JTG/TF50-2011;.3《公路桥涵施工技术规范》;JTGF80/1《公路工程质量检验评定标准》—20044.施工准备三、1、回填范围,上部处理长度每侧≥3m台背回填区横向与路基同宽,纵向底部处理长度每侧≥;路床底标高一基础顶面标高)H=(m)3+2H(.2、设置台阶2

1、为确保桥台背得后的填土与挖方路基或已填筑路堤的有效搭接、良好结合、结合部纵向必须设置反向台阶2
2、结合现场实际情况,台背填料与挖方石质路堑衔接,采用1:1的坡度相接,台背回填施工前,应在衔接坡面开挖内倾坡度大于4%,高度100cm宽度200cm台阶后,再进行台背回填施工;3、填料选择桥台背回填的填料宜采用砂砾、石渣或半刚性材料填筑,结合我部现场实际情况,3;机械施工松铺系数台背回填均采用天然砂砾填筑
砂砾最大干密度为2
36g/cm按1

10,人工摊铺松铺系数按1
