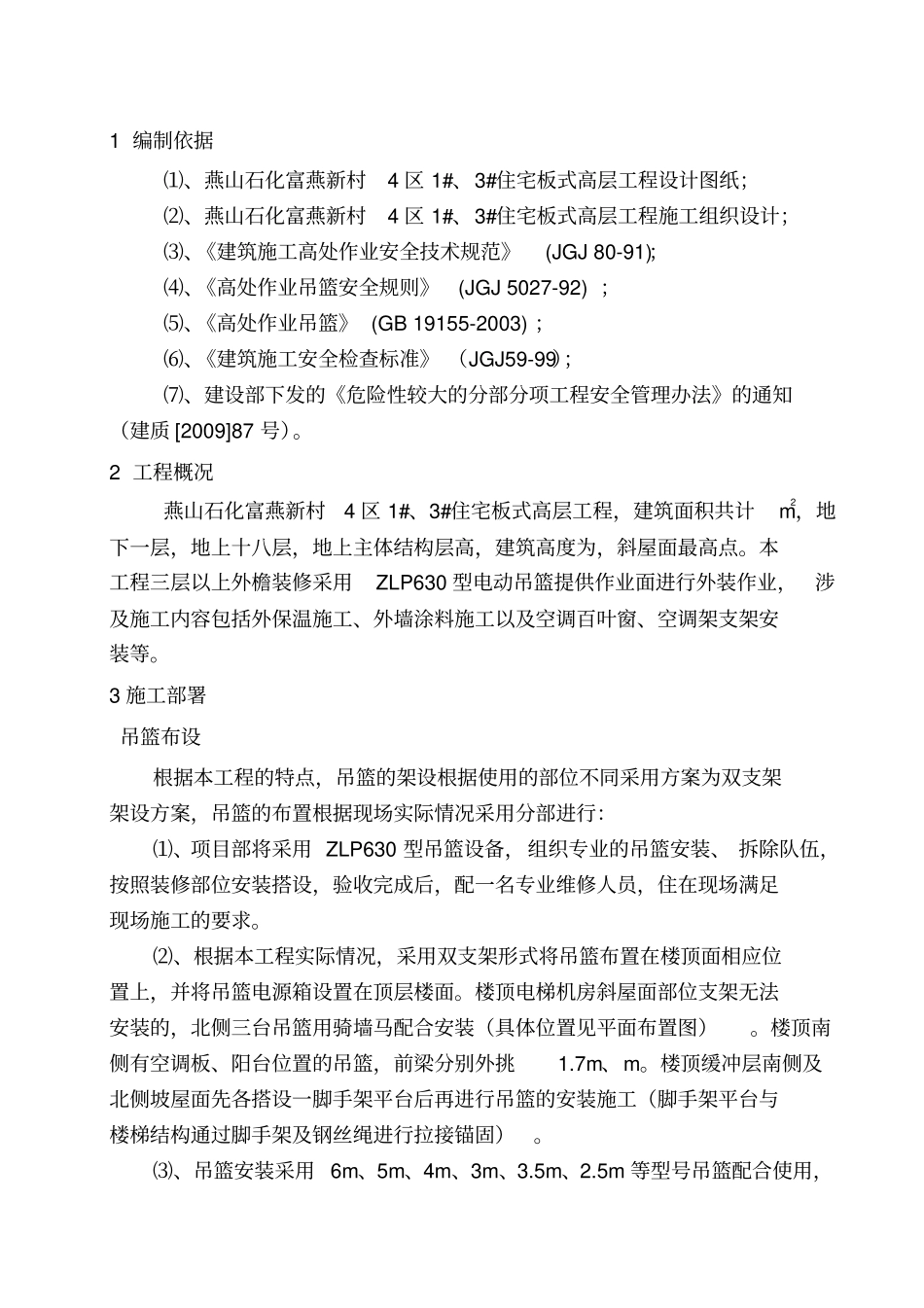

1编制依据⑴、燕山石化富燕新村4区1#、3#住宅板式高层工程设计图纸;⑵、燕山石化富燕新村4区1#、3#住宅板式高层工程施工组织设计;⑶、《建筑施工高处作业安全技术规范》(JGJ80-91);⑷、《高处作业吊篮安全规则》(JGJ5027-92);⑸、《高处作业吊篮》(GB19155-2003);⑹、《建筑施工安全检查标准》(JGJ59-99);⑺、建设部下发的《危险性较大的分部分项工程安全管理办法》的通知(建质[2009]87号)
2工程概况燕山石化富燕新村4区1#、3#住宅板式高层工程,建筑面积共计m2,地下一层,地上十八层,地上主体结构层高,建筑高度为,斜屋面最高点
本工程三层以上外檐装修采用ZLP630型电动吊篮提供作业面进行外装作业,涉及施工内容包括外保温施工、外墙涂料施工以及空调百叶窗、空调架支架安装等
3施工部署吊篮布设根据本工程的特点,吊篮的架设根据使用的部位不同采用方案为双支架架设方案,吊篮的布置根据现场实际情况采用分部进行:⑴、项目部将采用ZLP630型吊篮设备,组织专业的吊篮安装、拆除队伍,按照装修部位安装搭设,验收完成后,配一名专业维修人员,住在现场满足现场施工的要求
⑵、根据本工程实际情况,采用双支架形式将吊篮布置在楼顶面相应位置上,并将吊篮电源箱设置在顶层楼面
楼顶电梯机房斜屋面部位支架无法安装的,北侧三台吊篮用骑墙马配合安装(具体位置见平面布置图)
楼顶南侧有空调板、阳台位置的吊篮,前梁分别外挑1
楼顶缓冲层南侧及北侧坡屋面先各搭设一脚手架平台后再进行吊篮的安装施工(脚手架平台与楼梯结构通过脚手架及钢丝绳进行拉接锚固)

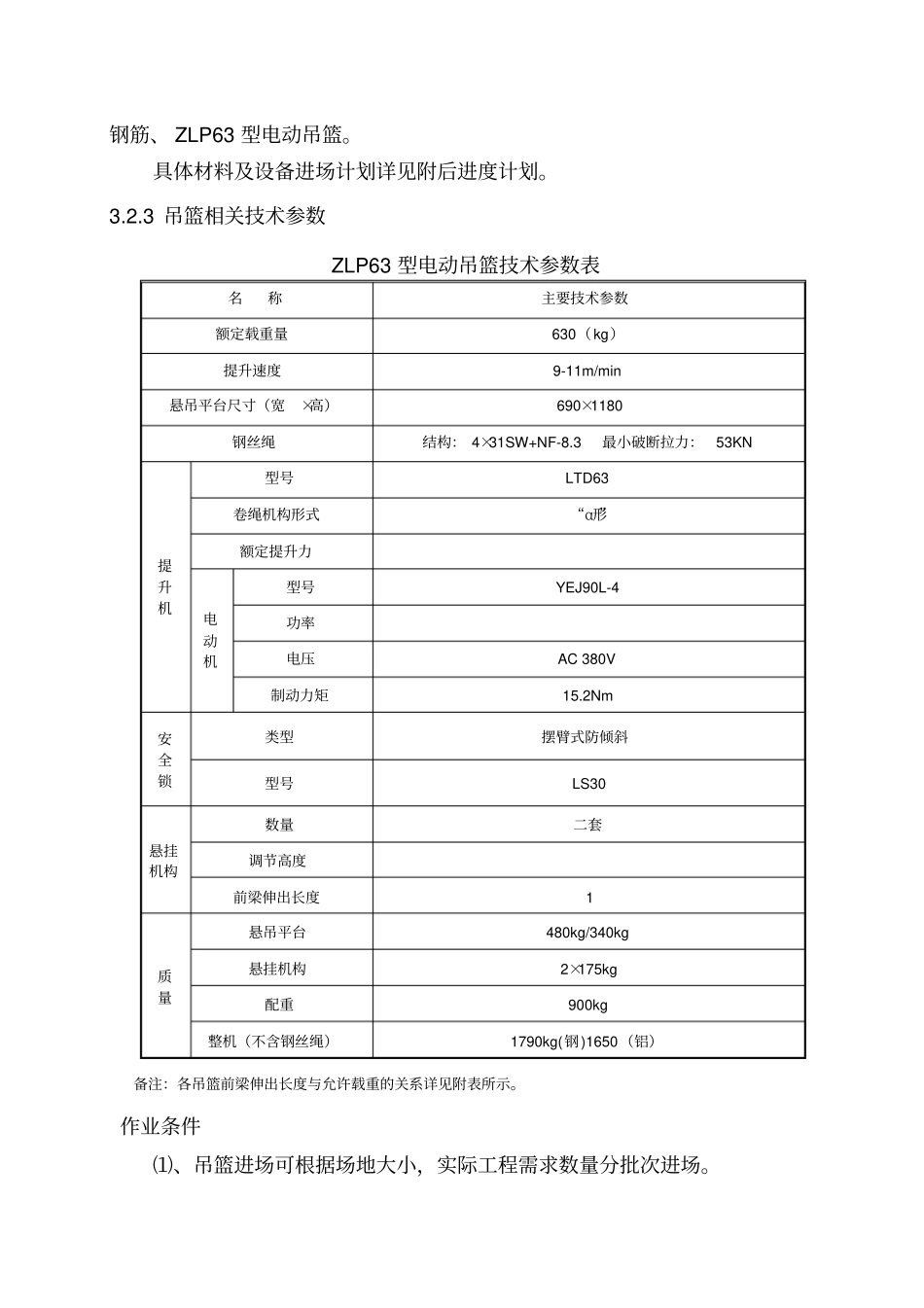

⑶、吊篮安装采用6m、5m、4m、3m、3
5m等型号吊篮配合使用,具体使用吊篮数量可根据施工进度进行调节,并根据吊篮的进场数量增加而加设电箱(要符合一机一闸一漏的要求)

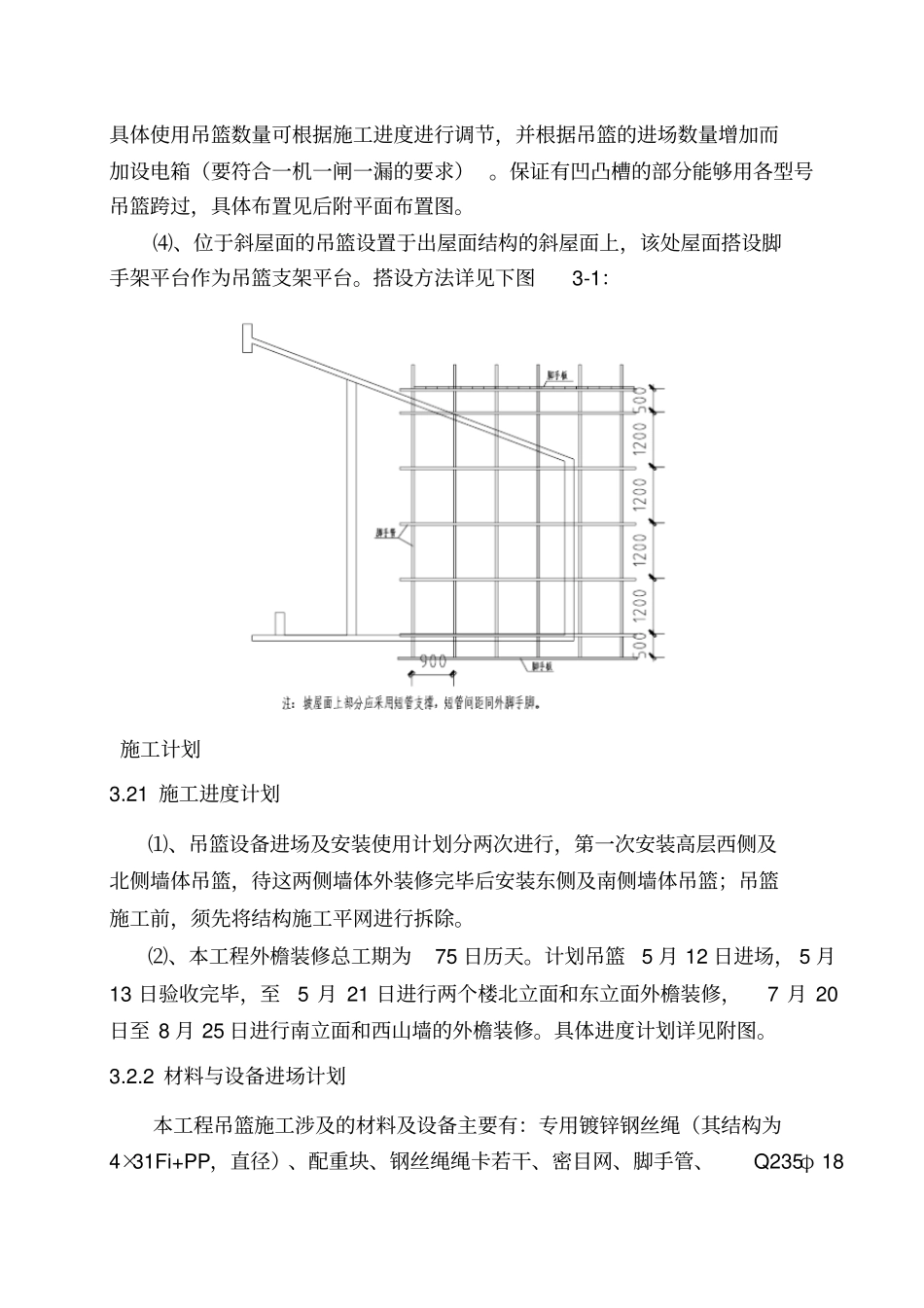

保证有凹凸槽的部分能够用各型号吊篮跨过
