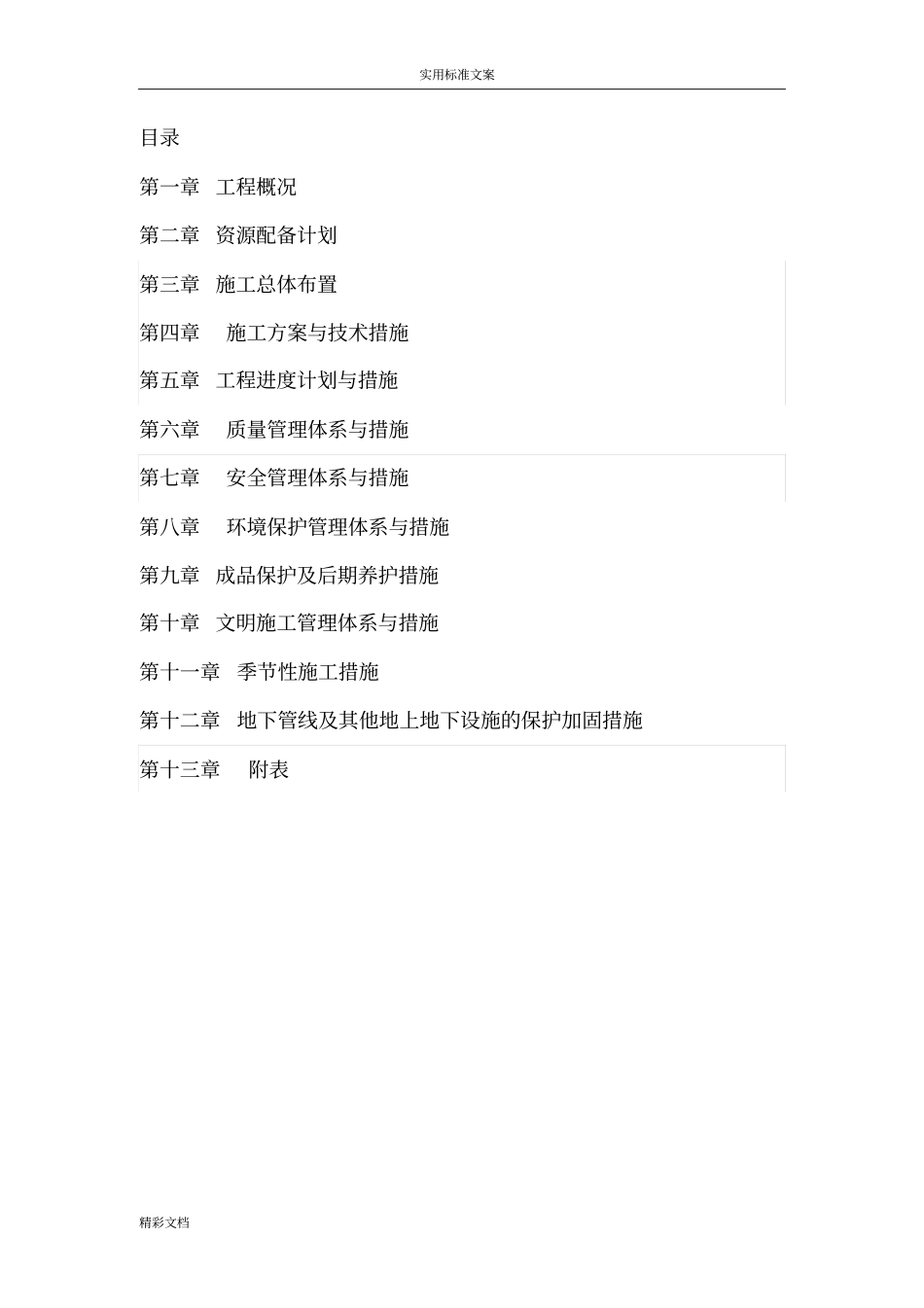

实用标准文案精彩文档目录第一章工程概况第二章资源配备计划第三章施工总体布置第四章施工方案与技术措施第五章工程进度计划与措施第六章质量管理体系与措施第七章安全管理体系与措施第八章环境保护管理体系与措施第九章成品保护及后期养护措施第十章文明施工管理体系与措施第十一章季节性施工措施第十二章地下管线及其他地上地下设施的保护加固措施第十三章附表实用标准文案精彩文档第一章工程概况1

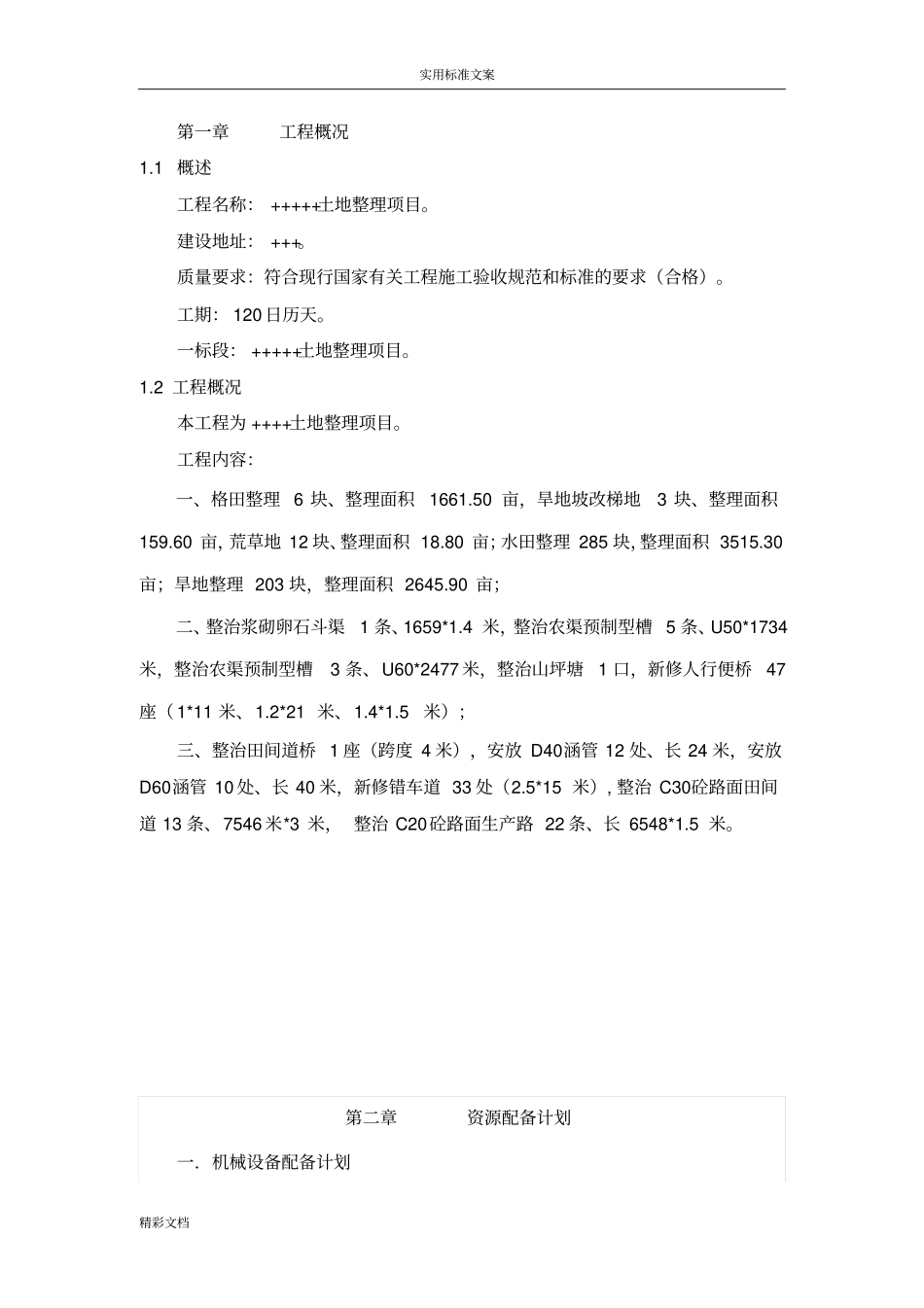

1概述工程名称:+++++土地整理项目
建设地址:+++
质量要求:符合现行国家有关工程施工验收规范和标准的要求(合格)
工期:120日历天
一标段:+++++土地整理项目
2工程概况本工程为++++土地整理项目
工程内容:一、格田整理6块、整理面积1661
50亩,旱地坡改梯地3块、整理面积159
60亩,荒草地12块、整理面积18
80亩;水田整理285块,整理面积3515
30亩;旱地整理203块,整理面积2645
90亩;二、整治浆砌卵石斗渠1条、1659*1
4米,整治农渠预制型槽5条、U50*1734米,整治农渠预制型槽3条、U60*2477米,整治山坪塘1口,新修人行便桥47座(1*11米、1
2*21米、1
5米);三、整治田间道桥1座(跨度4米),安放D40涵管12处、长24米,安放D60涵管10处、长40米,新修错车道33处(2
5*15米),整治C30砼路面田间道13条、7546米*3米,整治C20砼路面生产路22条、长6548*1
第二章资源配备计划一.机械设备配备计划实用标准文案精彩文档1

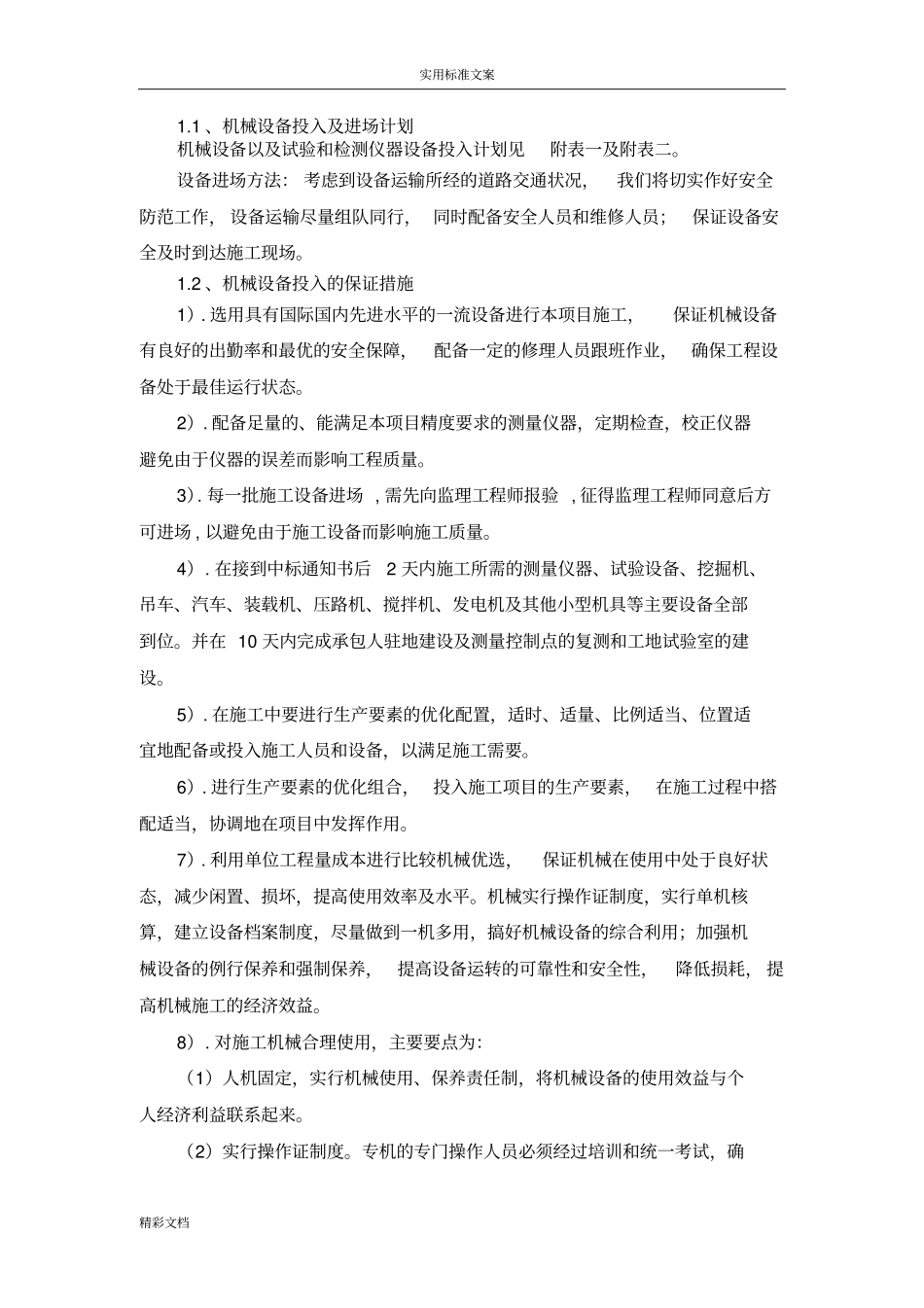

1、机械设备投入及进场计划机械设备以及试验和检测仪器设备投入计划见附表一及附表二
设备进场方法:考虑到设备运输所经的道路交通状况,我们将切实作好安全防范工作,设备运输尽量组队同行,同时配备安全人员和维修人员;保证设备安全及时到达施工现场
2、机械设备投入的保证措施1)
