街面水电站拦河坝及溢洪道工程投标文件(合同编号:JM02DB-C1)施工组织设计-188-第10章土石方平衡、料场规划与坝料开采加工10
1土石方平衡规划的原则大坝填筑土石方料的平衡规划是本合同工程控制投资的关键,其平衡规划的原则如下:(1)开挖料尽量考虑直接上坝,减少存料场堆存二次转运,同时应充分满足溢洪道和大坝填筑施工进度影响等因素
(2)垫层料由布置在右岸上游库区内的碎石加工系统生产,加工碎石的毛料尽量利用前期储存在库区中转料场的可利用料,尽可能减少运距和二次倒运的费用
(3)过渡料优先利用厂房地下洞室的开挖料,不足部分从5#主石料场开采获得
(4)大坝堆石料前期先使用部分库区中转料场的储备料,主要填筑料从5#主料场直接开采上坝填筑,后期随着坝体填筑升高到260m高程以后,考虑从右岸上坝公路旁的1#、2#石料场开采部分填筑石料
(5)黄砂从坝趾下游的砂石料场开采,并就近筛分成成品料运到工地使用,混凝土骨料和垫层碎石料全部考虑采用人工碎石料,在库区碎石加工厂内生产
(6)考虑到环保要求,1#、2#石料场作为被选料场考虑,宜少开采为好
2土石方平衡规划10

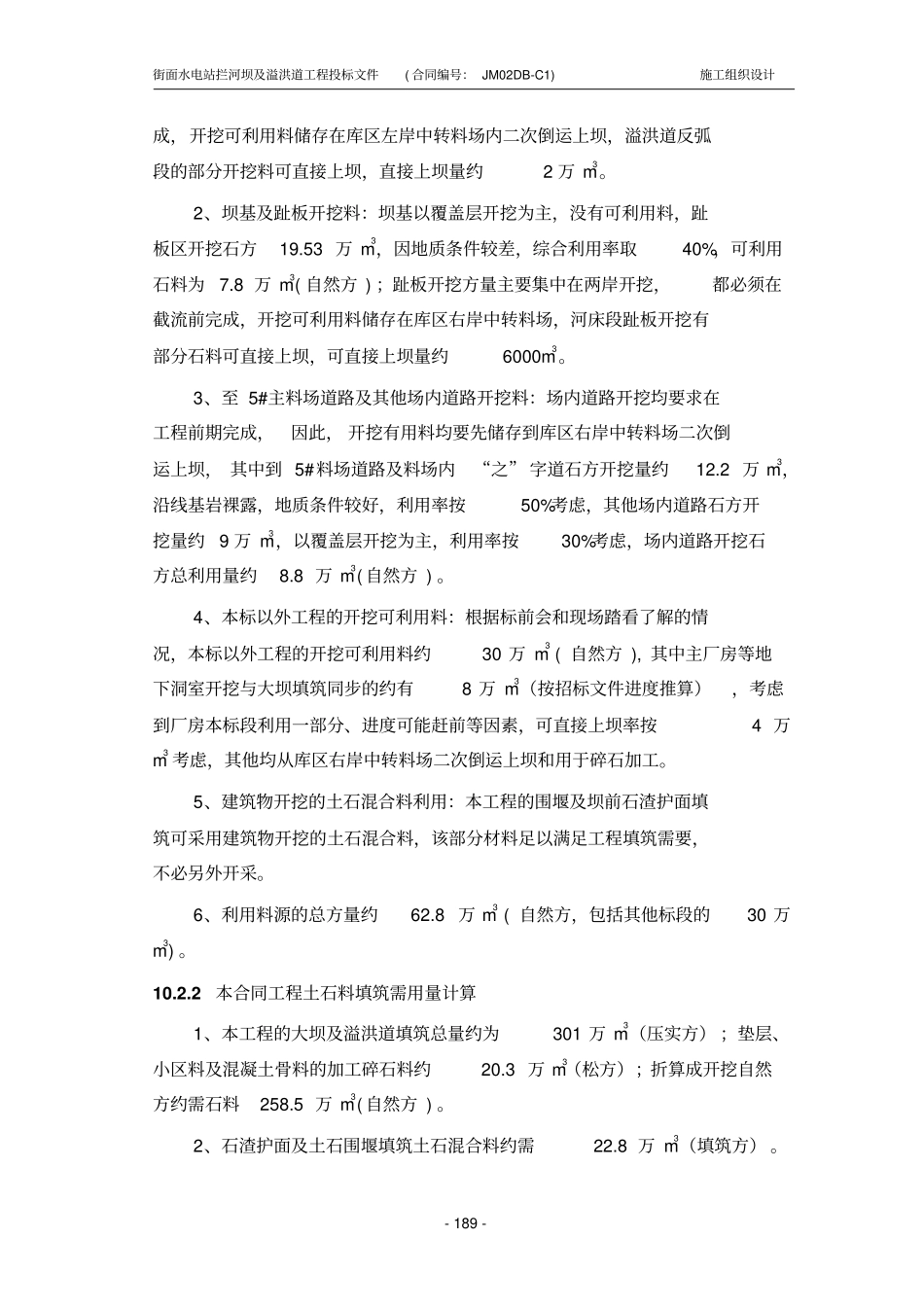

1大坝填筑可利用料源计算1、溢洪道工程的开挖料:溢洪道工程土方开挖10
76万m3,石方开挖32
39万m3,由于溢洪道地质条件较差,强风化岩含量较高,开挖石料的利用率取50%,可利用石料为16
2万m3(自然方);由于溢洪道的开挖方量绝大部分集中在270m高程平台以上,约占3/4,而270m平台对左岸岸坡趾板开挖有影响,因此溢洪道的开挖大部分要在坝体开始填筑前完街面水电站拦河坝及溢洪道工程投标文件(合同编号:JM02DB-C1)施工组织设计-189-成,开挖可利用料储存在库区左岸中转料场内二次倒运上坝,溢洪道反弧段的部分开挖料可直接上坝,直接上坝量约2万m3

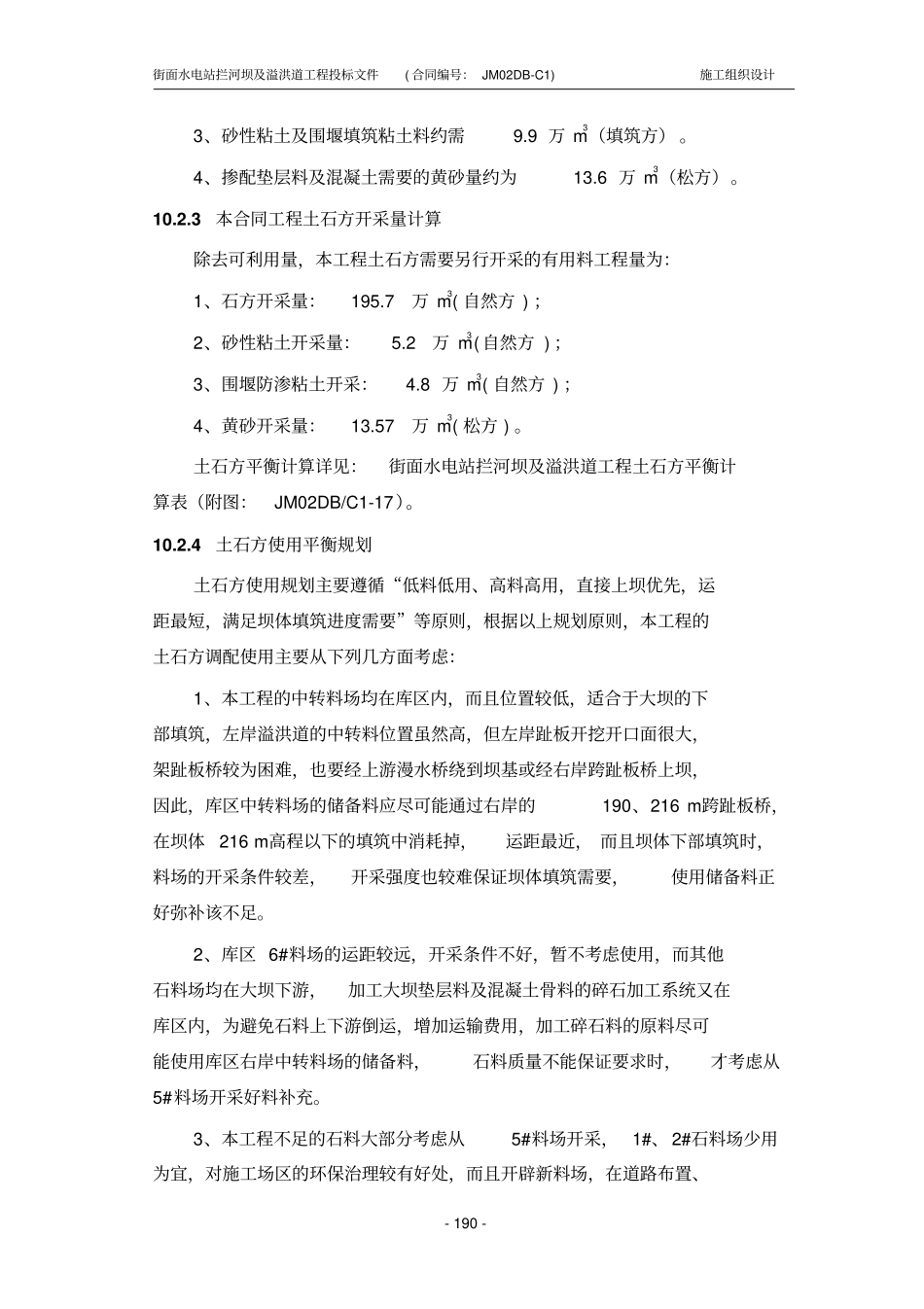

2、坝基及趾板开挖料:坝基以覆盖层开挖为主,没有
