浙江仙居抽水蓄能电站机电设备安装工程EMI标合同编号:仙蓄计合DGCSG(2013)13号地坪裂缝修补施工方案编写:审核:批准:中国水利水电第五工程局有限公司浙江仙居机电安装工程项目经理部2016年09月30日1/6目录1、裂缝原因分析
22、施工准备
23、施工步骤
24、工期控制
45、质量控制标准
46、成品保护

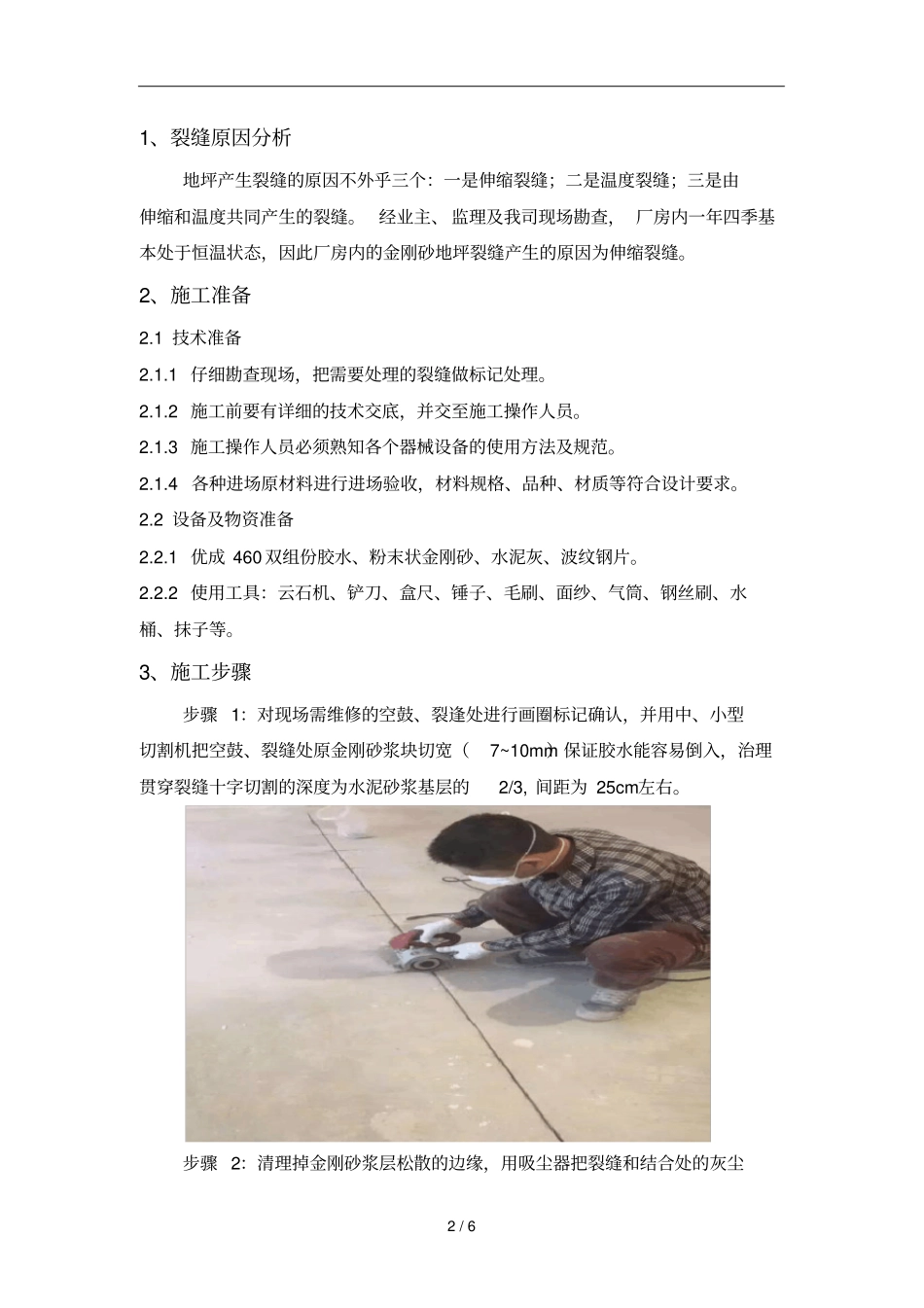

42/61、裂缝原因分析地坪产生裂缝的原因不外乎三个:一是伸缩裂缝;二是温度裂缝;三是由伸缩和温度共同产生的裂缝
经业主、监理及我司现场勘查,厂房内一年四季基本处于恒温状态,因此厂房内的金刚砂地坪裂缝产生的原因为伸缩裂缝
2、施工准备2
1技术准备2
1仔细勘查现场,把需要处理的裂缝做标记处理
2施工前要有详细的技术交底,并交至施工操作人员
3施工操作人员必须熟知各个器械设备的使用方法及规范
4各种进场原材料进行进场验收,材料规格、品种、材质等符合设计要求
2设备及物资准备2
1优成460双组份胶
