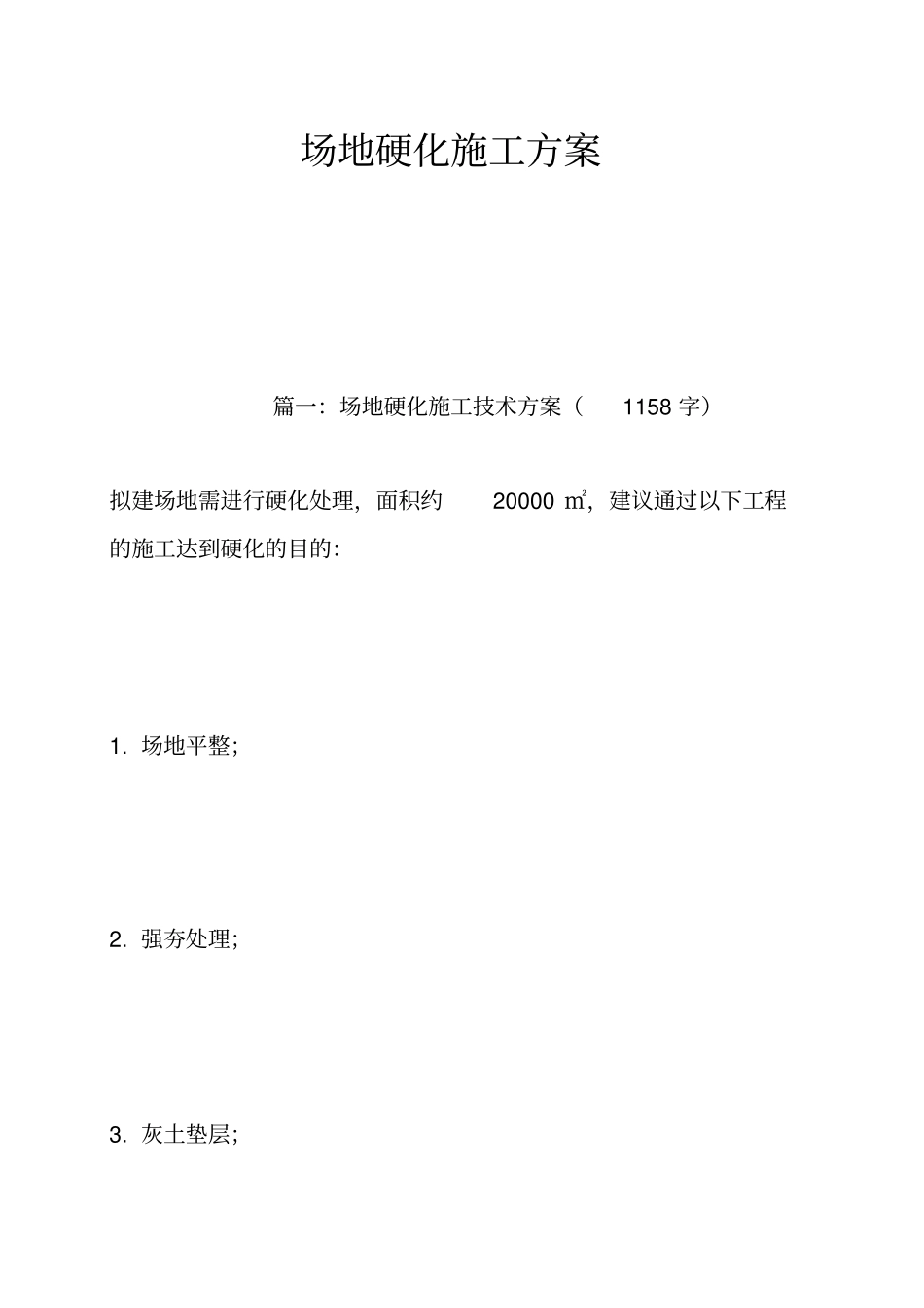

场地硬化施工方案篇一:场地硬化施工技术方案(1158字)拟建场地需进行硬化处理,面积约20000㎡,建议通过以下工程的施工达到硬化的目的:1
场地平整;2
强夯处理;3
灰土垫层;4

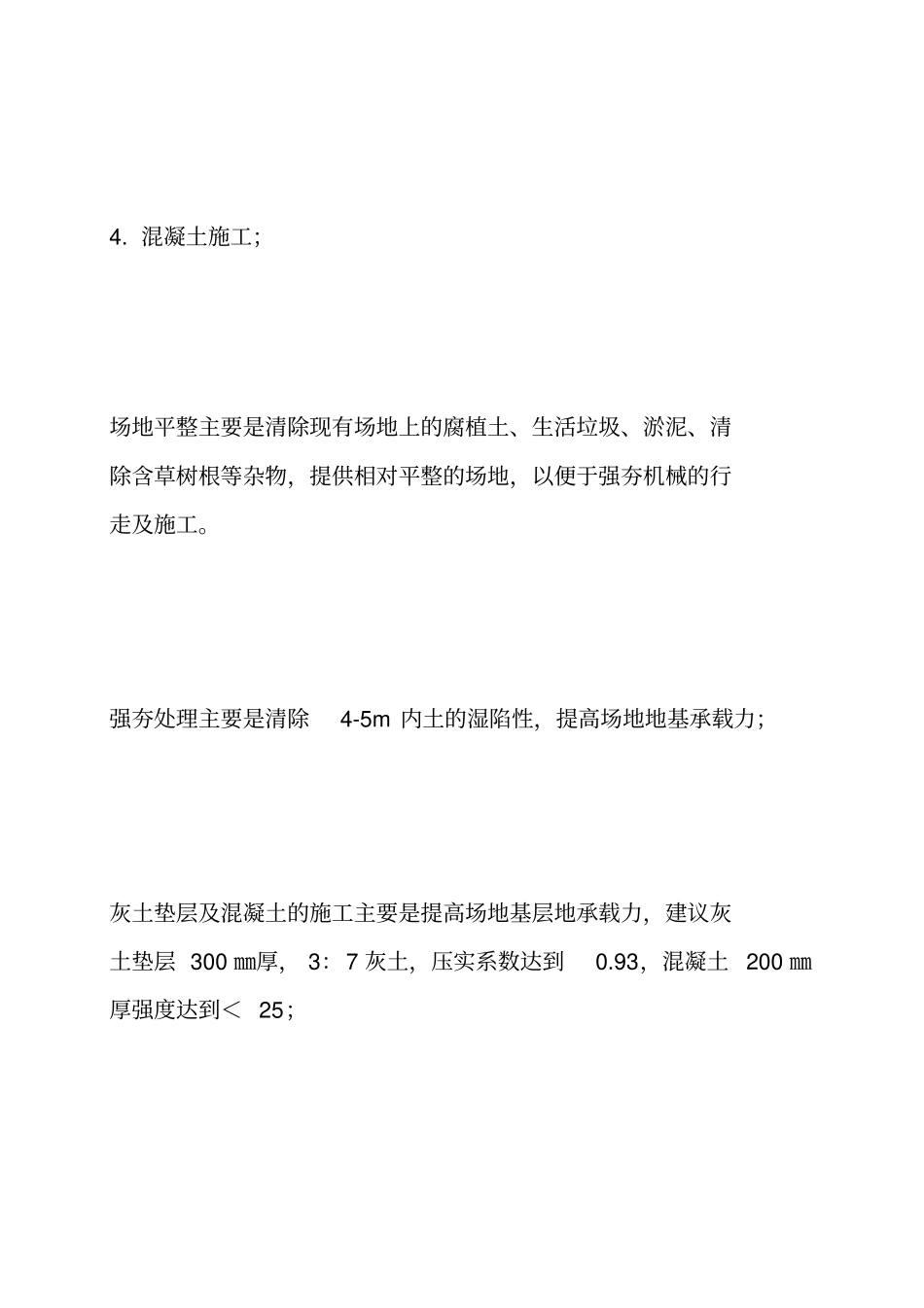

混凝土施工;场地平整主要是清除现有场地上的腐植土、生活垃圾、淤泥、清除含草树根等杂物,提供相对平整的场地,以便于强夯机械的行走及施工
强夯处理主要是清除4-5m内土的湿陷性,提高场地地基承载力;灰土垫层及混凝土的施工主要是提高场地基层地承载力,建议灰土垫层300㎜厚,3:7灰土,压实系数达到0
93,混凝土200㎜厚强度达到<25;二、强夯技术方案及施工程序1、强夯工艺参数的设定1
1主夯夯击能采用2000KN
M,满夯夯击采用1000KN
2夯击遍数:采用三遍强夯,第一、二遍主夯点,夯击能2000KN
M,第三遍低锤满夯
3布点形式:采用正方形布点,夯点间距4m×4m,施工时隔排施工
4主夯夯击次数:以最后二击的平场夯沉量不大于50m相对应的夯击次数为最终夯击次数;1
5满夯夯击次数:满夯夯印搭接1/4,每点2-3击;1
6施工机具采用如下:抚顺挖掘机厂生产的型号为W1001,起重量为150KN
M履带式起重机,门架高度不低于16m,夯锤质量160-200KN,底面积5㎡,起升高度与锤重的乘积达到2000KN
7停锤标准:①最后两击的平均夯沉量不大于50㎜;②夯坑周围出现较大隆起;③夯坑过深而发生起锤困难;1
8如夯坑周围出现较大隆起停锤后,采用挖掘机或装载机将橡皮土铲除,回填含水量较小土再进行夯击,直到达到规范要求
2、施工程序2
1标明第一遍夯点位置,测量地面高程;2
2起重机组就位,夯锤对准夯点位置,偏差不超过10㎝;2
3将夯锤起吊至相应能级对应的预定高度,脱钩、锤自由下落、放下吊钩,测量锤顶高程,如锤歪余时,应及时将坑底整平
4重复步骤2
3按规定要求控
