泵类设备拆除方案1、施工程序图2、泵外观检查2
1、泵拆除前应进行必要的外观检查(附属部件有无损伤、缺件锈蚀),核对泵的名称、规格、型号,逐一清点附属部件的数量,由甲方确认,并作好记录
2、拆除的零部件,专用工具应由专人进行妥善保管,防止其变形、损坏、丢失
泵上易损件也应拆除后妥善保管,确保在拆除过程中不使其损坏
3、根据泵的位置、外形、重量提前确认吊装、运输方案
A、小型泵或较大的作业空间,可以采用整体拆除
B、大型泵或作业空间较小,可以采用解体拆除

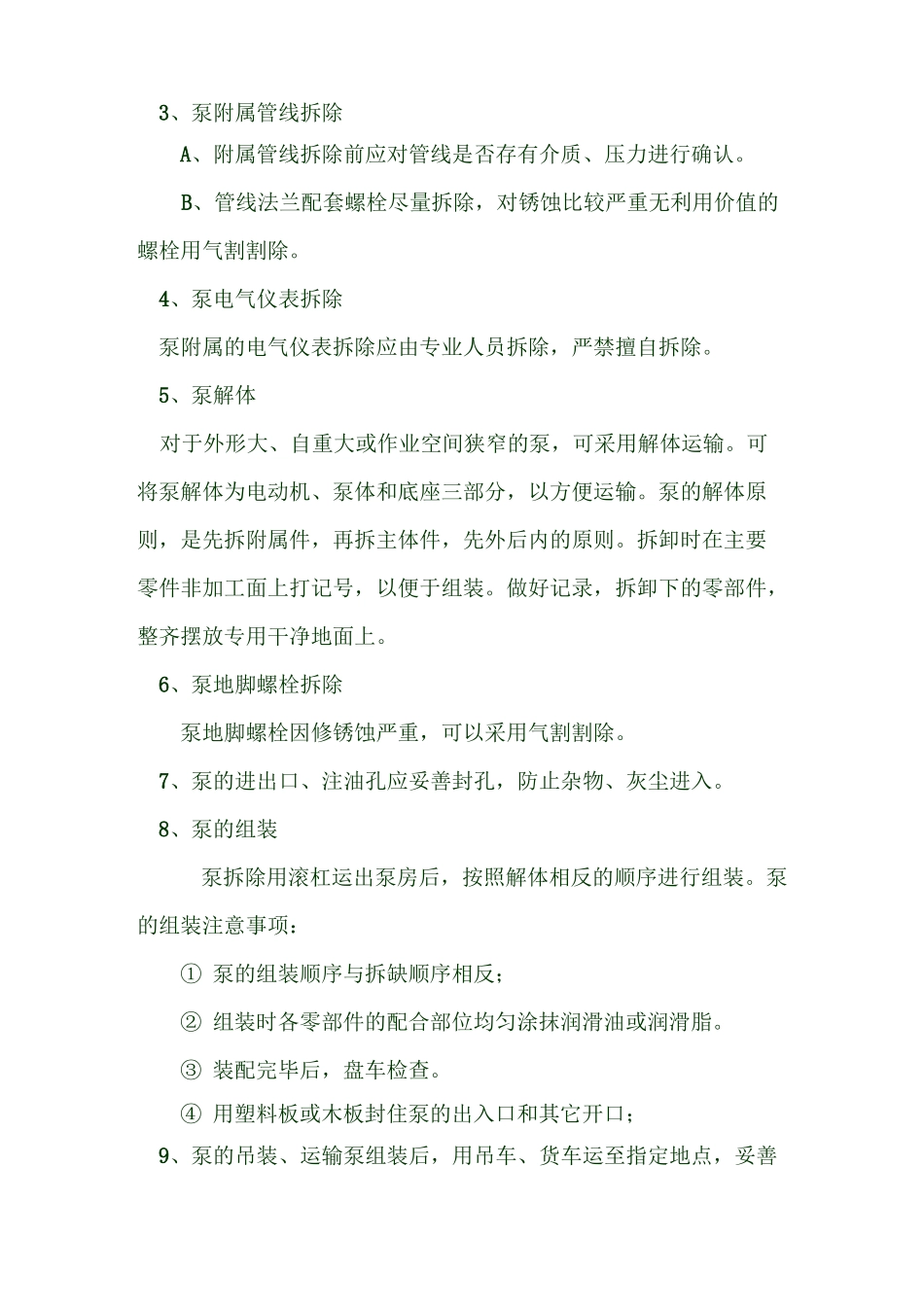

3、泵附属管线拆除A、附属管线拆除前应对管线是否存有介质、压力进行确认
B、管线法兰配套螺栓尽量拆除,对锈蚀比较严重无利用价值的螺栓用气割割除
4、泵电气仪表拆除泵附属的电气仪表拆除应由专业人员拆除,严禁擅自拆除
5、泵解体对于外形大、自重大或作业空间狭窄的泵,可采用解体运输
可将泵解体为电动机、泵体和底座三部分,以方便运输
泵的解体原则,是先拆附属件,再拆主体件,先外后内的原则
拆卸时在主要零件非加工面上打记号,以便于组装
做好记录,拆卸下的零部件,整齐摆放专用干净地面上
6、泵地脚螺栓拆除泵地脚螺栓因修锈蚀严重,可以采用气割割除
7、泵的进出口、注油孔应妥善封孔,防止杂物、灰尘进入
8、泵的组装泵拆除用滚杠运出泵房后,按照解体相反的顺序进行组装
泵的组装注意事项:①泵的组装顺序与拆缺顺序相反;②组装时各零部件的配合部位均匀涂抹润滑油或润滑脂
③装配完毕后,盘车检查
④用塑料板或木板封住泵的出入口和其它开口;9、泵的吊装、运输泵组装后,用吊车、货车运至指定地点,妥善保存

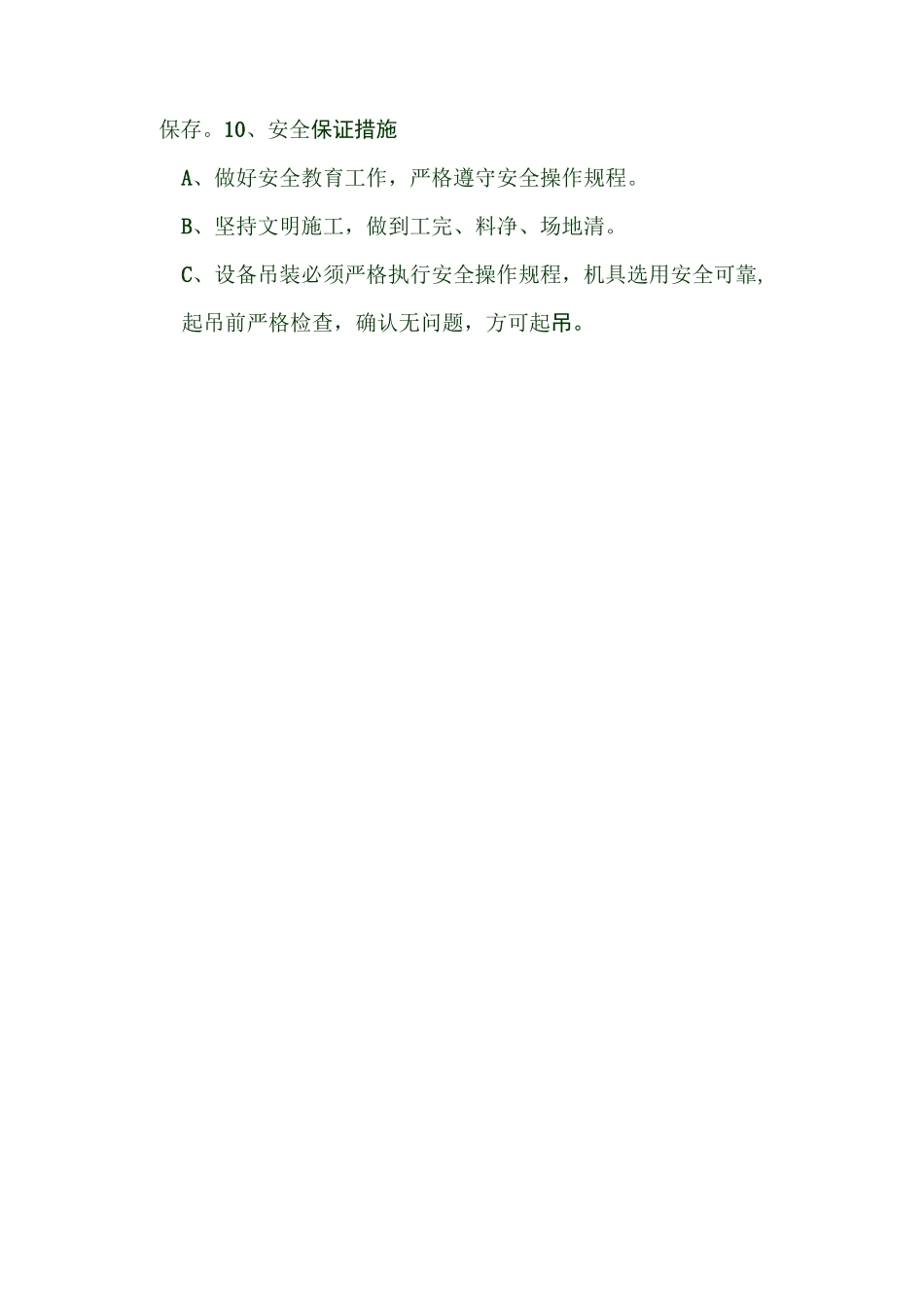

10、安全保证措施A、做好安全教育工作,严格遵守安全操作规程
B、坚持文明施工,做到工完、料净、场地清
C、设备吊装必须严格执行安全操作规程,机具选用安全可靠,起吊前严格检查,确认无问题,方可起吊
活塞式压缩机拆除方案1、施工程序图2、压缩机外观检
