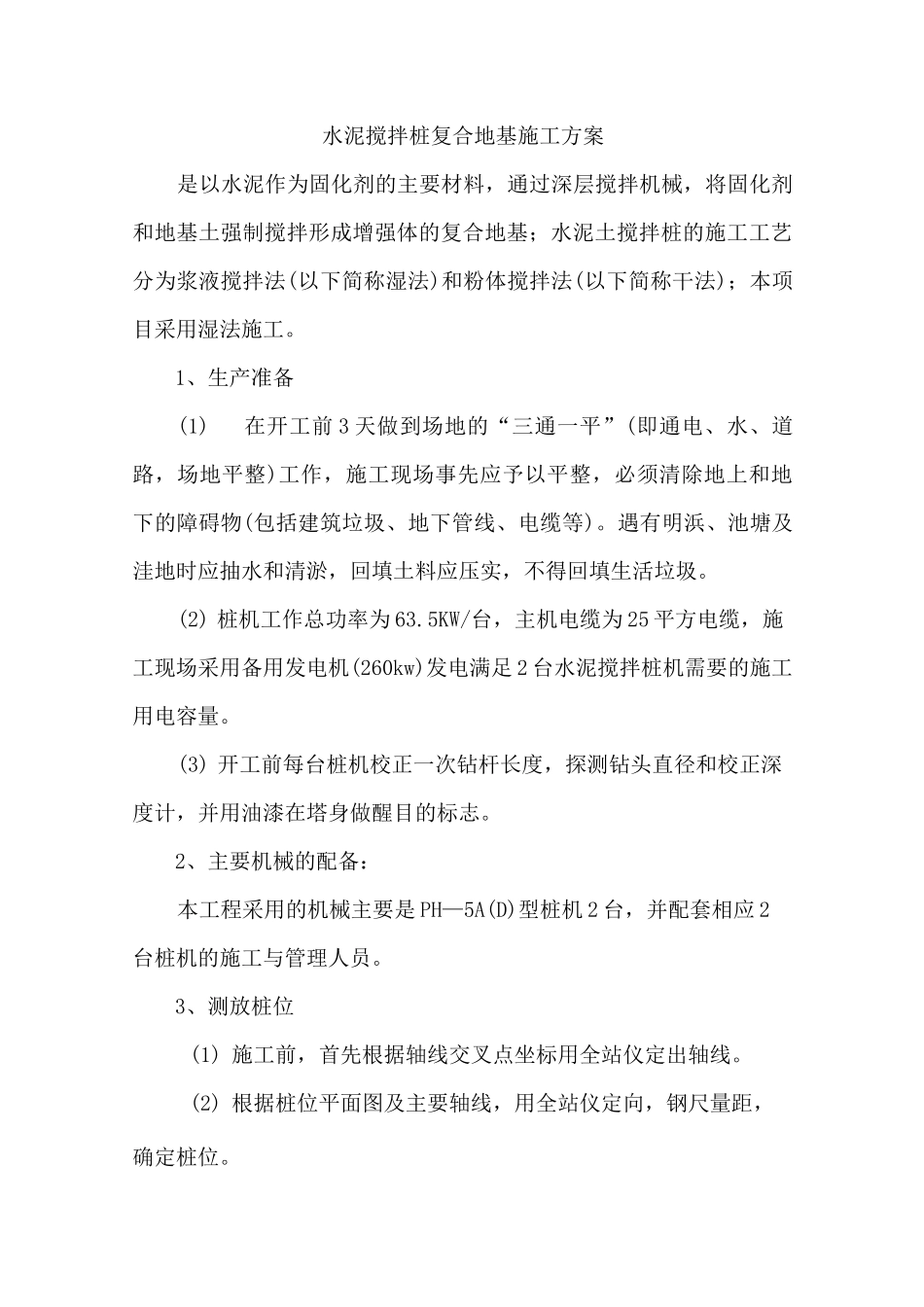

水泥搅拌桩复合地基施工方案是以水泥作为固化剂的主要材料,通过深层搅拌机械,将固化剂和地基土强制搅拌形成增强体的复合地基;水泥土搅拌桩的施工工艺分为浆液搅拌法(以下简称湿法)和粉体搅拌法(以下简称干法);本项目采用湿法施工
1、生产准备(1)在开工前3天做到场地的“三通一平”(即通电、水、道路,场地平整)工作,施工现场事先应予以平整,必须清除地上和地下的障碍物(包括建筑垃圾、地下管线、电缆等)
遇有明浜、池塘及洼地时应抽水和清淤,回填土料应压实,不得回填生活垃圾
(2)桩机工作总功率为63
5KW/台,主机电缆为25平方电缆,施工现场采用备用发电机(260kw)发电满足2台水泥搅拌桩机需要的施工用电容量
(3)开工前每台桩机校正一次钻杆长度,探测钻头直径和校正深度计,并用油漆在塔身做醒目的标志
2、主要机械的配备:本工程采用的机械主要是PH—5A(D)型桩机2台,并配套相应2台桩机的施工与管理人员
3、测放桩位(1)施工前,首先根据轴线交叉点坐标用全站仪定出轴线
(2)根据桩位平面图及主要轴线,用全站仪定向,钢尺量距,确定桩位

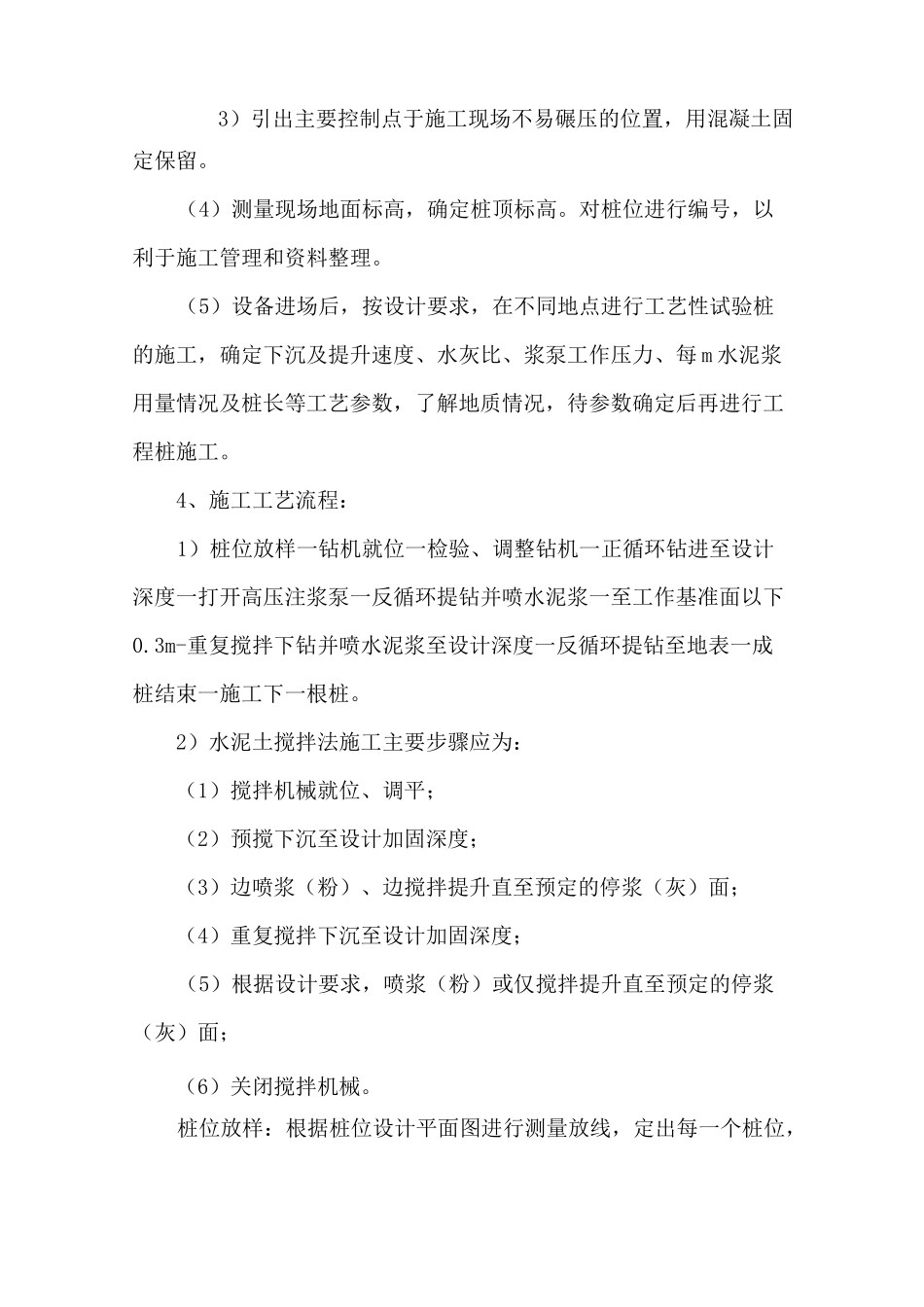

3)引出主要控制点于施工现场不易碾压的位置,用混凝土固定保留
(4)测量现场地面标高,确定桩顶标高
对桩位进行编号,以利于施工管理和资料整理
(5)设备进场后,按设计要求,在不同地点进行工艺性试验桩的施工,确定下沉及提升速度、水灰比、浆泵工作压力、每m水泥浆用量情况及桩长等工艺参数,了解地质情况,待参数确定后再进行工程桩施工
4、施工工艺流程:1)桩位放样一钻机就位一检验、调整钻机一正循环钻进至设计深度一打开高压注浆泵一反循环提钻并喷水泥浆一至工作基准面以下0
3m-重复搅拌下钻并喷水泥浆至设计深度一反循环提钻至地表一成桩结束一施工下一根桩

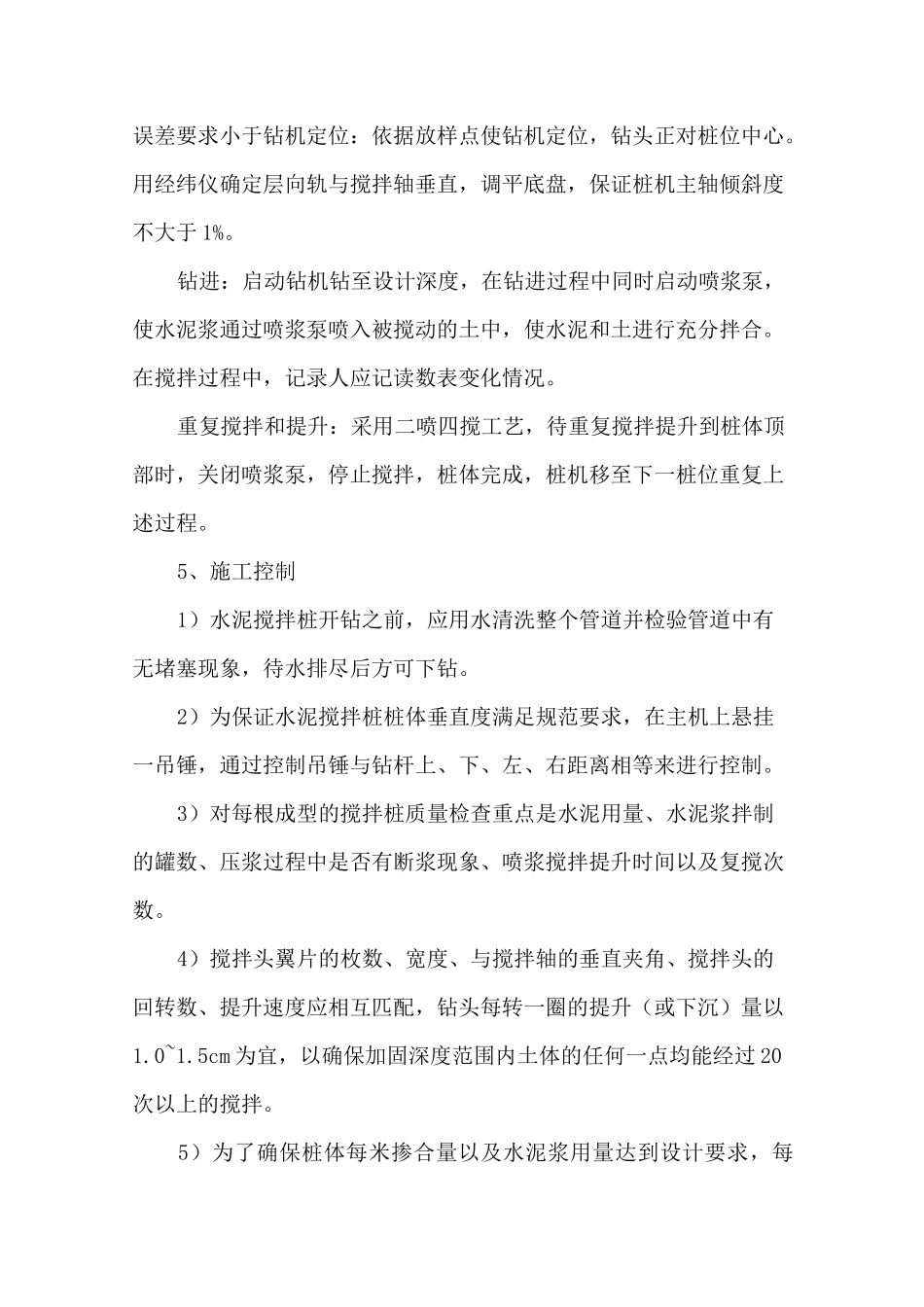

2)水泥土搅拌法施工主要步骤应为:(1)搅拌机械就位、调平;(2)预搅下沉至设计加固深度;(3)边喷浆(粉)、边
