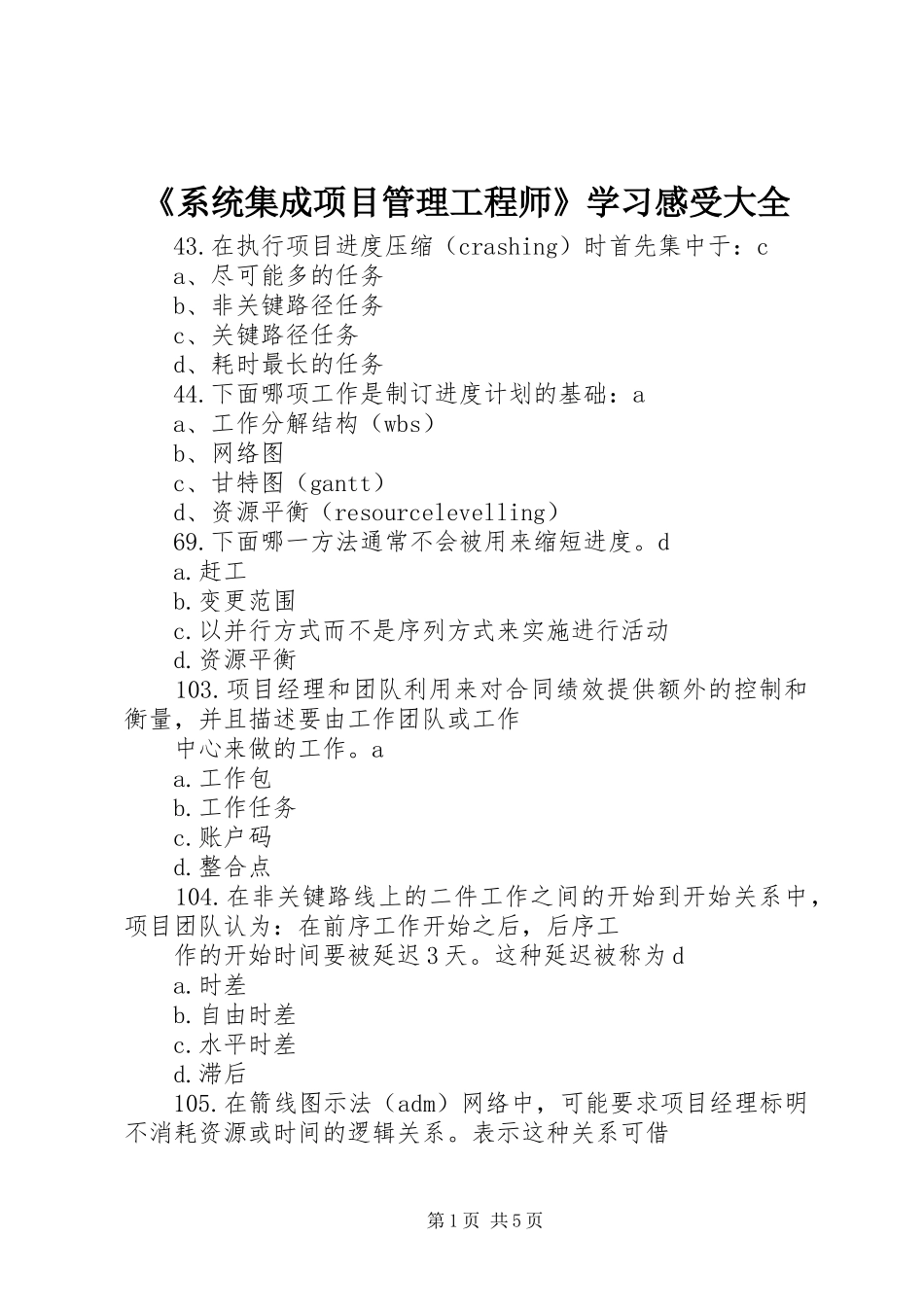

《系统集成项目管理工程师》学习感受大全43
在执行项目进度压缩(crashing)时首先集中于:ca、尽可能多的任务b、非关键路径任务c、关键路径任务d、耗时最长的任务44
下面哪项工作是制订进度计划的基础:aa、工作分解结构(wbs)b、网络图c、甘特图(gantt)d、资源平衡(resourcelevelling)69
下面哪一方法通常不会被用来缩短进度
以并行方式而不是序列方式来实施进行活动d
资源平衡103
项目经理和团队利用来对合同绩效提供额外的控制和衡量,并且描述要由工作团队或工作中心来做的工作
整合点104
在非关键路线上的二件工作之间的开始到开始关系中,项目团队认为:在前序工作开始之后,后序工作的开始时间要被延迟3天
这种延迟被称为da
在箭线图示法(adm)网络中,可能要求项目经理标明不消耗资源或时间的逻辑关系
表示这种关系可借第1页共5页助于:da
关键路线活动b
非关键路线活动c
有闲时间活动d

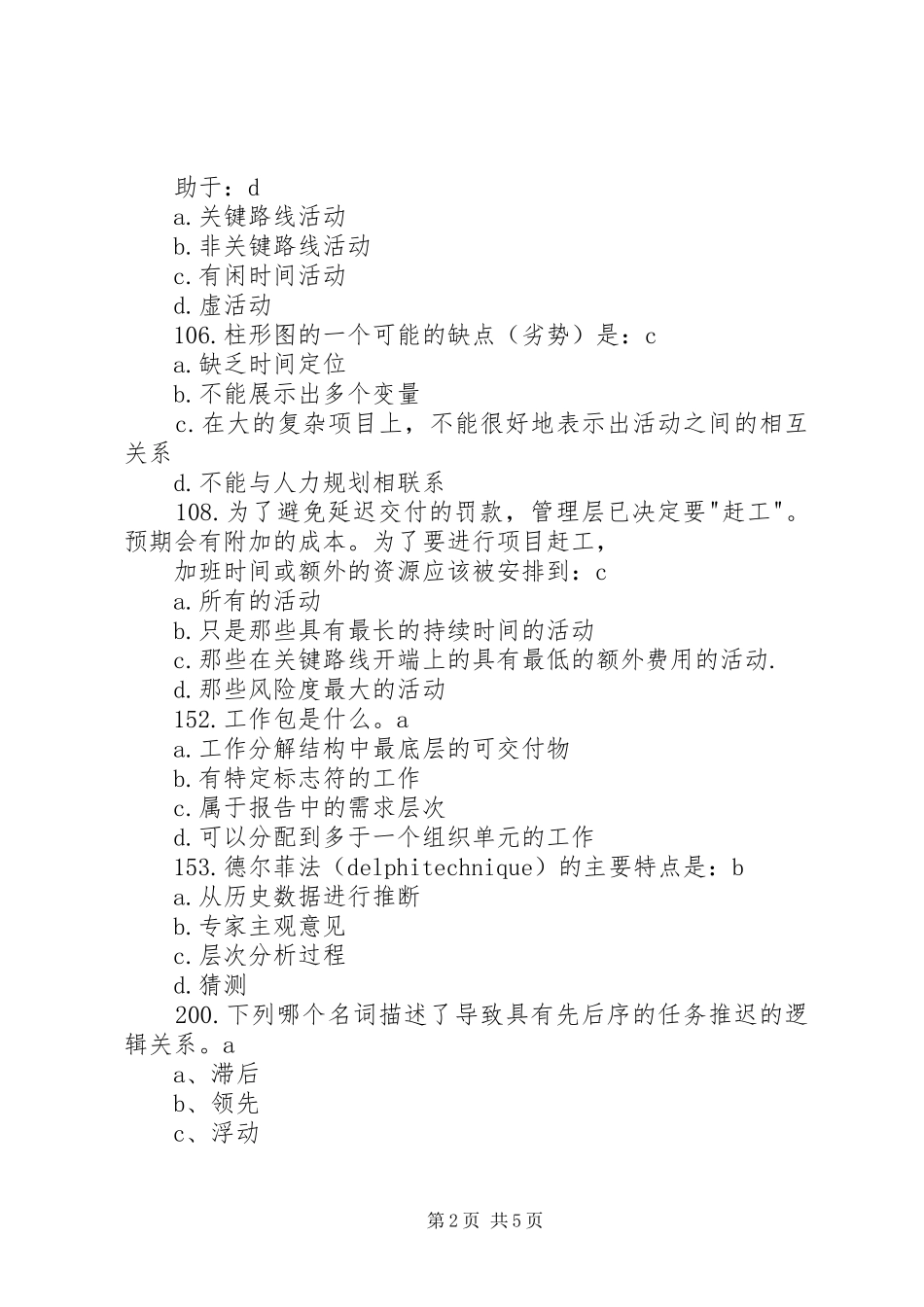

虚活动106
柱形图的一个可能的缺点(劣势)是:ca
缺乏时间定位b
不能展示出多个变量c
在大的复杂项目上,不能很好地表示出活动之间的相互关系d
不能与人力规划相联系108
为了避免延迟交付的罚款,管理层已决定要"赶工"
预期会有附加的成本
为了要进行项目赶工,加班时间或额外的资源应该被安排到:ca
所有的活动b
只是那些具有最长的持续时间的活动c
那些在关键路线开端上的具有最低的额外费用的活动
那些风险度最大的活动152
工作包是什么
工作分解结构中最底层的可交付物b
有特定标志符的工作c
属于报告中的需求层次d
可以分配到多于一个组织单元的工作153
德尔菲法(delphitechnique)的主要特点是:ba
从历史数据进行推断b
