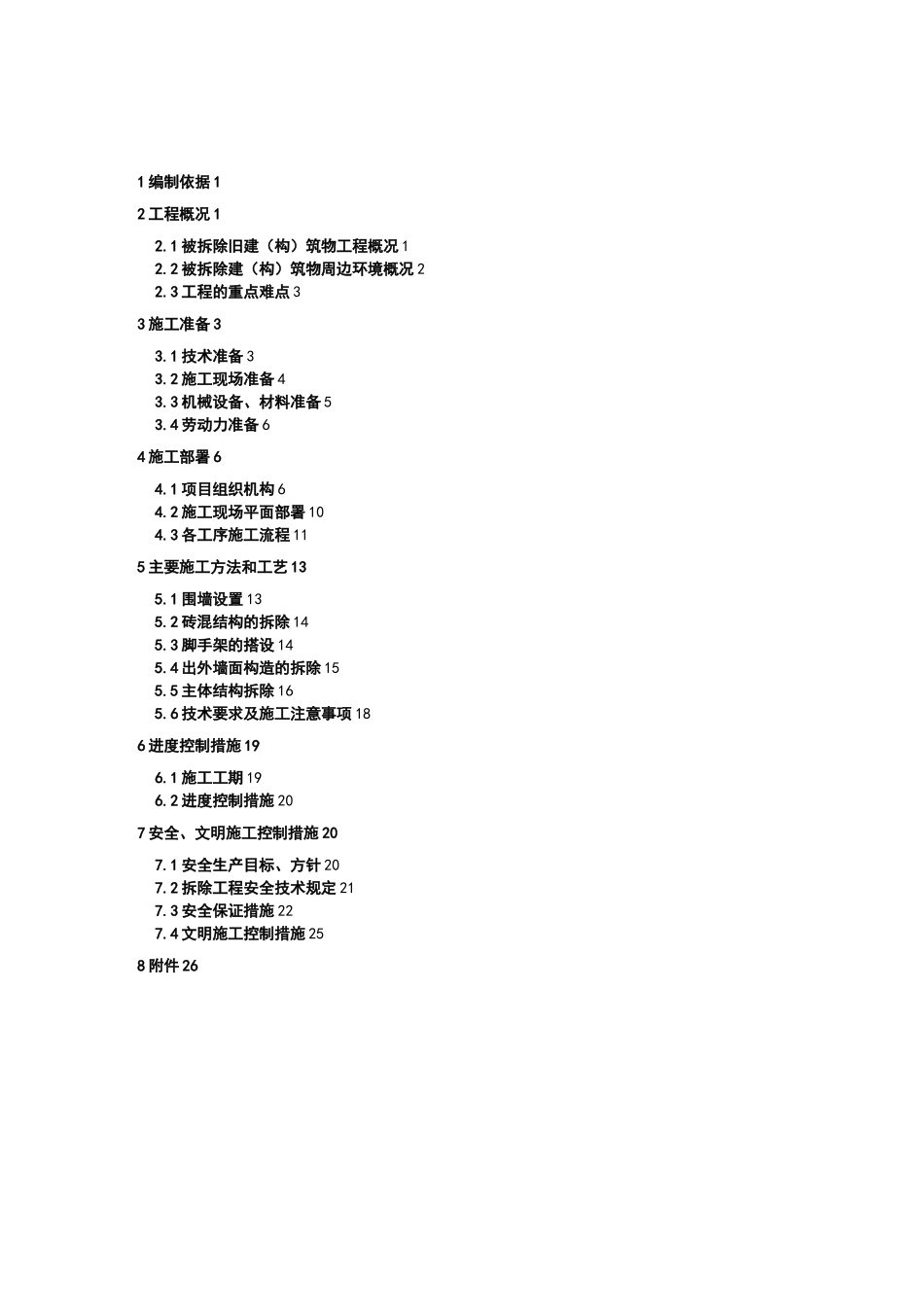

1编制依据12工程概况12
1被拆除旧建(构)筑物工程概况12
2被拆除建(构)筑物周边环境概况22
3工程的重点难点33施工准备33
1技术准备33
2施工现场准备43
3机械设备、材料准备53
4劳动力准备64施工部署64
1项目组织机构64
2施工现场平面部署104
3各工序施工流程115主要施工方法和工艺135
1围墙设置135
2砖混结构的拆除145
3脚手架的搭设145
4出外墙面构造的拆除155
5主体结构拆除165
6技术要求及施工注意事项186进度控制措施196
1施工工期196
2进度控制措施207安全、文明施工控制措施207
1安全生产目标、方针207
2拆除工程安全技术规定217
3安全保证措施227

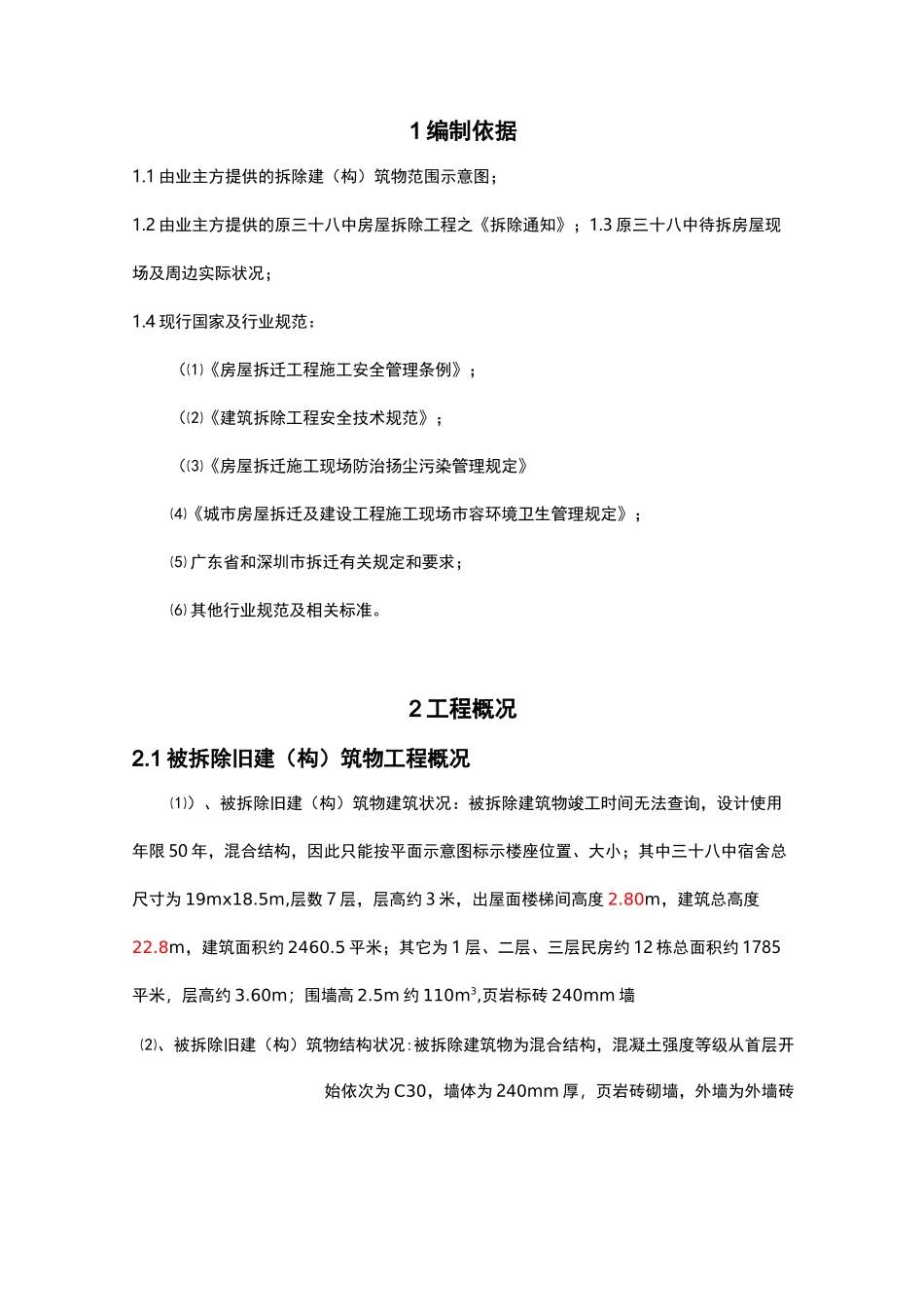

4文明施工控制措施258附件261编制依据1
1由业主方提供的拆除建(构)筑物范围示意图;1
2由业主方提供的原三十八中房屋拆除工程之《拆除通知》;1
3原三十八中待拆房屋现场及周边实际状况;1
4现行国家及行业规范:(⑴《房屋拆迁工程施工安全管理条例》;(⑵《建筑拆除工程安全技术规范》;(⑶《房屋拆迁施工现场防治扬尘污染管理规定》⑷《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;⑸广东省和深圳市拆迁有关规定和要求;⑹其他行业规范及相关标准
2工程概况2

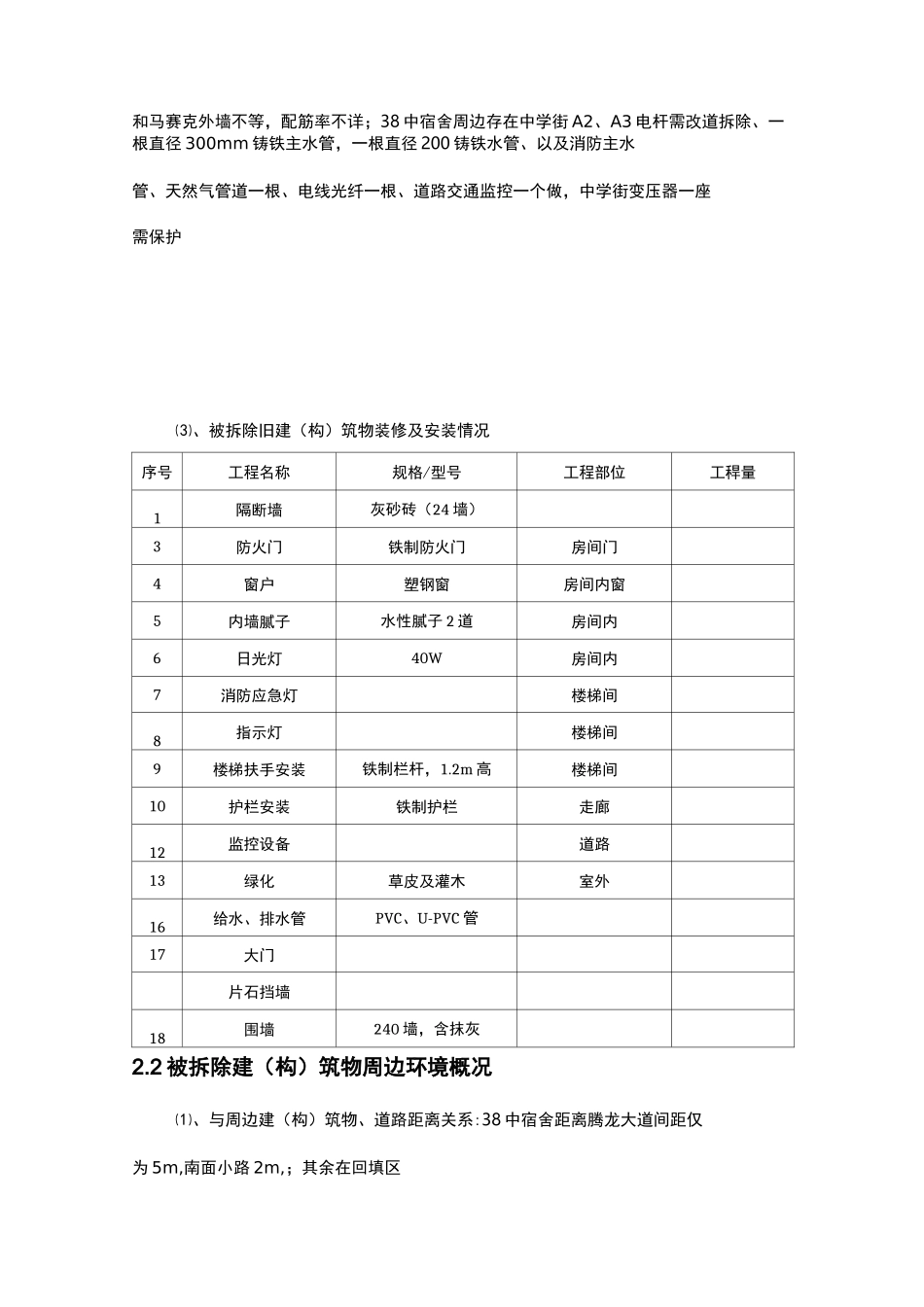

1被拆除旧建(构)筑物工程概况⑴)、被拆除旧建(构)筑物建筑状况:被拆除建筑物竣工时间无法查询,设计使用年限50年,混合结构,因此只能按平面示意图标示楼座位置、大小;其中三十八中宿舍总尺寸为19mx18
5m,层数7层,层高约3米,出屋面楼梯间高度2
80m,建筑总高度22
8m,建筑面积约2460
5平米;其它为1层、二层、三层民房约12栋总面积约1785平米,层高约3
60m;围墙高2
5m约110m3,页岩标砖240mm墙⑵、被拆除旧建(构)筑物结构状况:被拆除建筑物为混合结构,混凝土强
