个人收集整理仅供参考学习-0-/12目录1、工程概况12、工期安排13、施工依据14、试验目地25、资源配置25
1、人员配置25
2、机械配置25
3、试验仪器36、施工方法36
1、填料准备36
2、填筑施工47、试验成果57
1、压实系数57

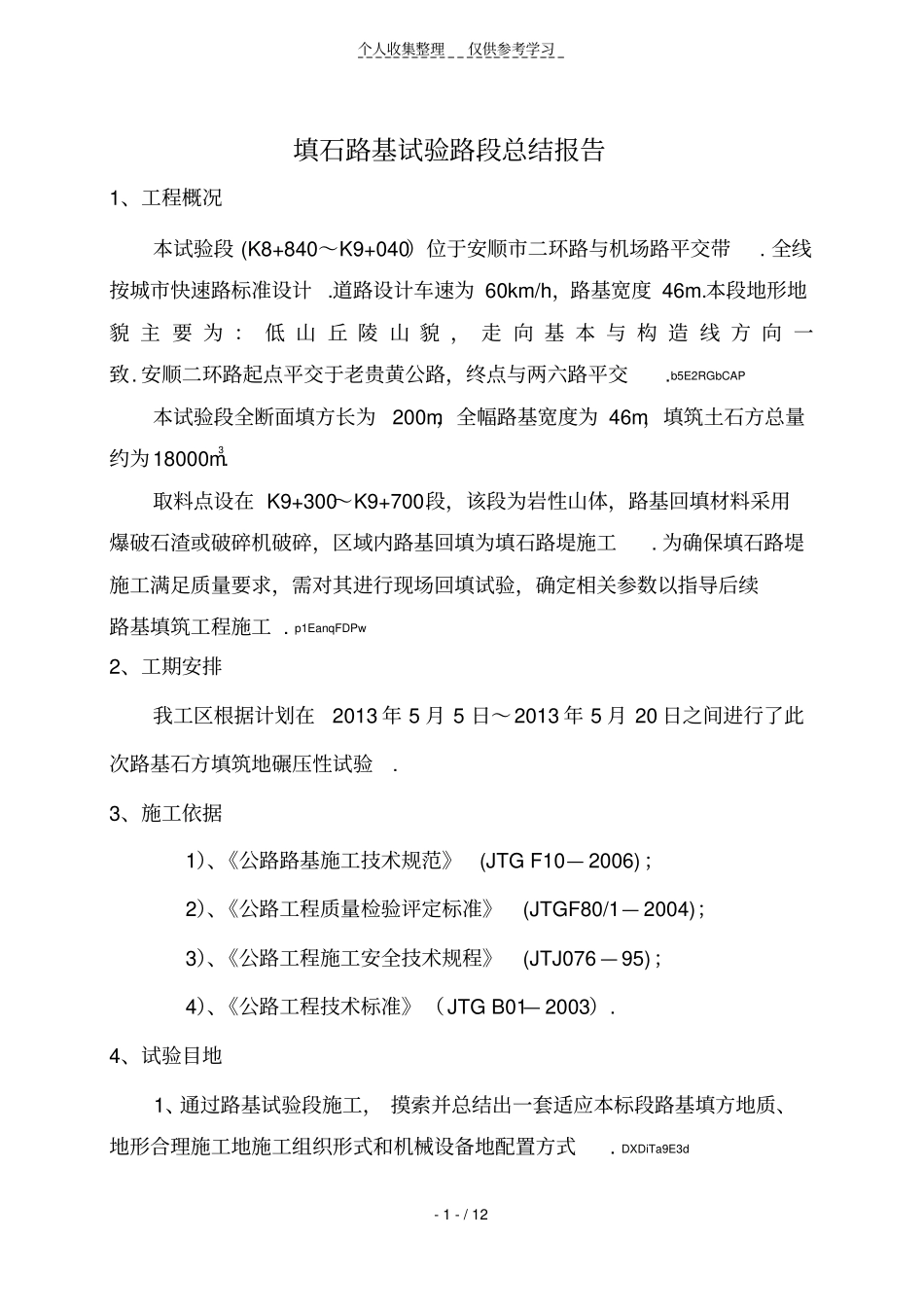

2、碾压参数68、试验结论及参数选定69、质量、安全保证措施79、1质量保证措施79、2安全保证措施8个人收集整理仅供参考学习-1-/12填石路基试验路段总结报告1、工程概况本试验段(K8+840~K9+040)位于安顺市二环路与机场路平交带
全线按城市快速路标准设计
道路设计车速为60km/h,路基宽度46m
本段地形地貌主要为:低山丘陵山貌,走向基本与构造线方向一致
安顺二环路起点平交于老贵黄公路,终点与两六路平交
b5E2RGbCAP本试验段全断面填方长为200m,全幅路基宽度为46m,填筑土石方总量约为18000m3
取料点设在K9+300~K9+700段,该段为岩性山体,路基回填材料采用爆破石渣或破碎机破碎,区域内路基回填为填石路堤施工
为确保填石路堤施工满足质量要求,需对其进行现场回填试验,确定相关参数以指导后续路基填筑工程施工
p1EanqFDPw2、工期安排我工区根据计划在2013年5月5日~2013年5月20日之间进行了此次路基石方填筑地碾压性试验
3、施工依据1)、《公路路基施工技术规范》(JTGF10—2006);2)、《公路工程质量检验评定标准》(JTGF80/1—2004);3)、《公路工程施工安全技术规程》(JTJ076—95);4)、《公路工程技术标准》(JTGB01—2003)
4、试验目地1、通过路基试验段施工,摸索并总结出一套适应本标段路基填方地质、地形合理施工地施工组织形式和机械设备地配置方式

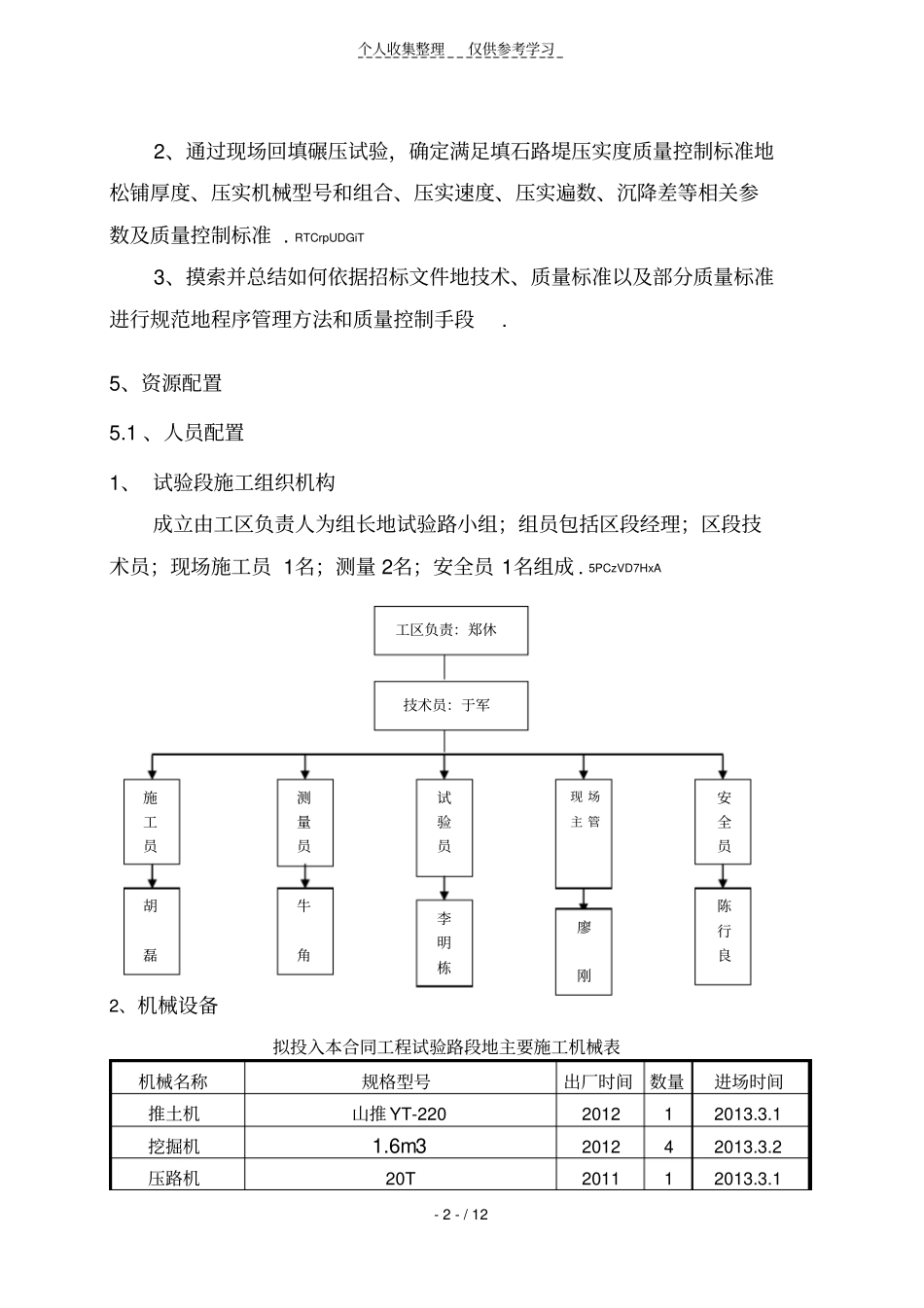

DXDiTa9E3d个人收集整理仅供参考学习-2-/122、通过现场回填碾压试验,确定满足填石路堤
