第一节细石混凝土地面施工一、编制说明本工程地下二层建筑面积为4941
25平米,地下一层建筑面积为15669
37平米,其地面施工工艺按照施工图纸以及甲方要求,本工程中涉及到的楼地面主要有细石混凝土垫层楼地面以及陶粒混凝土垫层楼地面
钢筋混凝土板面上刷素水泥浆一道240厚1:8水泥陶粒垫层40厚C20细石混凝土素水泥浆一道20厚1:3水泥砂浆抹平扫毛300厚C20砼,随打随抹,排水沟附近5m范围内找1%坡,坡向地沟素水泥浆一道二、施工准备1、砼采用商品砼
对所采用的砼,严格控制其塌落度,要求塌落度不大于12cm;且砼内粉煤灰的含量尽量减少
2、主要机具:平板振捣器、运输小车、2m靠尺、铁滚子、木抹子、平锹、铁抹子等、砼切割机
3、室内墙面已弹好+50cm水平线
三、施工工艺找标高、弹面层水平线f基层处理f洒水湿润f抹灰饼f抹标筋f刷素水泥浆f浇筑混凝土f抹面层压光f养护f切割分割缝f崁缝1、找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致
2、基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净
3、洒水湿润:在抹面层之前一天对基层表面进行洒水湿润,要求水渗透入基层内,且面上无浮水

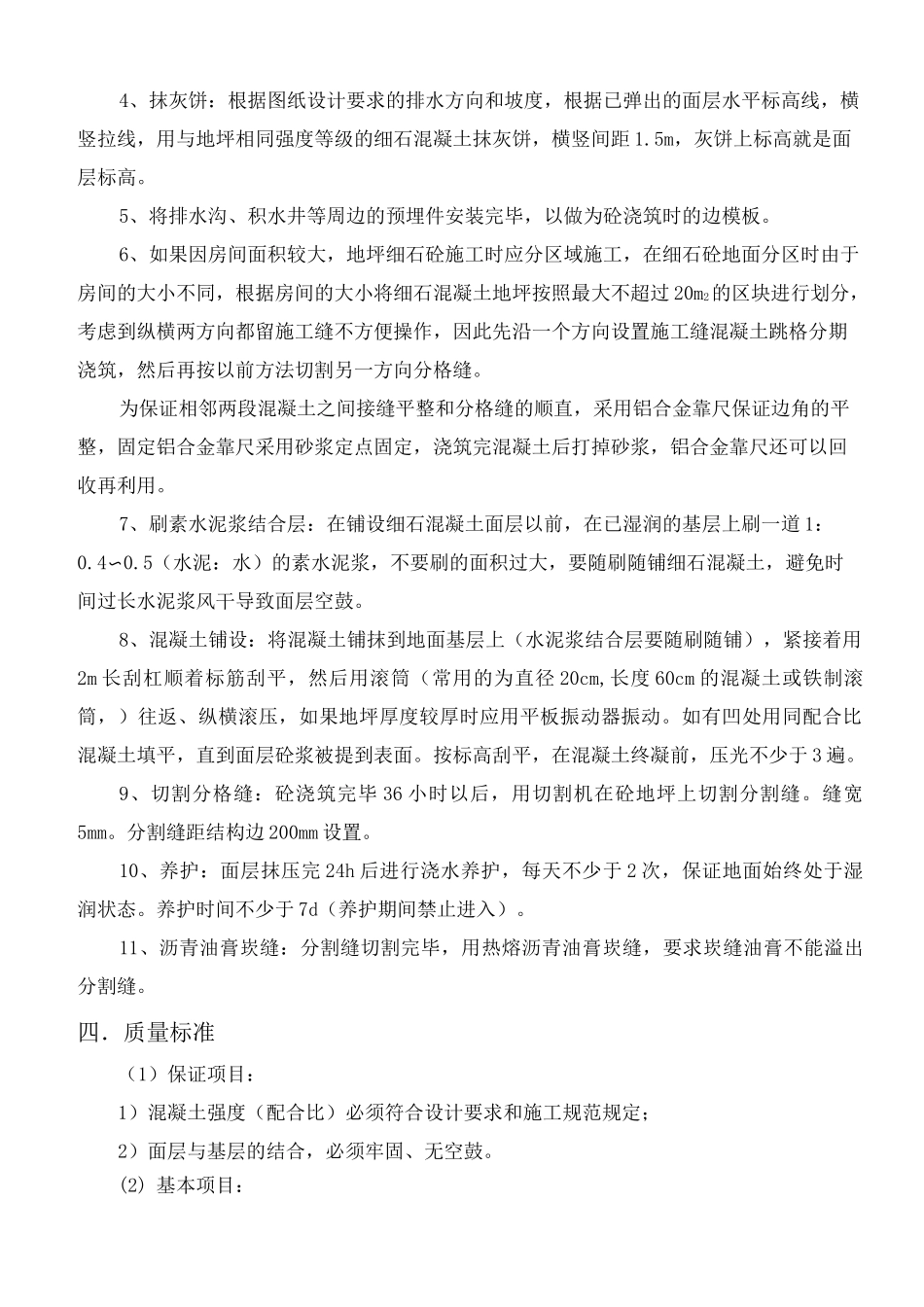

4、抹灰饼:根据图纸设计要求的排水方向和坡度,根据已弹出的面层水平标高线,横竖拉线,用与地坪相同强度等级的细石混凝土抹灰饼,横竖间距1
5m,灰饼上标高就是面层标高
5、将排水沟、积水井等周边的预埋件安装完毕,以做为砼浇筑时的边模板

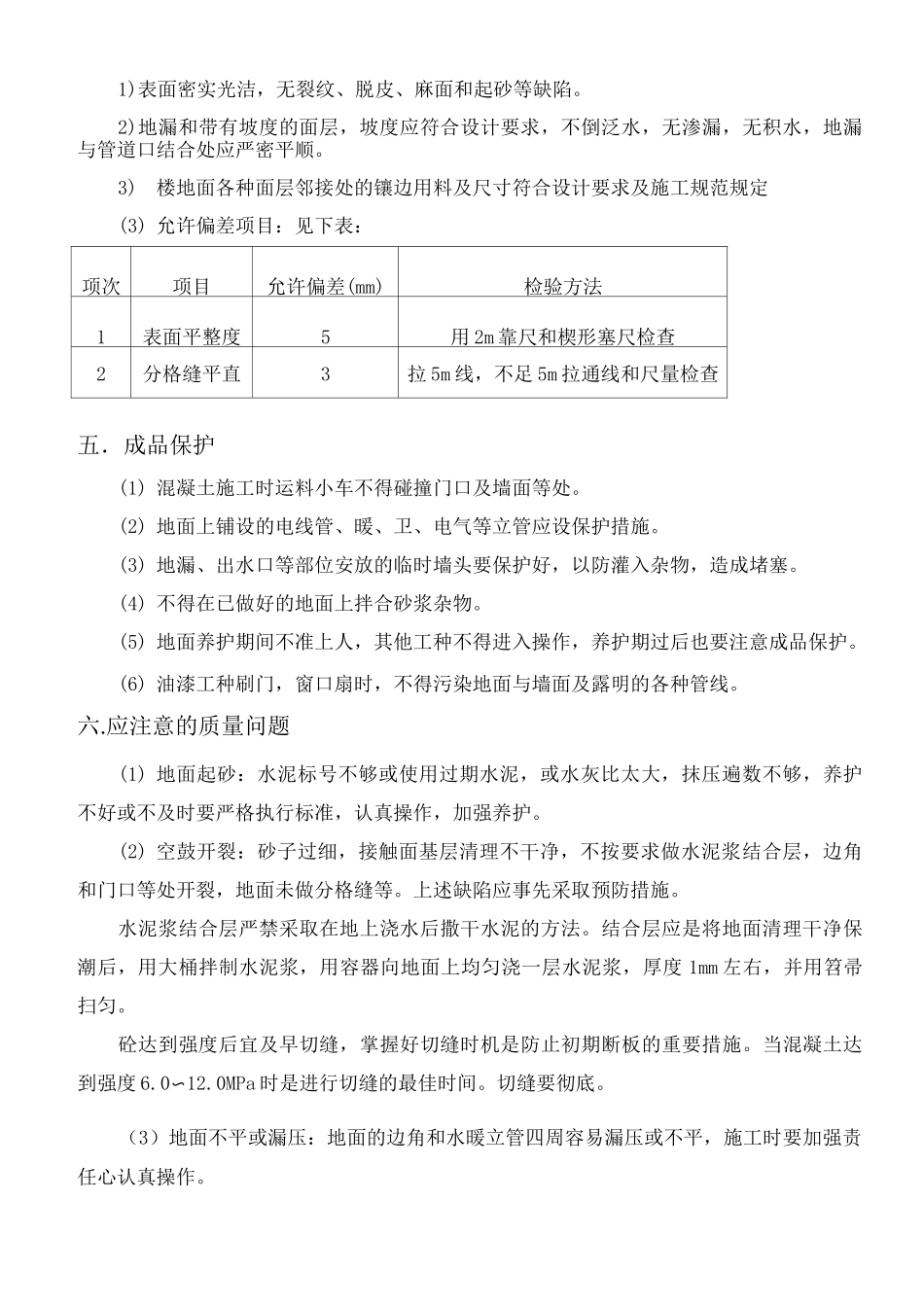

6、如果因房间面积较大,地坪细石砼施工时应分区域施工,在细石砼地面分区时由于房间的大小不同,根据房间的大小将细石混凝土地坪按照最大不超过20m2的区块进行划分,考虑到纵横两方向都留施工缝不方便操作,因此先沿一个方
