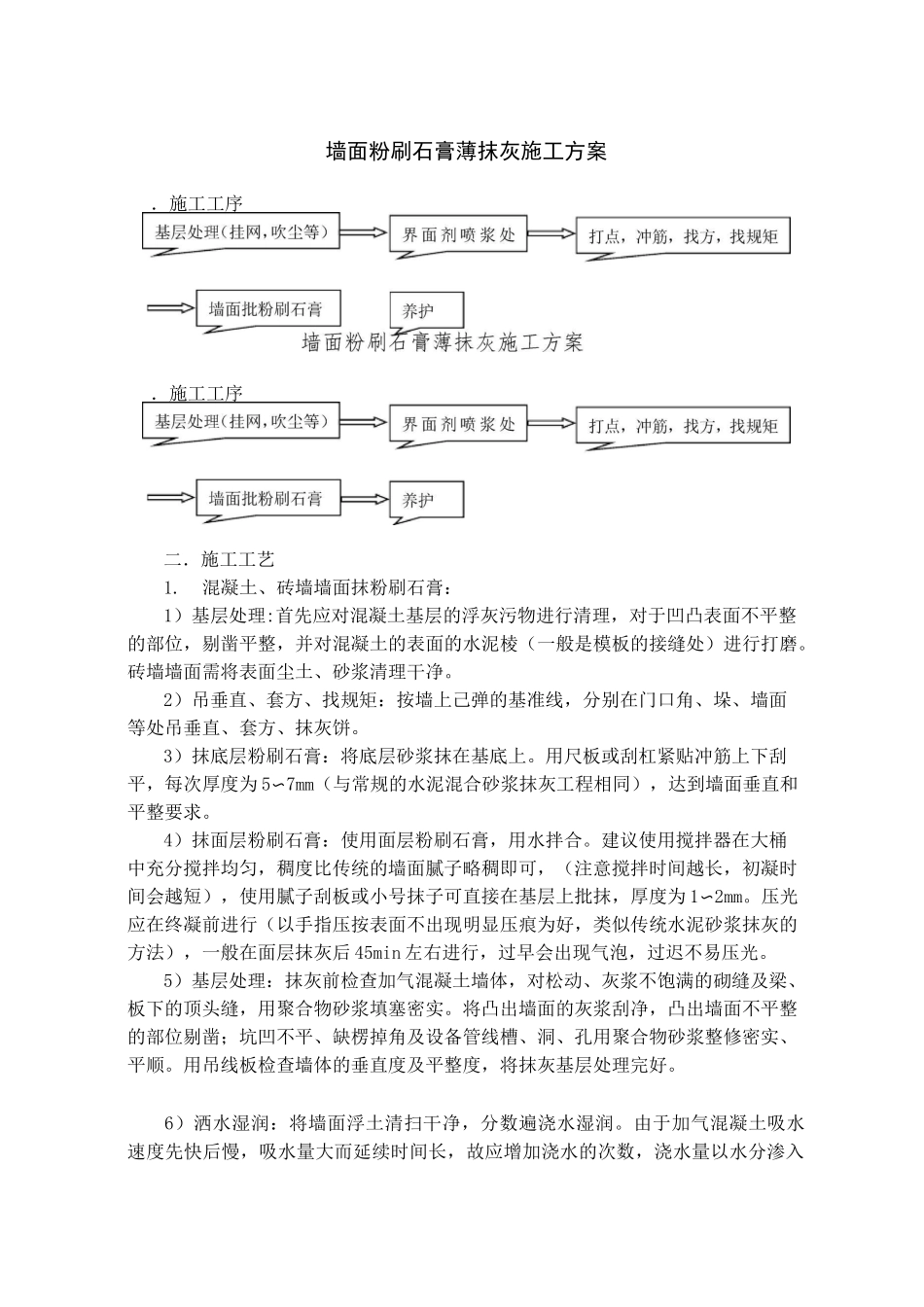

墙面粉刷石膏薄抹灰施工方案.施工工序.施工工序二.施工工艺1
混凝土、砖墙墙面抹粉刷石膏:1)基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨
砖墙墙面需将表面尘土、砂浆清理干净
2)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼
3)抹底层粉刷石膏:将底层砂浆抹在基底上
用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5〜7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求
4)抹面层粉刷石膏:使用面层粉刷石膏,用水拌合
建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1〜2mm

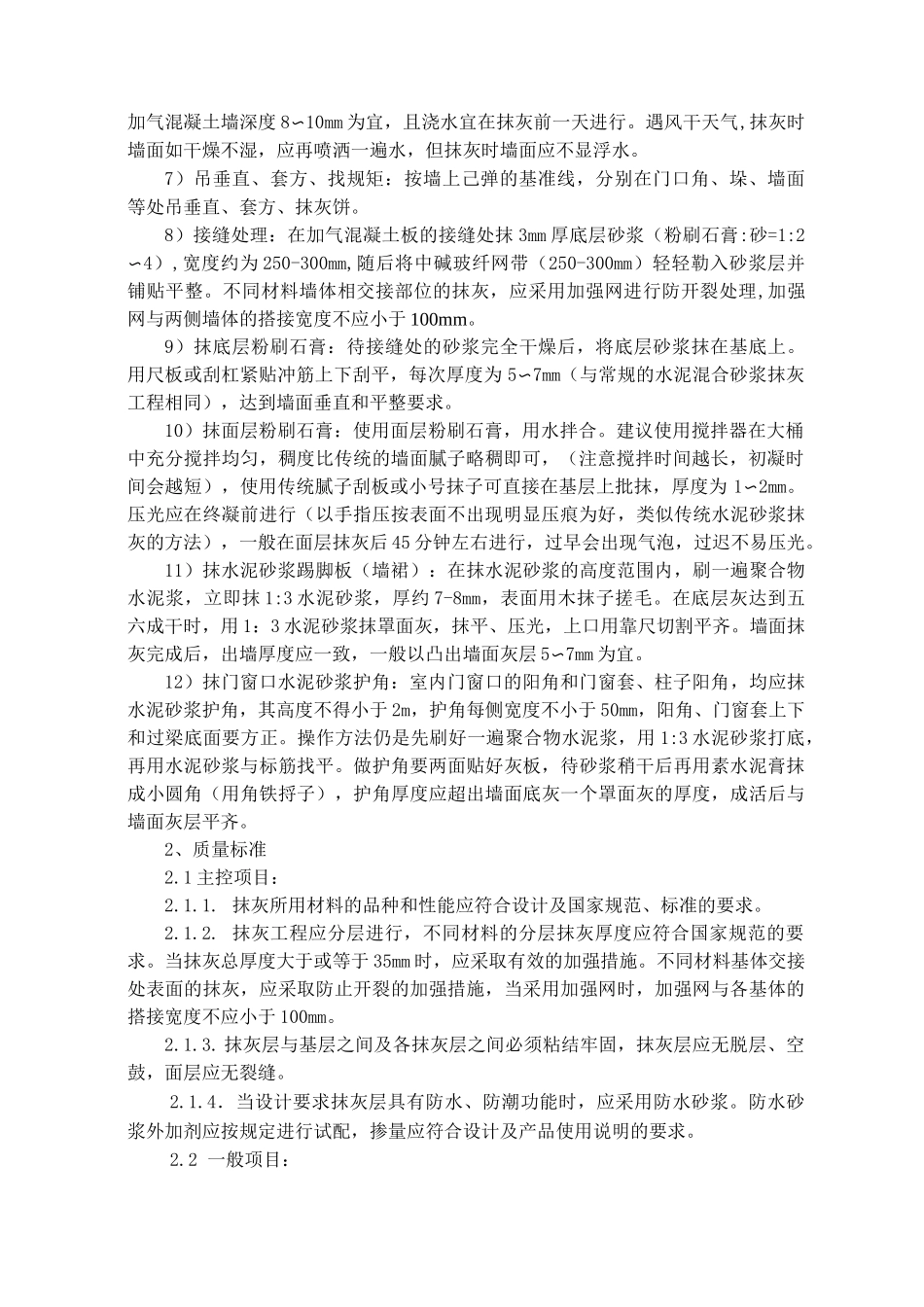

压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45min左右进行,过早会出现气泡,过迟不易压光
5)基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物砂浆整修密实、平顺
用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好
6)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润
由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8〜10mm为宜,且浇水宜在抹灰前一天进行
遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水
7)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼

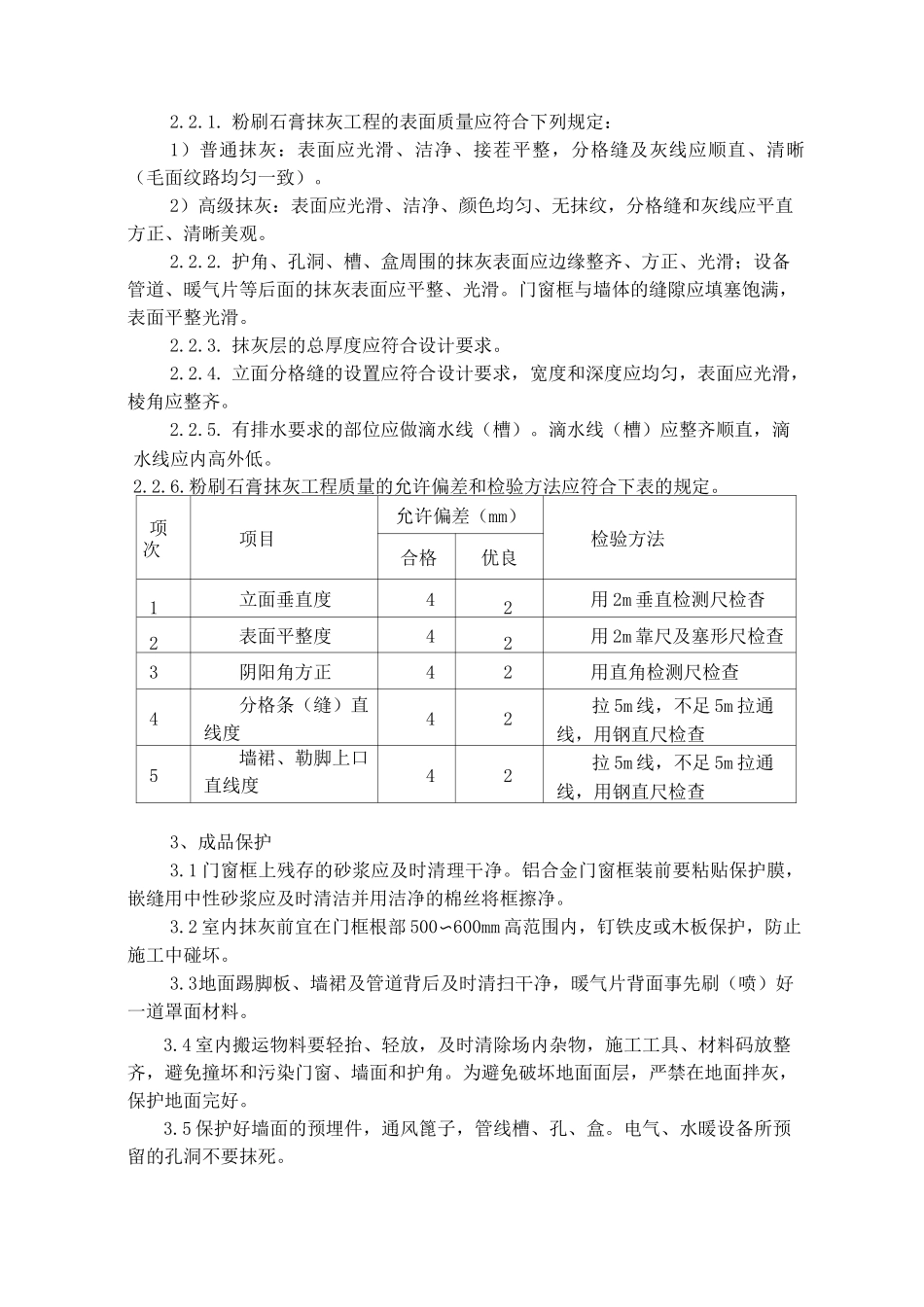

8)接缝处理:在加气混凝土板的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2〜
