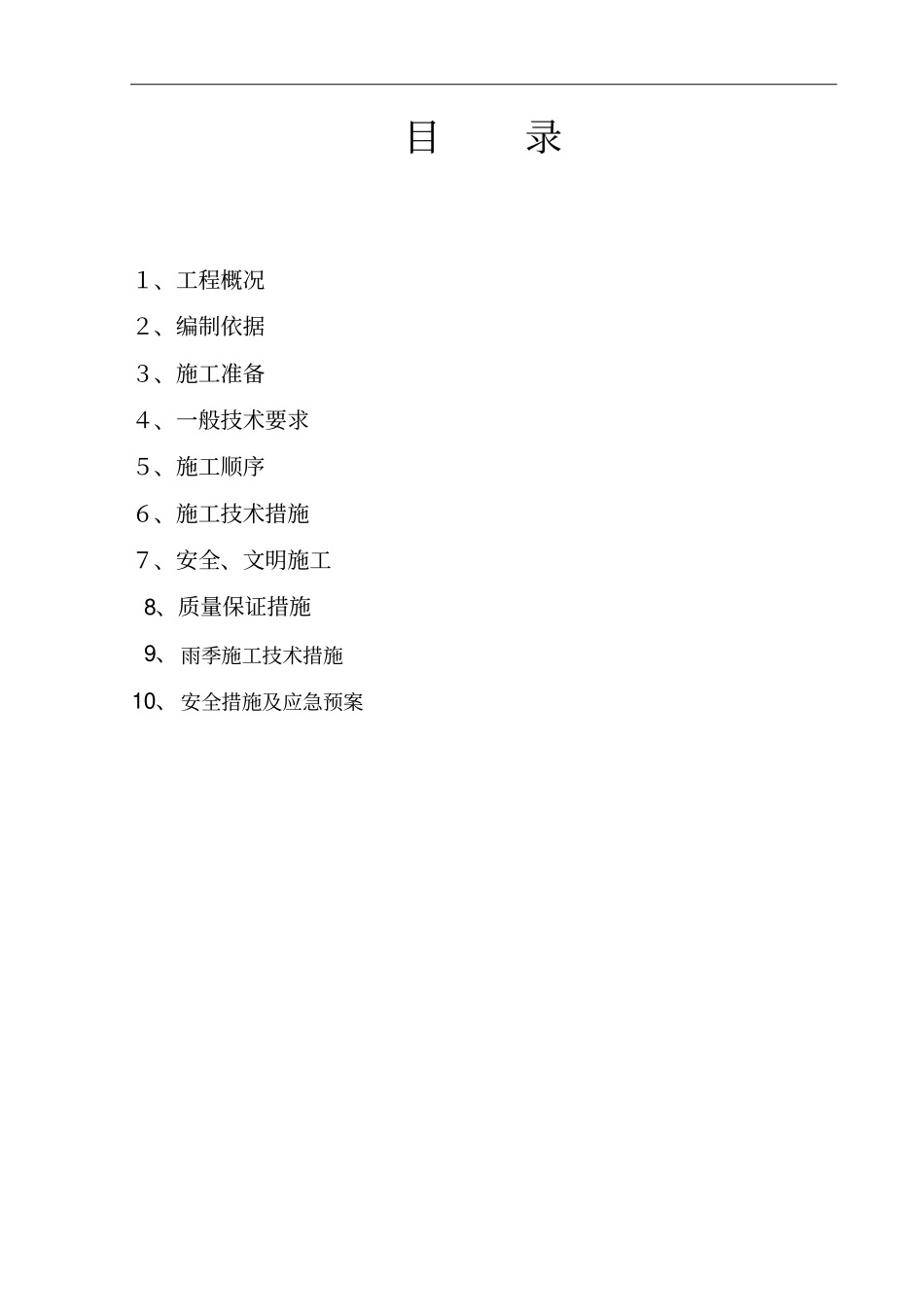

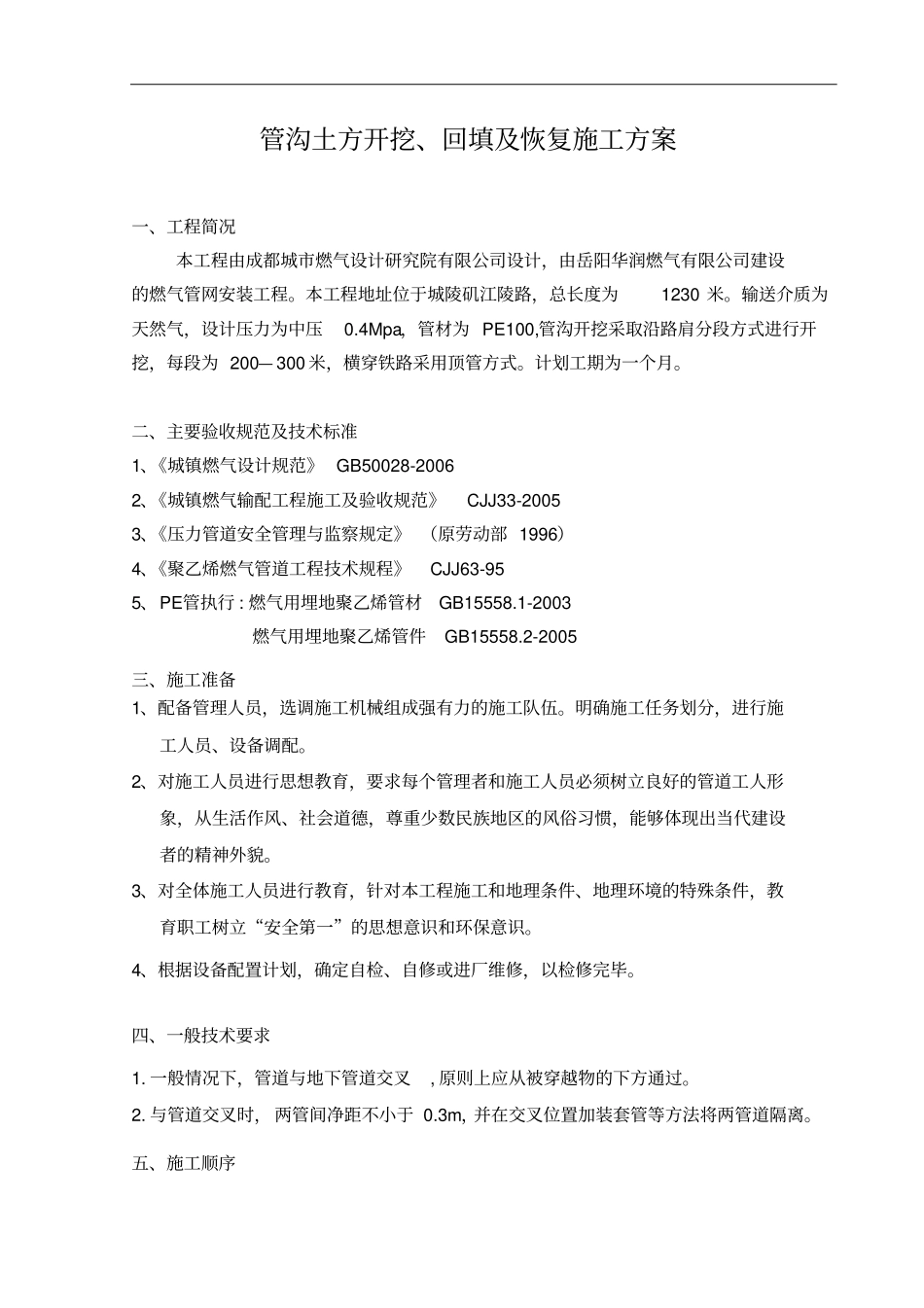

城陵矶江陵路中压支线天然气工程管沟土方开挖、回填及恢复施工方案编制:审核:批准:施工单位:岳阳华润燃气有限公司2012年3月30日目录1、工程概况2、编制依据3、施工准备4、一般技术要求5、施工顺序6、施工技术措施7、安全、文明施工8、质量保证措施9、雨季施工技术措施10、安全措施及应急预案管沟土方开挖、回填及恢复施工方案一、工程简况本工程由成都城市燃气设计研究院有限公司设计,由岳阳华润燃气有限公司建设的燃气管网安装工程
本工程地址位于城陵矶江陵路,总长度为1230米
输送介质为天然气,设计压力为中压0
4Mpa,管材为PE100,管沟开挖采取沿路肩分段方式进行开挖,每段为200—300米,横穿铁路采用顶管方式
计划工期为一个月
二、主要验收规范及技术标准1、《城镇燃气设计规范》GB50028-20062、《城镇燃气输配工程施工及验收规范》CJJ33-20053、《压力管道安全管理与监察规定》(原劳动部1996)4、《聚乙烯燃气管道工程技术规程》CJJ63-955、PE管执行:燃气用埋地聚乙烯管材GB15558
1-2003燃气用埋地聚乙烯管件GB15558
2-2005三、施工准备1、配备管理人员,选调施工机械组成强有力的施工队伍
明确施工任务划分,进行施工人员、设备调配
2、对施工人员进行思想教育,要求每个管理者和施工人员必须树立良好的管道工人形象,从生活作风、社会道德,尊重少数民族地区的风俗习惯,能够体现出当代建设者的精神外貌
3、对全体施工人员进行教育,针对本工程施工和地理条件、地理环境的特殊条件,教育职工树立“安全第一”的思想意识和环保意识
4、根据设备配置计划,确定自检、自修或进厂维修,以检修完毕
四、一般技术要求1
一般情况下,管道与地下管道交叉,原则上应从被穿越物的下方通过
与管道交叉时,两管间净距不小于0
3m,并在交叉位置加装套管等方法将两管道隔离
