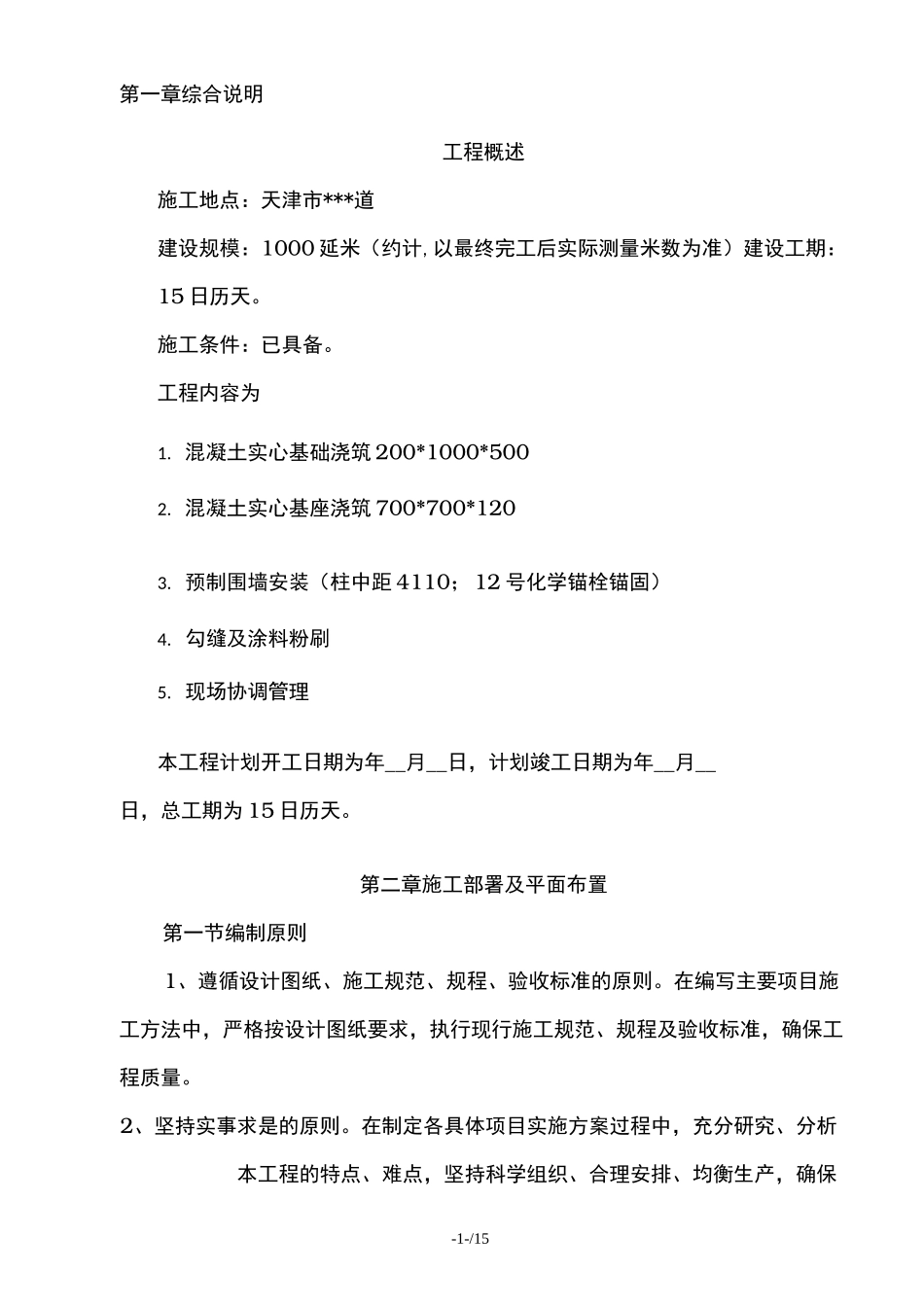

-0-/15预制围墙施工方案天津某保障房临时围墙项目施工方案天津龙象市政工程有限公司2012-2-8预制围墙施工方案-1-/15第一章综合说明工程概述施工地点:天津市***道建设规模:1000延米(约计,以最终完工后实际测量米数为准)建设工期:15日历天
施工条件:已具备
工程内容为1
混凝土实心基础浇筑200*1000*5002
混凝土实心基座浇筑700*700*1203
预制围墙安装(柱中距4110;12号化学锚栓锚固)4
勾缝及涂料粉刷5
现场协调管理本工程计划开工日期为年__月__日,计划竣工日期为年__月__日,总工期为15日历天
第二章施工部署及平面布置第一节编制原则1、遵循设计图纸、施工规范、规程、验收标准的原则
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量
2、坚持实事求是的原则
在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保-2-/15预制围墙施工方案优质高效完成本合同段建设任务

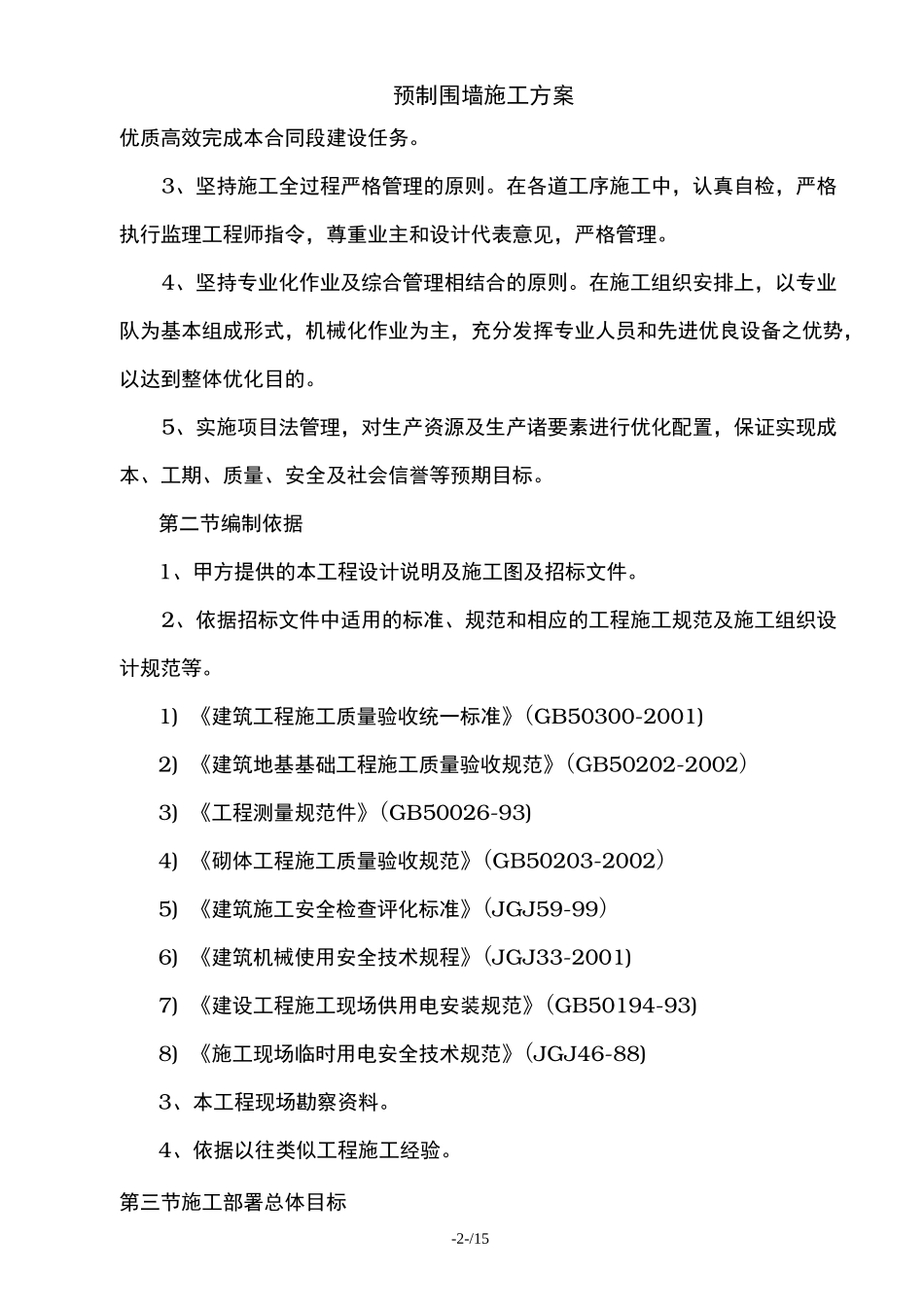

3、坚持施工全过程严格管理的原则
在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理
4、坚持专业化作业及综合管理相结合的原则
在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,以达到整体优化目的
5、实施项目法管理,对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标
第二节编制依据1、甲方提供的本工程设计说明及施工图及招标文件
2、依据招标文件中适用的标准、规范和相应的工程施工规范及施工组织设计规范等
1)《建筑工程施工质量验收统一标准》(GB50300-2001)2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)3)《工程测量规范件》(GB
