9水泥稳定碎石施工9
1施工前置条件及施工准备(人员、机械、材料)9
1施工机械必须配备齐全的施工机械和配件,做好开工前的保养、试机工作,并保证在施工期间一般不发生有碍施工进度和质量的故障

1-1摊铺机图9
1-2双钢轮压路机9
1-3单钢轮压路机图9
1-4胶轮压路机9
2质量检测仪器配备性能良好、精度符合规定的质量检测仪器,并配备足够的易损部件

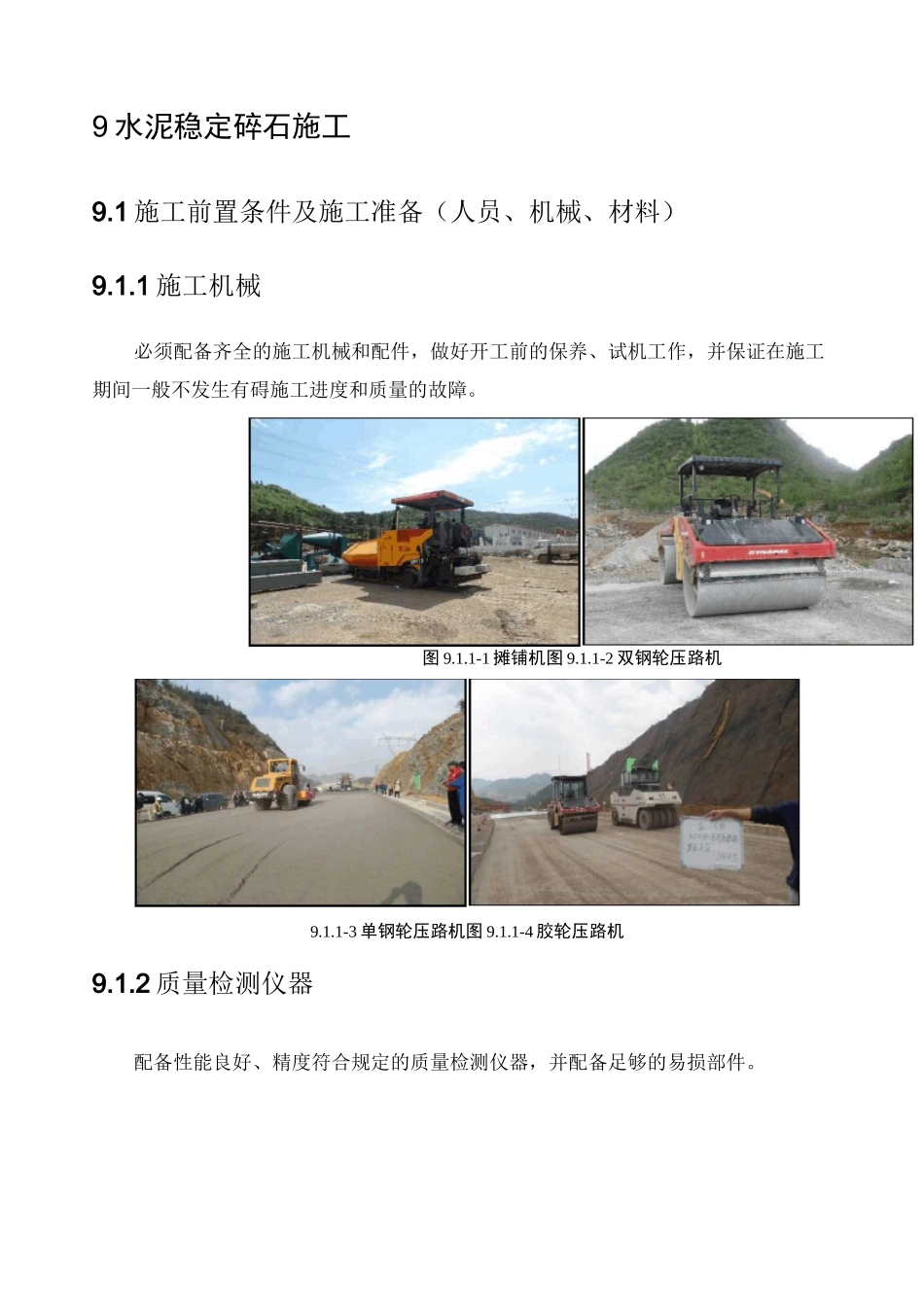

2-1压力机图9
2-2取芯机图9
2-3贝克曼梁弯沉仪图9
2-4百分表图9
2-5玻璃器皿图9
2-6灌砂筒9
3底基层的检查与验收1
底基层外形检查底基层外形检查内容有高程、中线偏位、宽度、横坡度和平整度
底基层压实度检查、修补与验收底基层应进行压实度和表面松散检查,凡不符合要求的路段,应分别采用补充碾压、换填好的材料等
弯沉检查:底基层为级配碎石,按高速公路或重载交通弯沉检测验收标准对底基层表面回弹弯沉进行检测

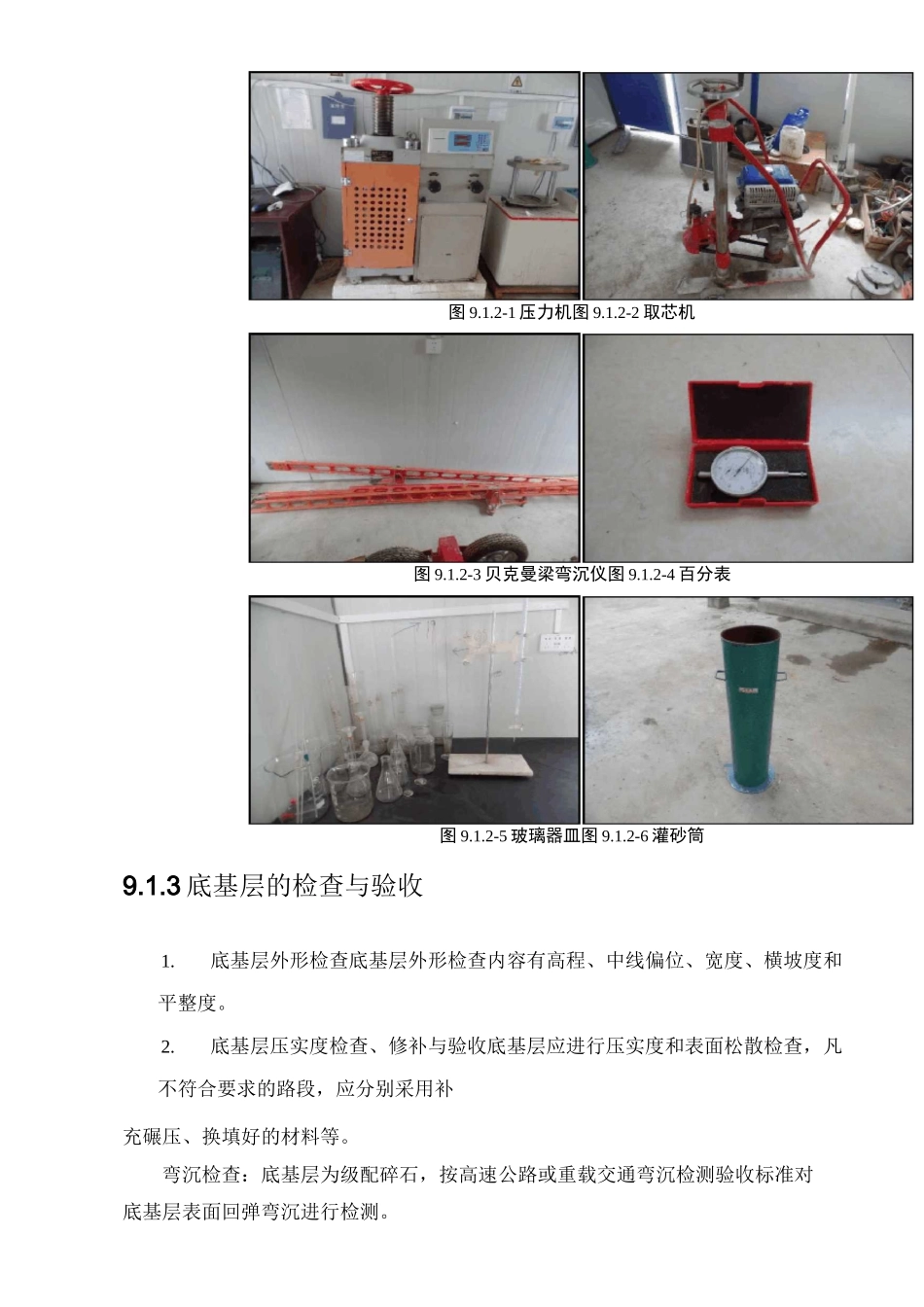

2混合料组成设计9
1材料要求参照3
3要求进行原材料质量控制
2混合料配合比设计1
取工地实际使用的碎石,分别进行水洗筛分,按颗粒组成进行计算,确定各种碎石的组成比例,且4
75mm、2
36mm、0
075mm的通过量应接近级配范围的下限
在配合比设计时应考虑二点,即a、级配骨架结构性好、强度高;b、现场干、温缩裂缝密度低
要求组成混合料的级配宜符合表9
2-1的规定
2-1水泥稳定混合料中合成碎石的颗粒组成级配通过下列筛孔(mm)的重量百分率(%)31
075范围10068〜8638~5825~3516~288~150~52
取工地使用的水泥,按不同水泥剂量分组试验
一般水泥剂量按3%~6%范围,分别取3~5种比例(以碎石质量为100)制备混合料(每组试件个数为13个),用
