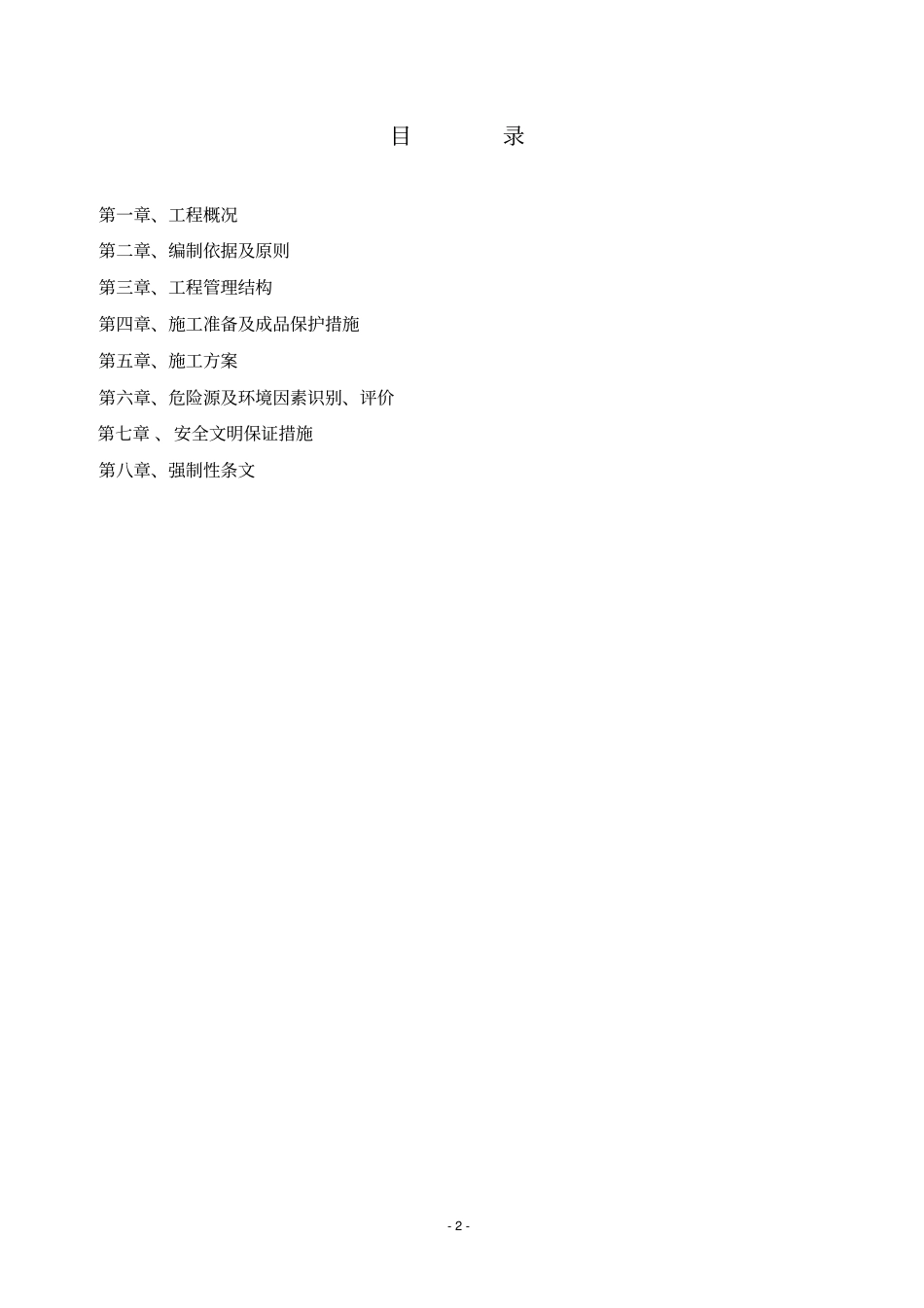

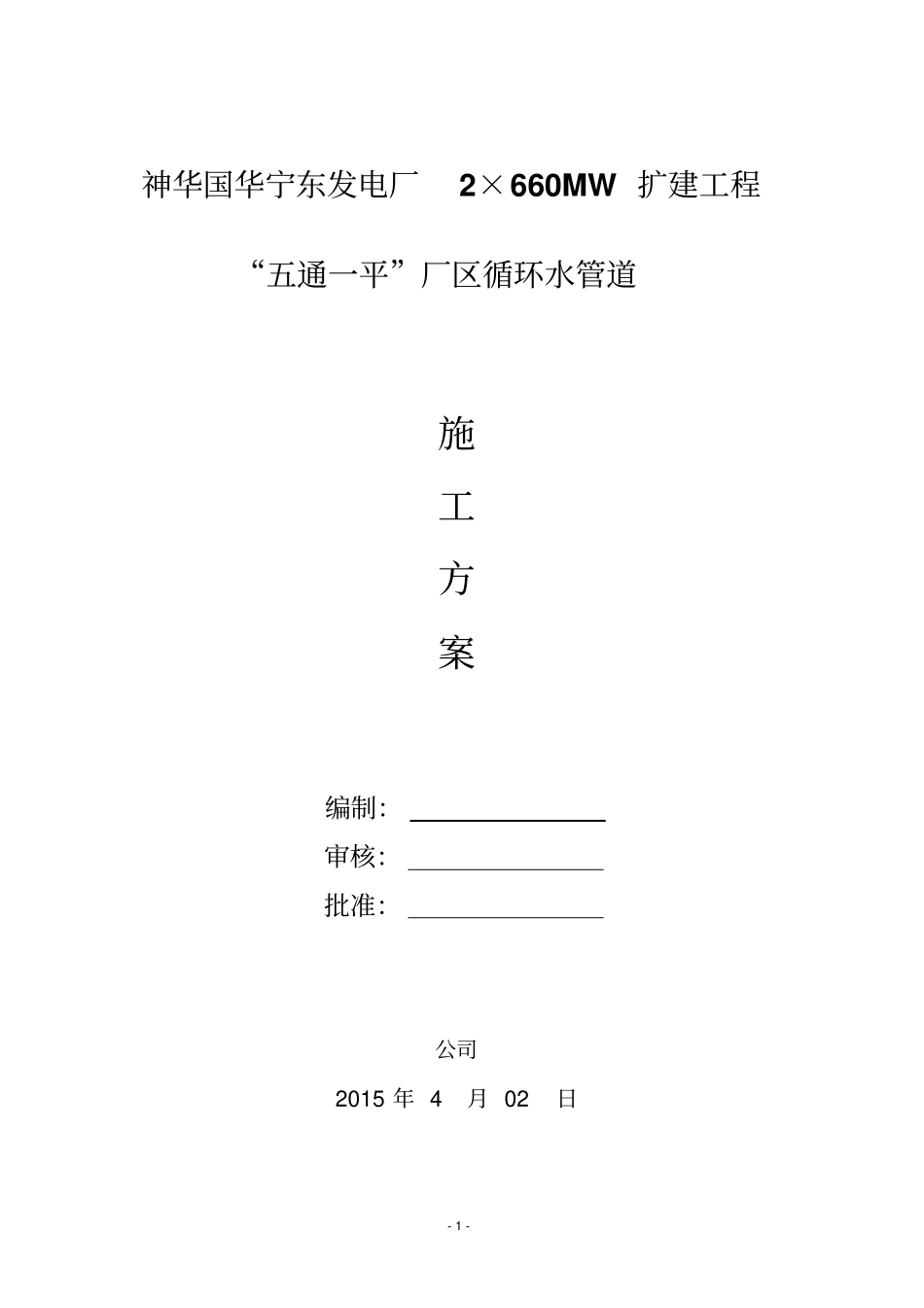

-1-神华国华宁东发电厂2×660MW扩建工程“五通一平”厂区循环水管道施工方案编制:审核:批准:公司2015年4月02日-2-目录第一章、工程概况第二章、编制依据及原则第三章、工程管理结构第四章、施工准备及成品保护措施第五章、施工方案第六章、危险源及环境因素识别、评价第七章、安全文明保证措施第八章、强制性条文-3-第一章:工程概况:一、概况本工程为扩建工程,所选厂址紧临国华宁东发电有限公司已投运的2×330MW矸石电厂,地处宁东煤炭基地鸳鸯湖矿区内,位于银川市东南直线距离约90km,北靠鸳鸯湖矿区,西距鸳冯公路约4
0km,南临马家滩镇约6
明长城遗址、白芨滩国家级自然保护区分别在厂址北侧和西侧,距厂址约10km以上
工程建设规模为2×660MW超超临界空冷燃煤发电机组,预留再扩建2×660MW机组条件
本期工程年需燃煤为335
52万吨/年,属坑口电站,利用红柳煤矿选煤厂筛分后的原煤作为主要燃煤,燃煤通过电厂一期原厂外带式输送机运输至厂,运距约1
此外,为了解决电厂一期目前厂内卸煤系统对环境污染较大的问题,本次厂外燃煤同时考虑了电厂一期的燃煤的运输,一期工程年耗煤量约190万吨,燃用宁东矿区各煤矿的低热值煤,约160万吨/年采用汽车运输,汽车卸煤设施与本期工程汽车卸煤设施统一考虑
运煤道路部分利用老厂,部分需新建,长约300m
本期工程以750kV电压等级接入系统,750kV出线2回,1回至太阳山750kV换流站,线路长度大约30km,另一回经永利电厂至太阳山750kV换流站,线路长度大约25km
厂内新建750kV配电装置,电厂本期2×660MW机组以发电机-变压器组方式接入厂内750kV配电装置
本工程采用由宁夏宁东水处理有限公司提供的经过处理后煤矿疏干水,不足部分由太阳山供水工程提供的经过处理后的黄河地表水补充
本期生活用水直接从一期生活用水管网上
