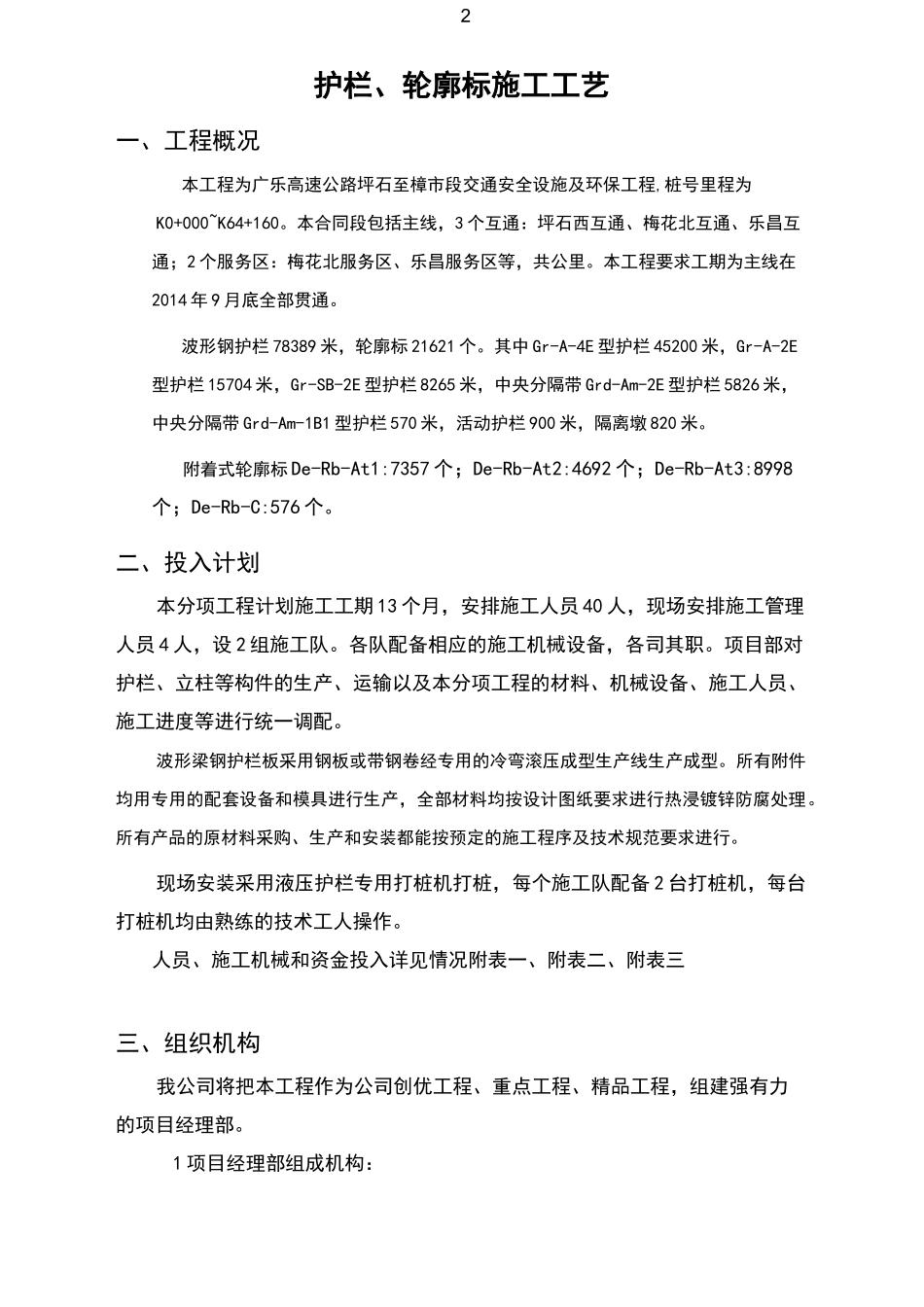

本合同段包括主线,3个互通:坪石西互通、梅花北互通、乐昌互通;2个服务区:梅花北服务区、乐昌服务区等,共公里
本工程要求工期为主线在2014年9月底全部贯通
波形钢护栏78389米,轮廓标21621个
其中Gr-A-4E型护栏45200米,Gr-A-2E型护栏15704米,Gr-SB-2E型护栏8265米,中央分隔带Grd-Am-2E型护栏5826米,中央分隔带Grd-Am-1B1型护栏570米,活动护栏900米,隔离墩820米
附着式轮廓标De-Rb-At1:7357个;De-Rb-At2:4692个;De-Rb-At3:8998个;De-Rb-C:576个
二、投入计划本分项工程计划施工工期13个月,安排施工人员40人,现场安排施工管理人员4人,设2组施工队
各队配备相应的施工机械设备,各司其职
项目部对护栏、立柱等构件的生产、运输以及本分项工程的材料、机械设备、施工人员、施工进度等进行统一调配
波形梁钢护栏板采用钢板或带钢卷经专用的冷弯滚压成型生产线生产成型
所有附件均用专用的配套设备和模具进行生产,全部材料均按设计图纸要求进行热浸镀锌防腐处理
所有产品的原材料采购、生产和安装都能按预定的施工程序及技术规范要求进行
现场安装采用液压护栏专用打桩机打桩,每个施工队配备2台打桩机,每台打桩机均由熟练的技术工人操作

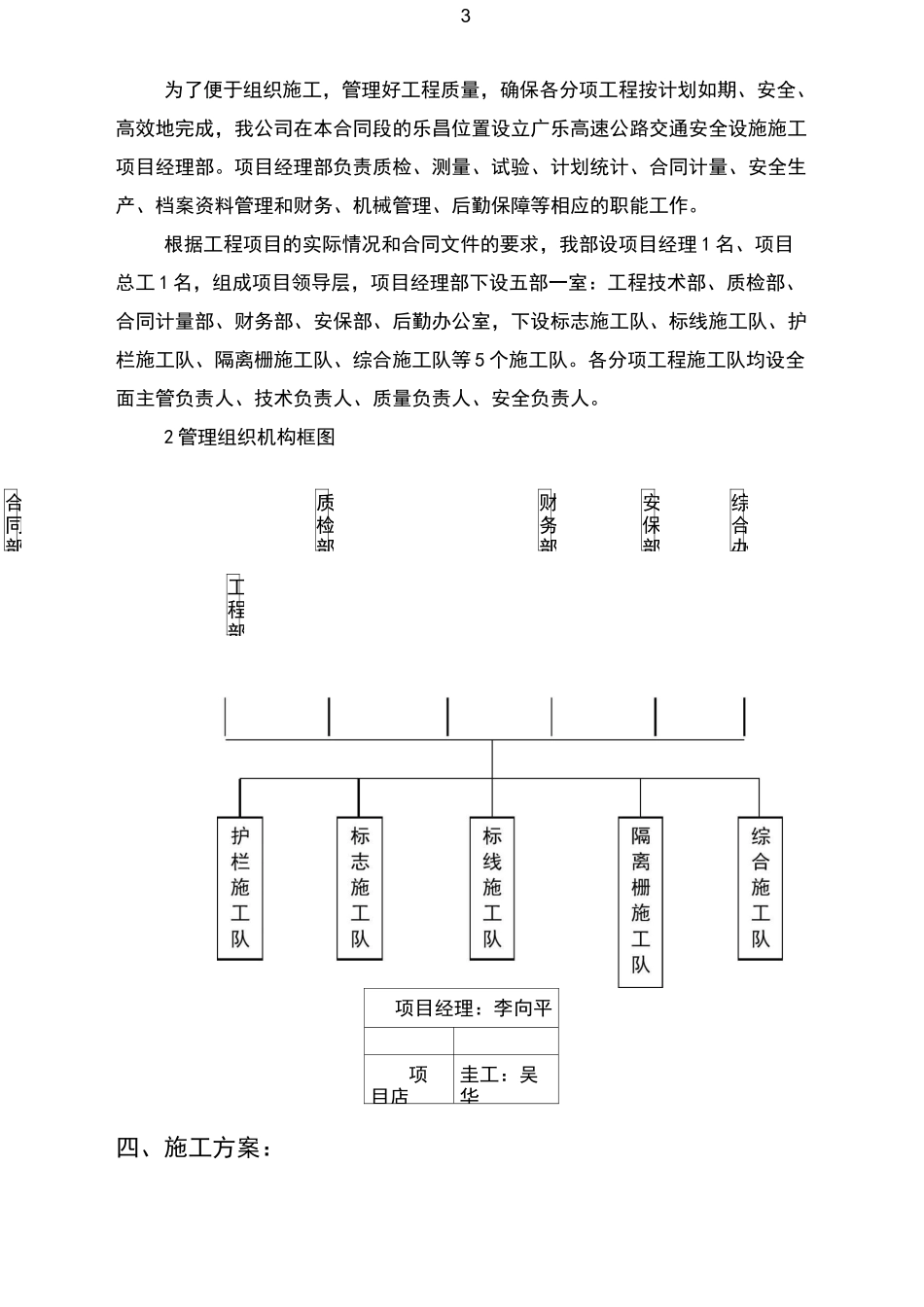

人员、施工机械和资金投入详见情况附表一、附表二、附表三三、组织机构我公司将把本工程作为公司创优工程、重点工程、精品工程,组建强有力的项目经理部
