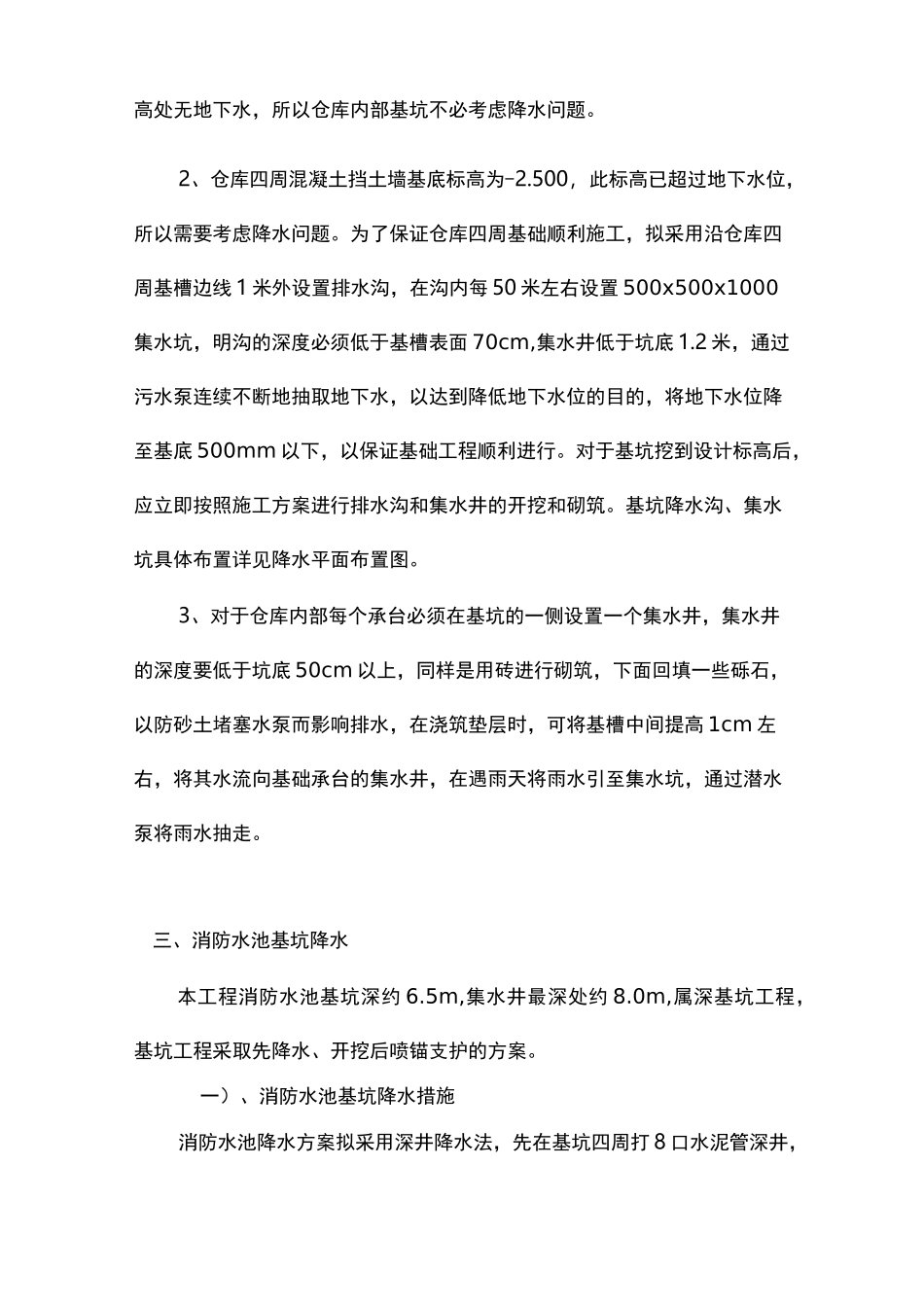

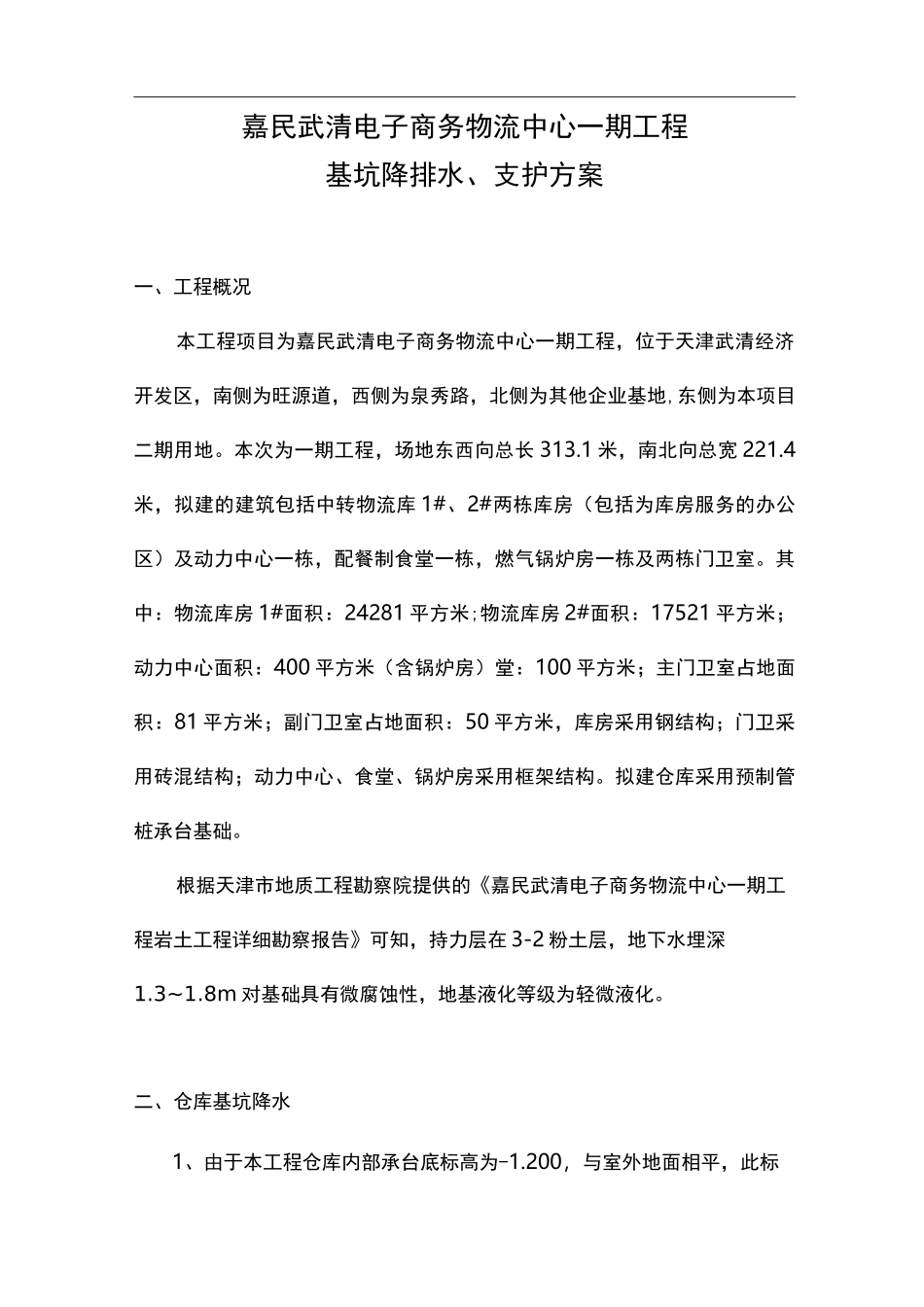

嘉民武清电子商务物流中心一期工程基坑降排水、支护方案一、工程概况本工程项目为嘉民武清电子商务物流中心一期工程,位于天津武清经济开发区,南侧为旺源道,西侧为泉秀路,北侧为其他企业基地,东侧为本项目二期用地
本次为一期工程,场地东西向总长313
1米,南北向总宽221
4米,拟建的建筑包括中转物流库1#、2#两栋库房(包括为库房服务的办公区)及动力中心一栋,配餐制食堂一栋,燃气锅炉房一栋及两栋门卫室
其中:物流库房1#面积:24281平方米;物流库房2#面积:17521平方米;动力中心面积:400平方米(含锅炉房)堂:100平方米;主门卫室占地面积:81平方米;副门卫室占地面积:50平方米,库房采用钢结构;门卫采用砖混结构;动力中心、食堂、锅炉房采用框架结构
拟建仓库采用预制管桩承台基础
根据天津市地质工程勘察院提供的《嘉民武清电子商务物流中心一期工程岩土工程详细勘察报告》可知,持力层在3-2粉土层,地下水埋深1
8m对基础具有微腐蚀性,地基液化等级为轻微液化
二、仓库基坑降水1、由于本工程仓库内部承台底标高为-1
200,与室外地面相平,此标高处无地下水,所以仓库内部基坑不必考虑降水问题
2、仓库四周混凝土挡土墙基底标高为-2
500,此标高已超过地下水位,所以需要考虑降水问题

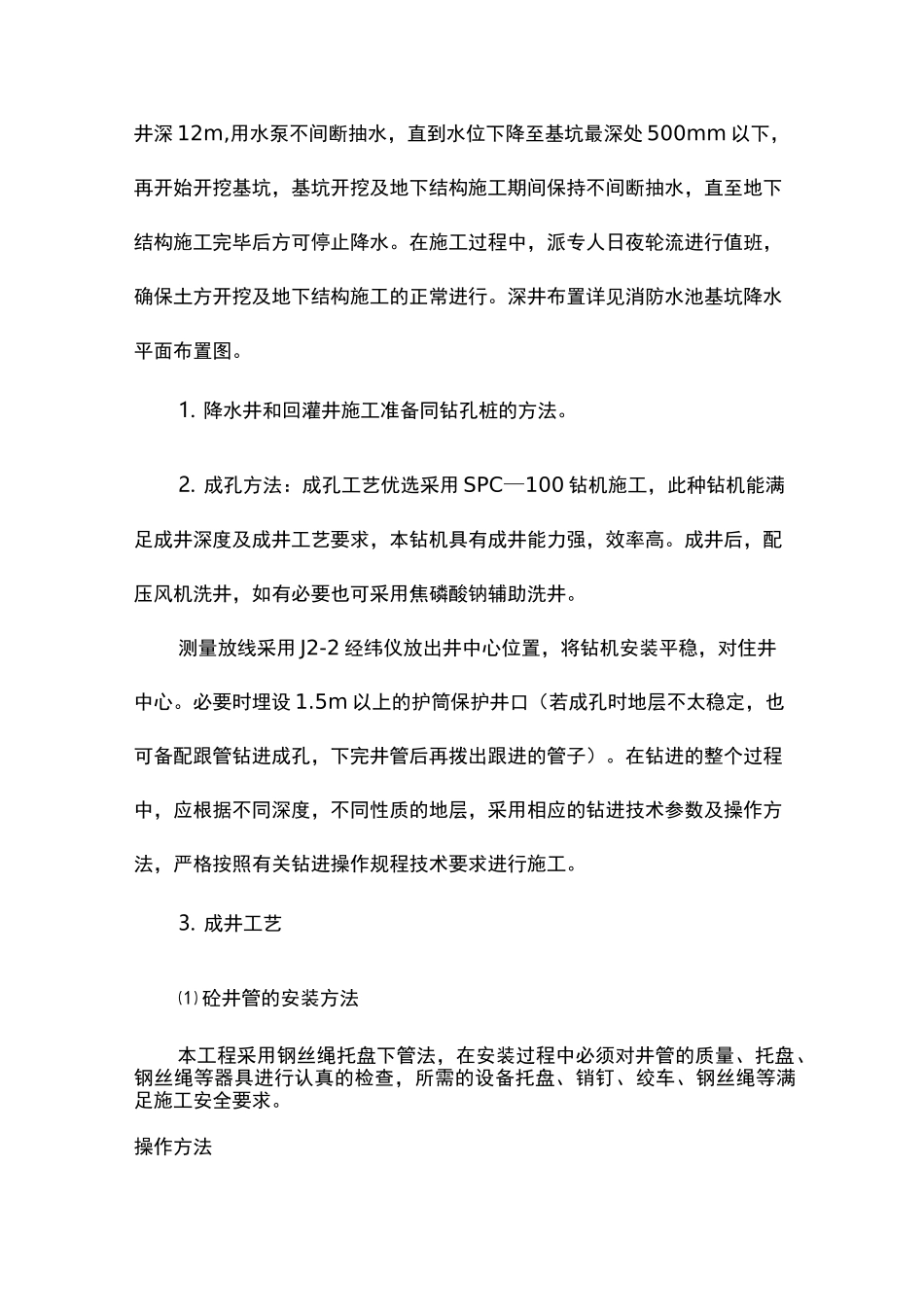

为了保证仓库四周基础顺利施工,拟采用沿仓库四周基槽边线1米外设置排水沟,在沟内每50米左右设置500x500x1000集水坑,明沟的深度必须低于基槽表面70cm,集水井低于坑底1
2米,通过污水泵连续不断地抽取地下水,以达到降低地下水位的目的,将地下水位降至基底500mm以下,以保证基础工程顺利进行
对于基坑挖到设计标高后,应立即按照施工方案进行排水沟和集水井的开挖和砌筑
基坑降水沟、集水坑具体布置详见降水平面布置图
3、对于仓库内部每个承台必须在基坑的一侧设置一个集水井,集水井的深度要低于坑
