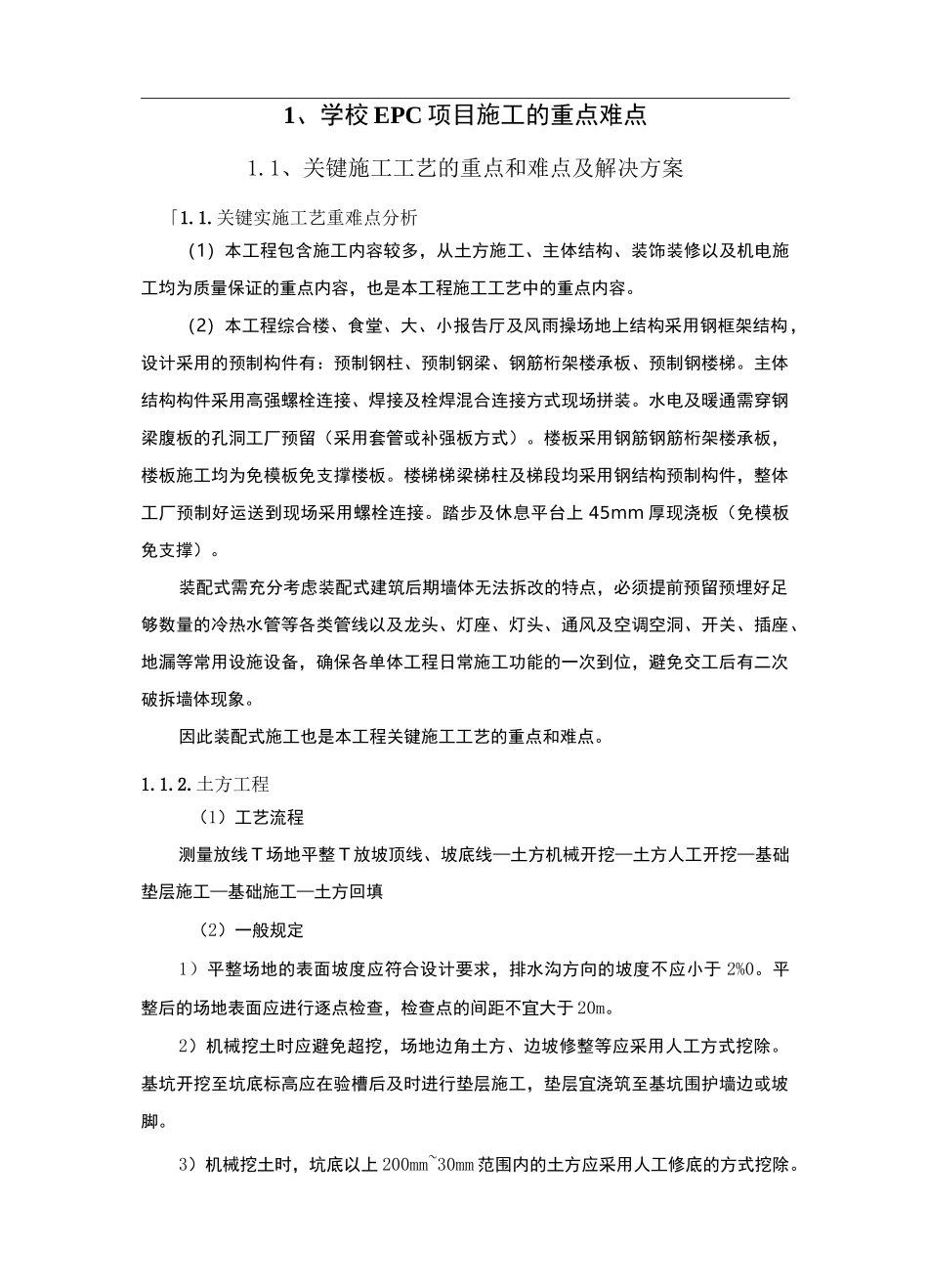

1、学校EPC项目施工的重点难点1
1、关键施工工艺的重点和难点及解决方案「1
关键实施工艺重难点分析(1)本工程包含施工内容较多,从土方施工、主体结构、装饰装修以及机电施工均为质量保证的重点内容,也是本工程施工工艺中的重点内容
(2)本工程综合楼、食堂、大、小报告厅及风雨操场地上结构采用钢框架结构,设计采用的预制构件有:预制钢柱、预制钢梁、钢筋桁架楼承板、预制钢楼梯
主体结构构件采用高强螺栓连接、焊接及栓焊混合连接方式现场拼装
水电及暖通需穿钢梁腹板的孔洞工厂预留(采用套管或补强板方式)
楼板采用钢筋钢筋桁架楼承板,楼板施工均为免模板免支撑楼板
楼梯梯梁梯柱及梯段均采用钢结构预制构件,整体工厂预制好运送到现场采用螺栓连接
踏步及休息平台上45mm厚现浇板(免模板免支撑)
装配式需充分考虑装配式建筑后期墙体无法拆改的特点,必须提前预留预埋好足够数量的冷热水管等各类管线以及龙头、灯座、灯头、通风及空调空洞、开关、插座、地漏等常用设施设备,确保各单体工程日常施工功能的一次到位,避免交工后有二次破拆墙体现象
因此装配式施工也是本工程关键施工工艺的重点和难点

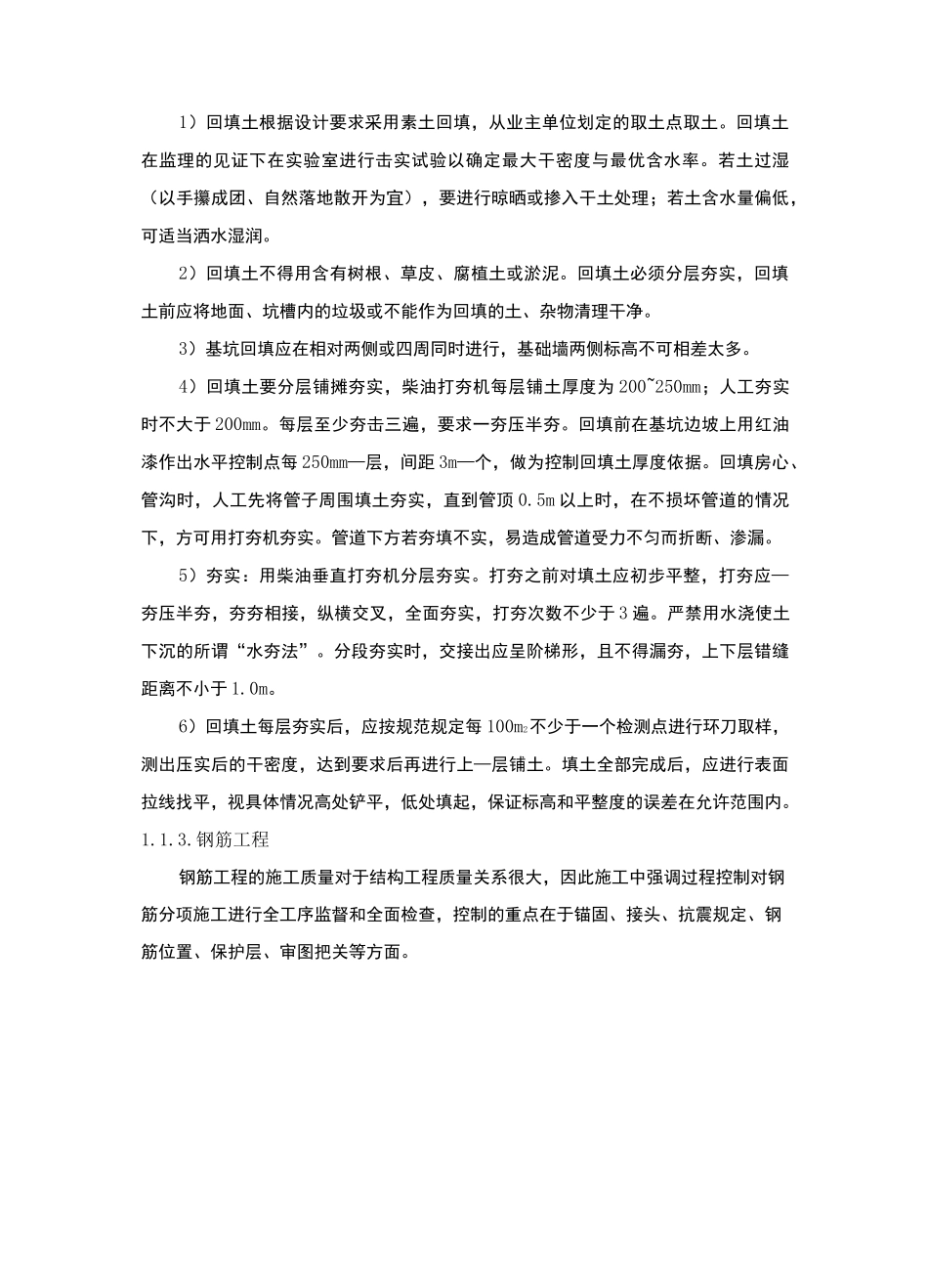

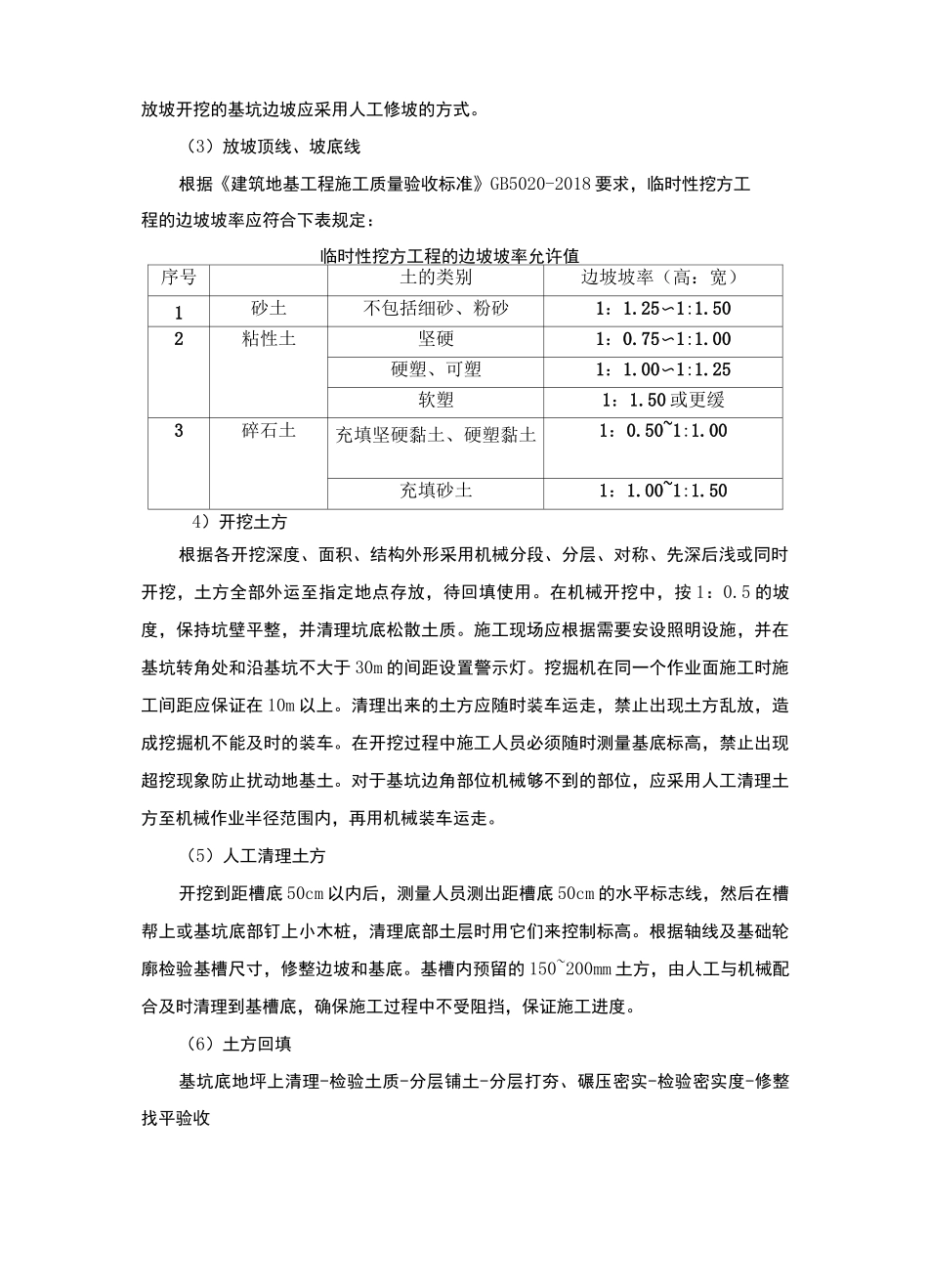

土方工程(1)工艺流程测量放线T场地平整T放坡顶线、坡底线—土方机械开挖—土方人工开挖—基础垫层施工—基础施工—土方回填(2)一般规定1)平整场地的表面坡度应符合设计要求,排水沟方向的坡度不应小于2%0
平整后的场地表面应进行逐点检查,检查点的间距不宜大于20m
2)机械挖土时应避免超挖,场地边角土方、边坡修整等应采用人工方式挖除
基坑开挖至坑底标高应在验槽后及时进行垫层施工,垫层宜浇筑至基坑围护墙边或坡脚
3)机械挖土时,坑底以上200mm~30mm范围内的土方应采用人工修底的方式挖除
放坡开挖的基坑边坡应采用人工修坡的方式
(3)放坡顶线、坡底线根据《建筑地基工程施工质量验收标准》GB5020-2018要求
