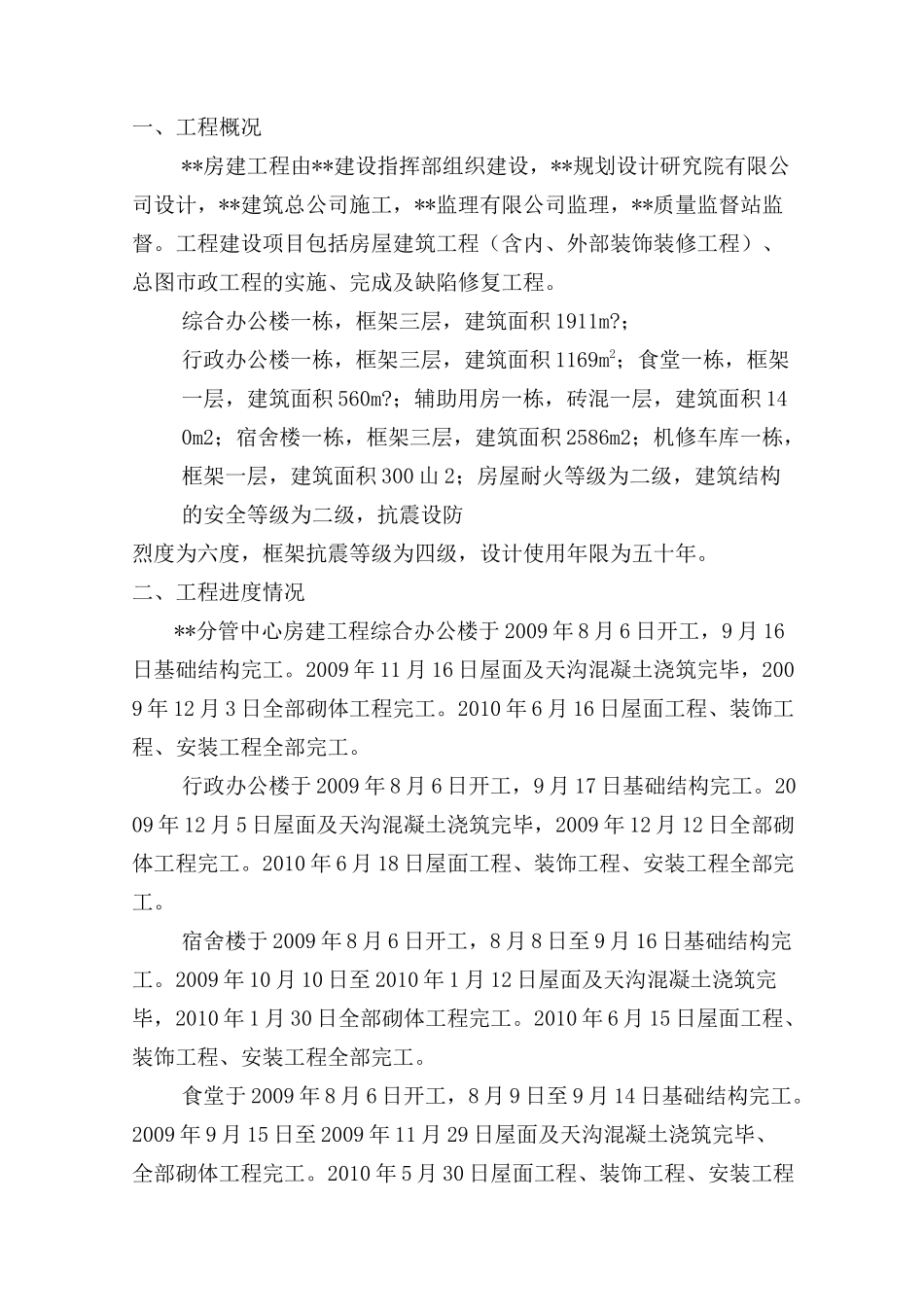

某房建工程竣工验收监理评估报告审批:编制:***房建工程监理项目部2010年*月*日一、工程概况**房建工程由**建设指挥部组织建设,**规划设计研究院有限公司设计,**建筑总公司施工,**监理有限公司监理,**质量监督站监督
工程建设项目包括房屋建筑工程(含内、外部装饰装修工程)、总图市政工程的实施、完成及缺陷修复工程
综合办公楼一栋,框架三层,建筑面积1911m
;行政办公楼一栋,框架三层,建筑面积1169m2;食堂一栋,框架一层,建筑面积560m
;辅助用房一栋,砖混一层,建筑面积140m2;宿舍楼一栋,框架三层,建筑面积2586m2;机修车库一栋,框架一层,建筑面积300山2;房屋耐火等级为二级,建筑结构的安全等级为二级,抗震设防烈度为六度,框架抗震等级为四级,设计使用年限为五十年
二、工程进度情况**分管中心房建工程综合办公楼于2009年8月6日开工,9月16日基础结构完工
2009年11月16日屋面及天沟混凝土浇筑完毕,2009年12月3日全部砌体工程完工
2010年6月16日屋面工程、装饰工程、安装工程全部完工
行政办公楼于2009年8月6日开工,9月17日基础结构完工
2009年12月5日屋面及天沟混凝土浇筑完毕,2009年12月12日全部砌体工程完工
2010年6月18日屋面工程、装饰工程、安装工程全部完工
宿舍楼于2009年8月6日开工,8月8日至9月16日基础结构完工
2009年10月10日至2010年1月12日屋面及天沟混凝土浇筑完毕,2010年1月30日全部砌体工程完工
2010年6月15日屋面工程、装饰工程、安装工程全部完工
食堂于2009年8月6日开工,8月9日至9月14日基础结构完工
2009年9月15日至2009年11月29日屋面及天沟混凝土浇筑完毕、全部砌体工程完工

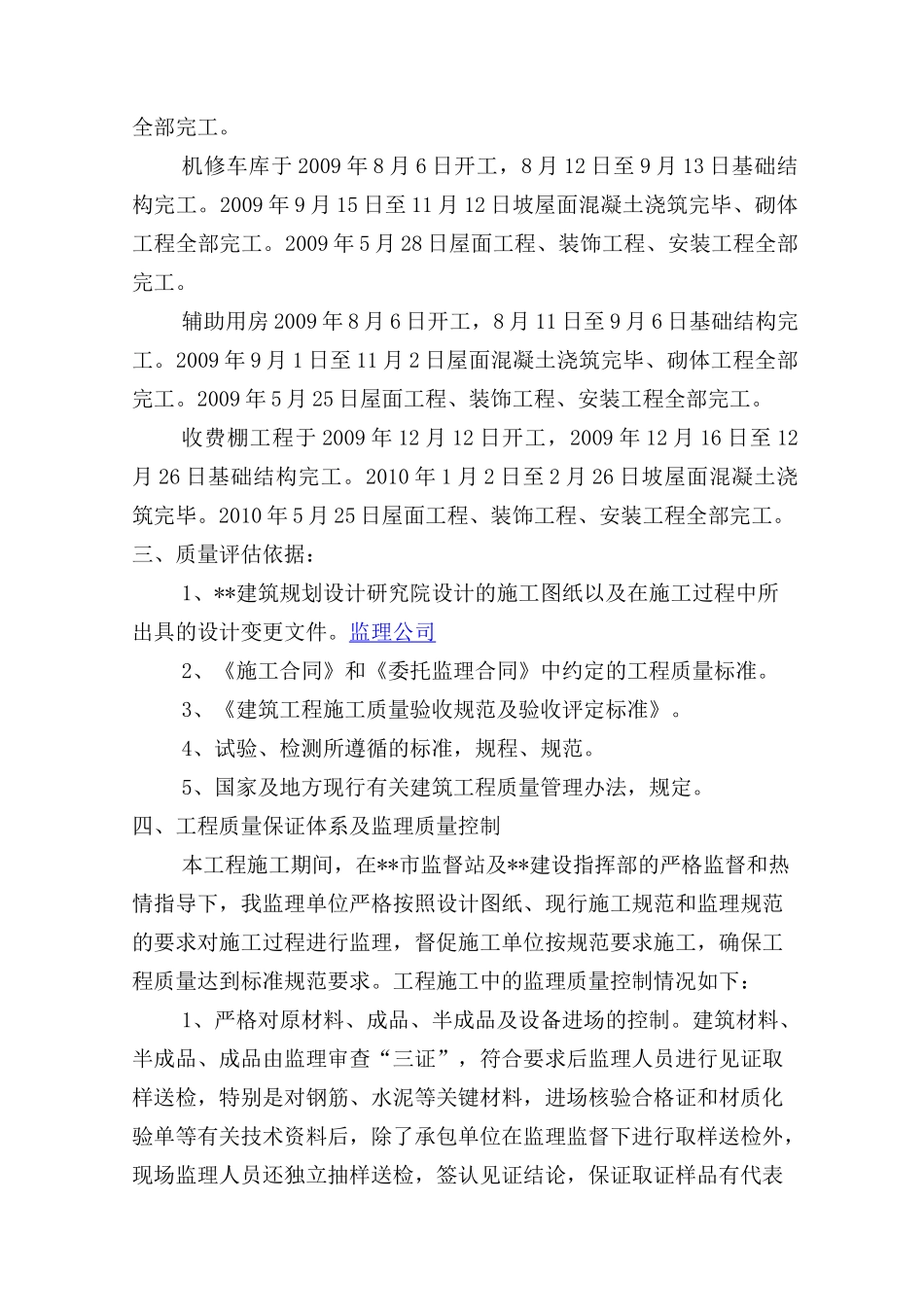

2010年5月30日屋面工程、装饰工程、安装工程全部完工
