1/18临时用电施工组织设计施工现场情况简介:本工程为xxxx热电厂一期工程
工程内容主要包括:锅炉本体、干煤棚设备、煤廊、工艺管线、防腐保温、电气设备及热工仪表安装
整个工程施工面较大,各工种交叉较多,业主在冷却塔南侧附近原配有箱变1处变压器容量为500KVA,按业主要求,由箱变送电源至现场供施工临时用电,用电计量设在供电系统总箱内;临时用电将考虑设两个总配电箱,7个分配电箱,具体位置和区域见平面布置图及干线平面布置图
矚慫润厲钐瘗睞枥庑赖賃軔朧
临电设计说明1、根据建筑施工临时供电规范要求,考虑采用TN-S线制
2、根据现场地形高低不平、车辆多、施工范围大、施工作业交叉较多,考虑采用电缆沿边直埋敷设及部分电缆采用架空敷设
聞創沟燴鐺險爱氇谴净祸測樅
3、厂房及其他建筑屋内的电缆采用穿钢管保护
4、厂区内设夜间照明、并设置专门的照明控制箱
5、安全保护形式;采用TN—S系统及两级漏电开关保护
6、设计所遵循的安全规范和标准:a、施工现场临时用电安全技术规范JGJ46-88

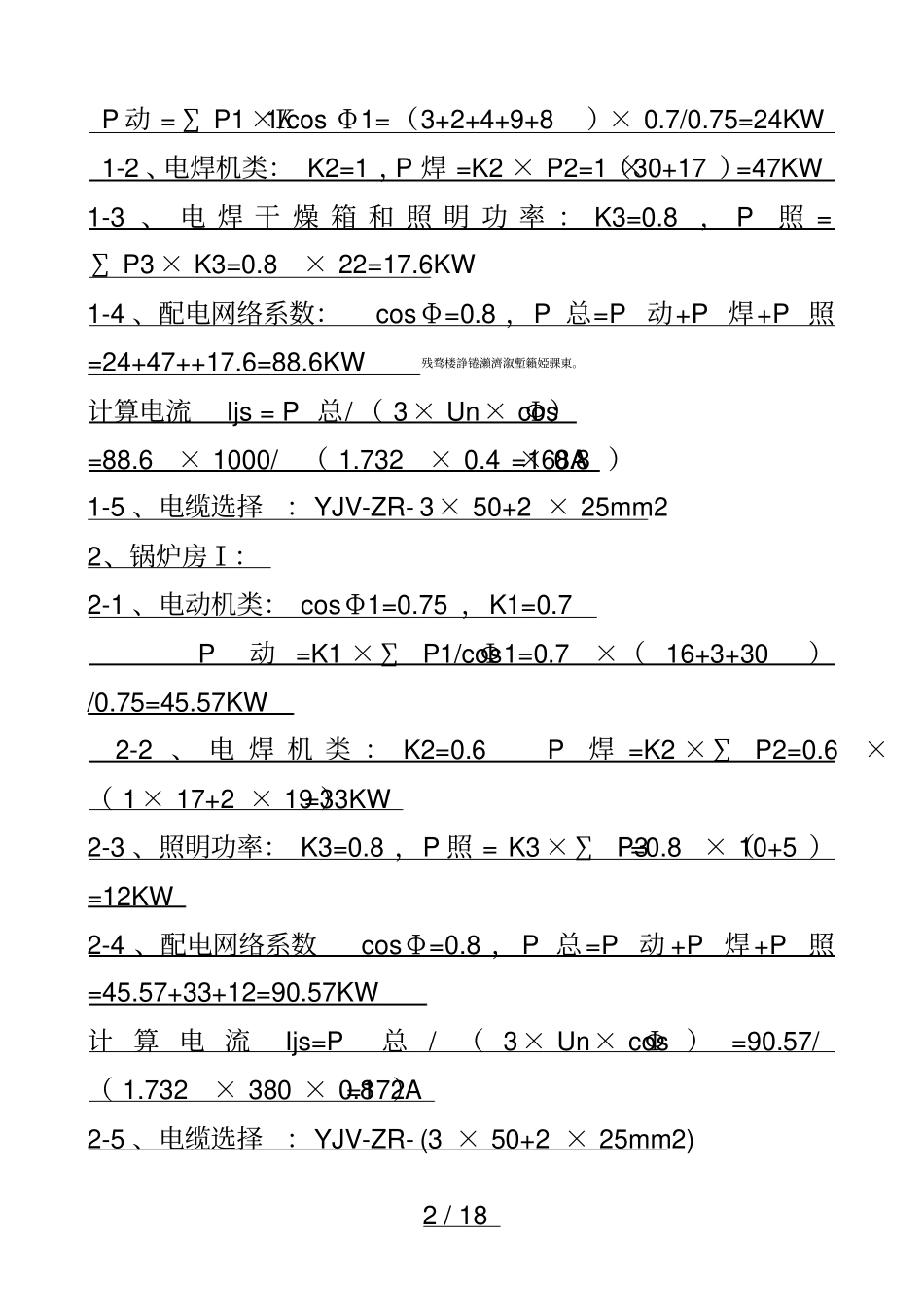

施工现场配电负荷计算;(设备清单见附表)1、加工区:电动机类:cosΦ1=0
75,K1=0
7,2/18P动=∑P1×K1/cosΦ1=(3+2+4+9+8)×0
75=24KW1-2、电焊机类:K2=1,P焊=K2×P2=1×(30+17)=47KW1-3、电焊干燥箱和照明功率:K3=0
8,P照=∑P3×K3=0
8×22=17
6KW1-4、配电网络系数:cosΦ=0
8,P总=P动+P焊+P照=24+47++17
6KW残骛楼諍锩瀨濟溆塹籟婭骒東
计算电流Ijs=P总/(3×Un×cosΦ)=88
6×1000/(1

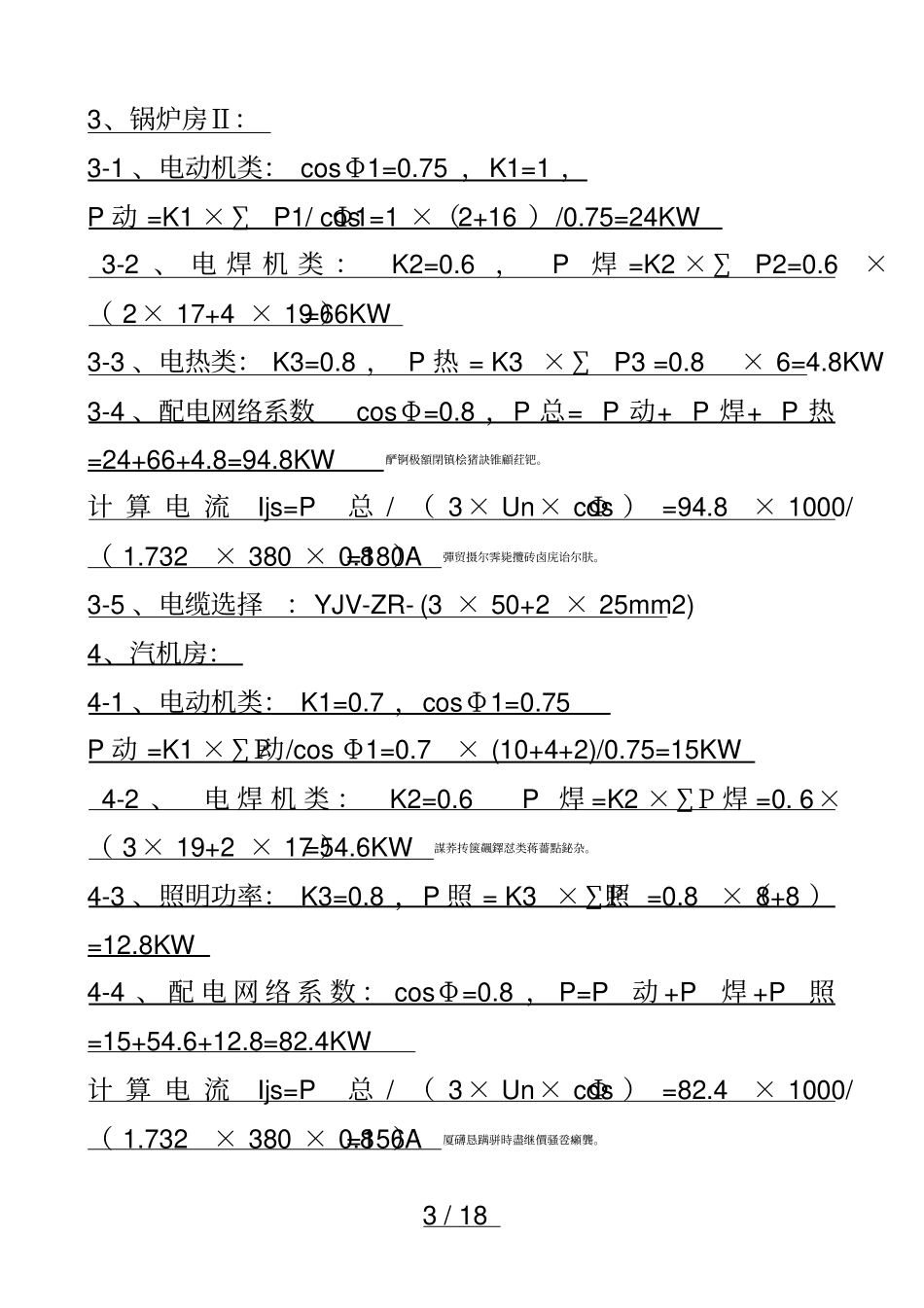

8)=168A1-5、电缆选择:YJV-ZR-3×50+2×25mm22、锅炉房Ⅰ:2-1、电动机类:cosΦ1=0
75,K1=0
