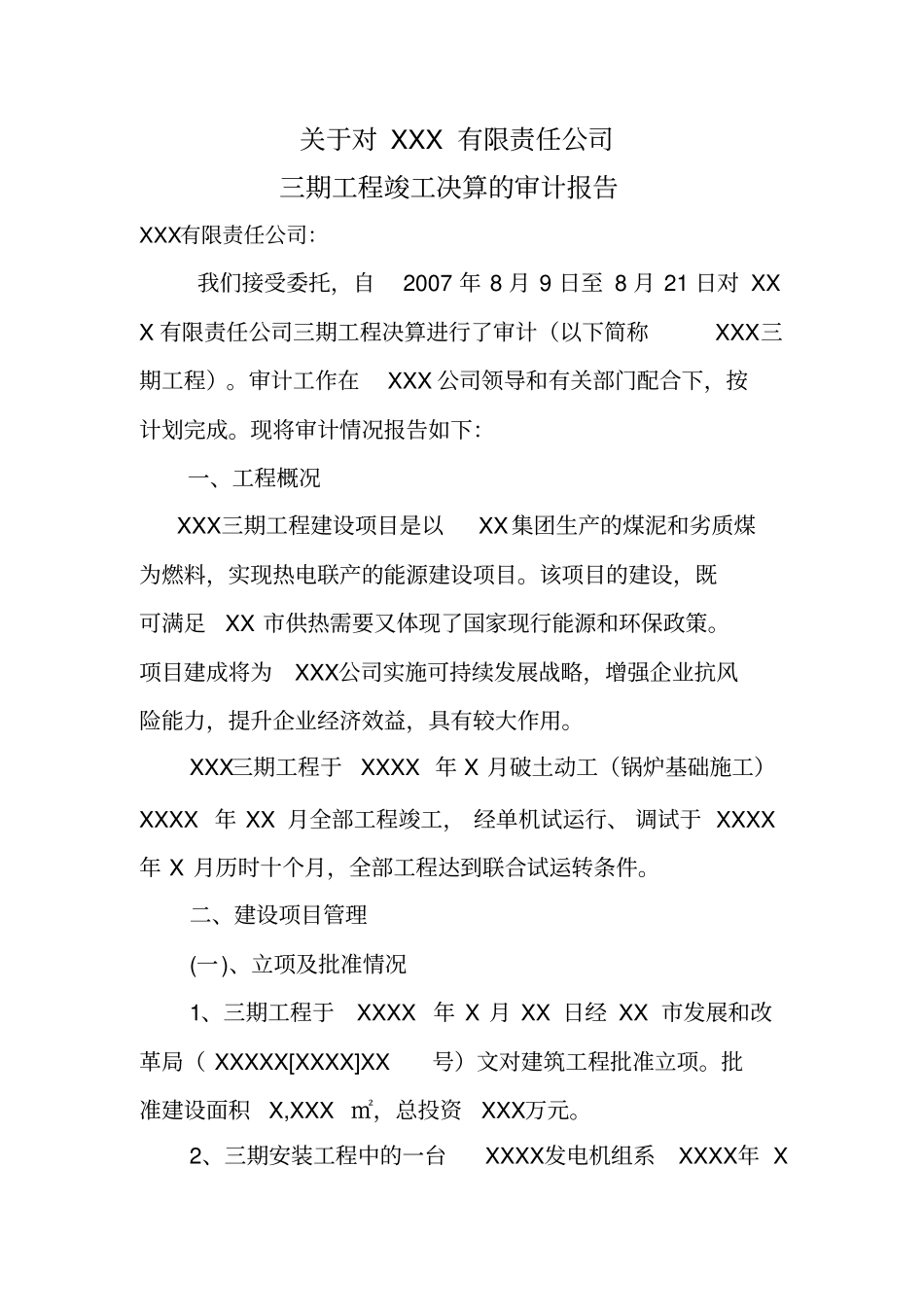

关于对XXX有限责任公司三期工程竣工决算的审计报告XXX有限责任公司:我们接受委托,自2007年8月9日至8月21日对XXX有限责任公司三期工程决算进行了审计(以下简称XXX三期工程)
审计工作在XXX公司领导和有关部门配合下,按计划完成
现将审计情况报告如下:一、工程概况XXX三期工程建设项目是以XX集团生产的煤泥和劣质煤为燃料,实现热电联产的能源建设项目
该项目的建设,既可满足XX市供热需要又体现了国家现行能源和环保政策
项目建成将为XXX公司实施可持续发展战略,增强企业抗风险能力,提升企业经济效益,具有较大作用
XXX三期工程于XXXX年X月破土动工(锅炉基础施工)XXXX年XX月全部工程竣工,经单机试运行、调试于XXXX年X月历时十个月,全部工程达到联合试运转条件
二、建设项目管理(一)、立项及批准情况1、三期工程于XXXX年X月XX日经XX市发展和改革局(XXXXX[XXXX]XX号)文对建筑工程批准立项
批准建设面积X,XXX㎡,总投资XXX万元

2、三期安装工程中的一台XXXX发电机组系XXXX年X月XX日省发展改革委员会(XXXX[XXXX]XXX号)文件批准《辽宁XXXX有限公司XX万吨/年清洁焦化工程可行性研究报告》中批复同意建设X台XXXXXXXX汽轮发电机组中的项目,该工程于XXXX年XX月建成投产一台,剩余一台汽轮发电机组及配套项目列入三期工程
3、三期工程新建一台XXX吨/h次高压中温煤泥和劣质煤混烧锅炉及其配套工程项目建议和可研报告已报XX市有关部门备案
(二)、可研报告与初步设计1、煤炭工业部XX设计研究院于XXXX年X月编制出版了《XXXXX三期工程可行性研究报告》XXXX年X月XX日经XX集团公司组织审查批准:三期工程建设规模为XXX吨/h次高压中温煤泥和劣质煤混烧循环流化锅炉X台,XXMW汽轮发电机组X台
估算投资为X,XXX万元,投资
