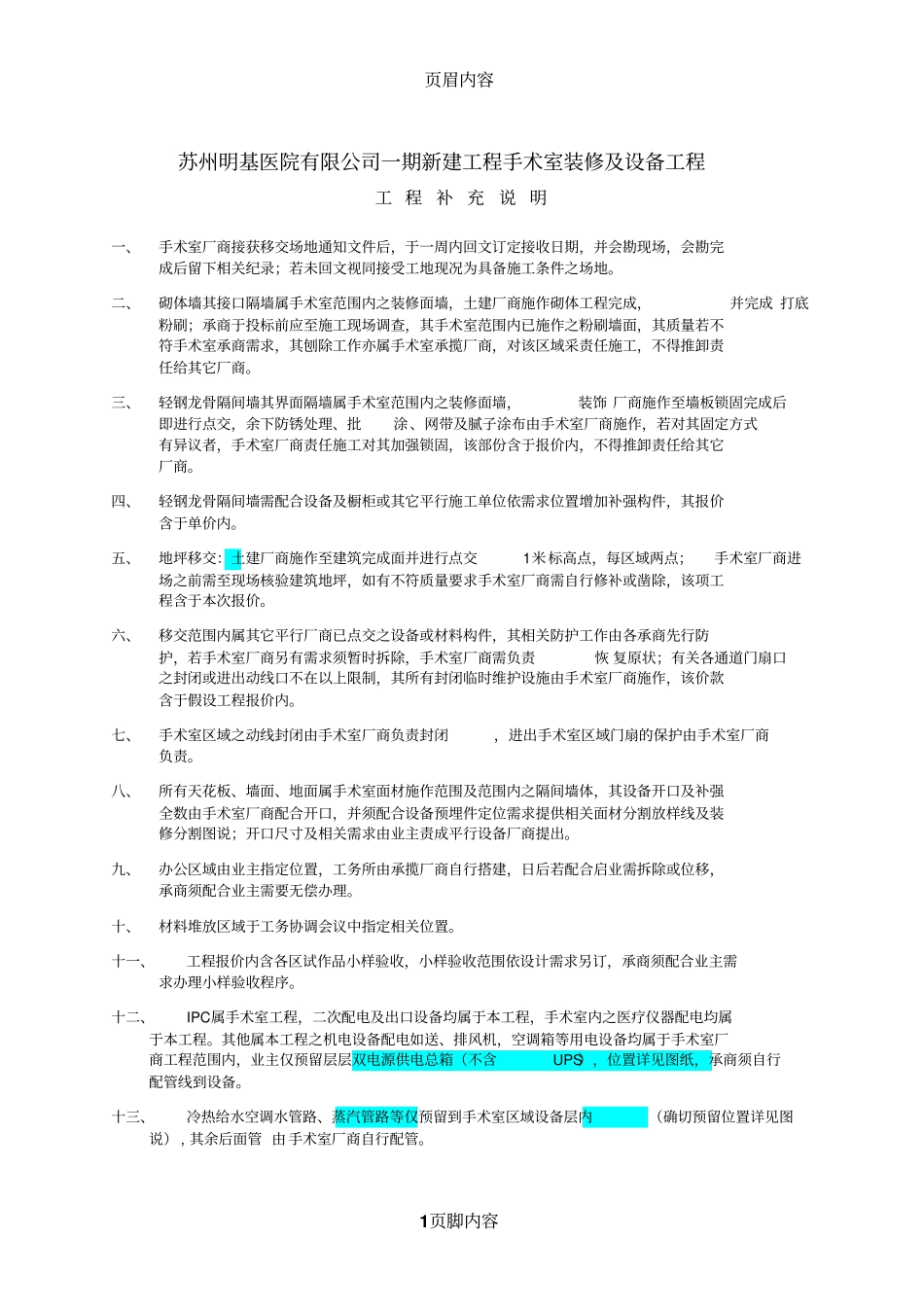

页眉内容1页脚内容苏州明基医院有限公司一期新建工程手术室装修及设备工程工程补充说明一、手术室厂商接获移交场地通知文件后,于一周内回文订定接收日期,并会勘现场,会勘完成后留下相关纪录;若未回文视同接受工地现况为具备施工条件之场地
二、砌体墙其接口隔墙属手术室范围内之装修面墙,土建厂商施作砌体工程完成,并完成打底粉刷;承商于投标前应至施工现场调查,其手术室范围内已施作之粉刷墙面,其质量若不符手术室承商需求,其刨除工作亦属手术室承揽厂商,对该区域采责任施工,不得推卸责任给其它厂商
三、轻钢龙骨隔间墙其界面隔墙属手术室范围内之装修面墙,装饰厂商施作至墙板锁固完成后即进行点交,余下防锈处理、批涂、网带及腻子涂布由手术室厂商施作,若对其固定方式有异议者,手术室厂商责任施工对其加强锁固,该部份含于报价内,不得推卸责任给其它厂商
四、轻钢龙骨隔间墙需配合设备及橱柜或其它平行施工单位依需求位置增加补强构件,其报价含于单价内
五、地坪移交:土建厂商施作至建筑完成面并进行点交1米标高点,每区域两点;手术室厂商进场之前需至现场核验建筑地坪,如有不符质量要求手术室厂商需自行修补或凿除,该项工程含于本次报价
六、移交范围内属其它平行厂商已点交之设备或材料构件,其相关防护工作由各承商先行防护,若手术室厂商另有需求须暂时拆除,手术室厂商需负责恢复原状;有关各通道门扇口之封闭或进出动线口不在以上限制,其所有封闭临时维护设施由手术室厂商施作,该价款含于假设工程报价内
七、手术室区域之动线封闭由手术室厂商负责封闭,进出手术室区域门扇的保护由手术室厂商负责
八、所有天花板、墙面、地面属手术室面材施作范围及范围内之隔间墙体,其设备开口及补强全数由手术室厂商配合开口,并须配合设备预埋件定位需求提供相关面材分割放样线及装修分割图说;开口尺寸及相关需求由业主责成平行设备厂商提出
九、办公区域由业主指定位置,工务所由承揽厂
