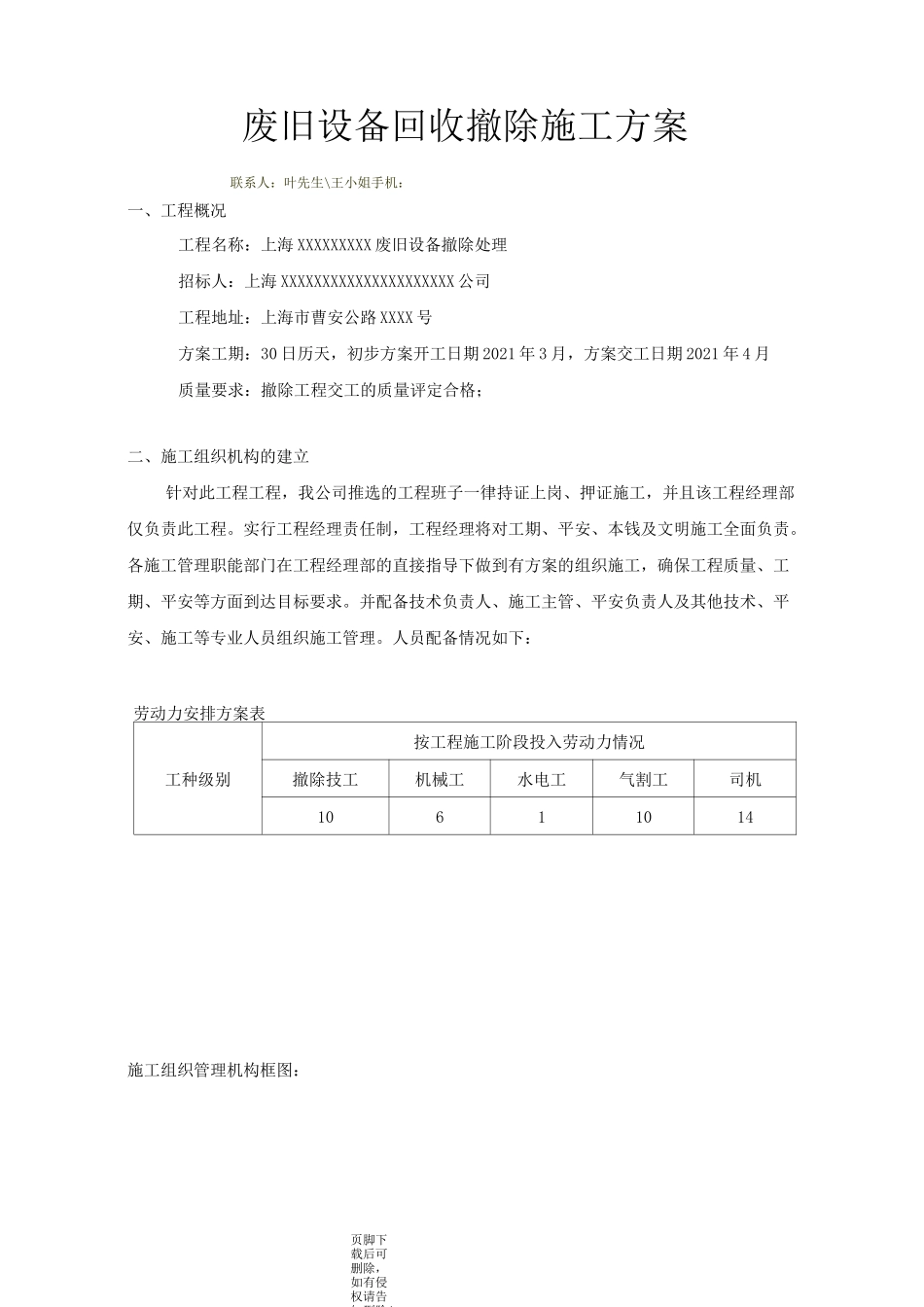

废旧设备回收撤除施工方案联系人:叶先生\王小姐手机:一、工程概况工程名称:上海XXXXXXXXX废旧设备撤除处理招标人:上海XXXXXXXXXXXXXXXXXXXXX公司工程地址:上海市曹安公路XXXX号方案工期:30日历天,初步方案开工日期2021年3月,方案交工日期2021年4月质量要求:撤除工程交工的质量评定合格;二、施工组织机构的建立针对此工程工程,我公司推选的工程班子一律持证上岗、押证施工,并且该工程经理部仅负责此工程
实行工程经理责任制,工程经理将对工期、平安、本钱及文明施工全面负责
各施工管理职能部门在工程经理部的直接指导下做到有方案的组织施工,确保工程质量、工期、平安等方面到达目标要求
并配备技术负责人、施工主管、平安负责人及其他技术、平安、施工等专业人员组织施工管理
人员配备情况如下:劳动力安排方案表工种级别按工程施工阶段投入劳动力情况撤除技工机械工水电工气割工司机10611014施工组织管理机构框图:页脚下载后可删除,如有侵权请告知删除

三、撤除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建立单位提供的以下资料:撤除工程的有关图纸和资料;撤除工程涉及区域的地上、地下建筑及设施分布情况资料
全面了解撤除工程的图纸和资料,进展实地勘察
弄清建筑物的构造情况、建筑情况、水电及设备管道情况
〔2〕学习有关标准和平安技术文件
〔3〕明确周围环境、场地、道路、水电设备管道、房屋情况等
〔4〕向进场施工人员进展平安技术教育
2.现场准备〔1〕施工前,要认真检查影响撤除工程平安施工的各种管线的切断、迁移工作是否完毕,确认平安前方可施工
清理被撤除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护
〔2〕疏通运输道路,接通施工中临时用水、电源
〔3〕在撤除危险区域设置戒备标志

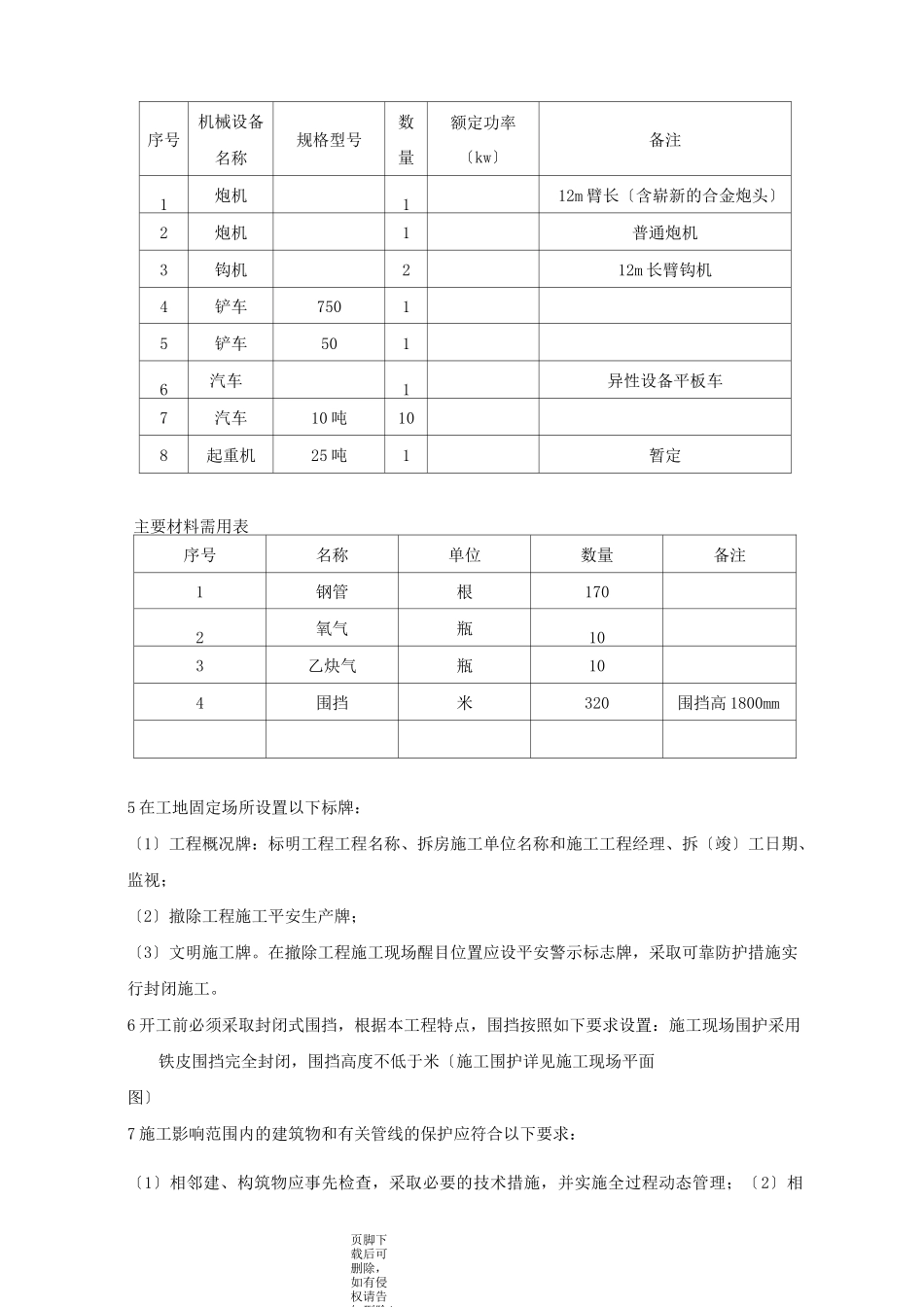

3.机械设备材料的准备根据施工经历及本工程
