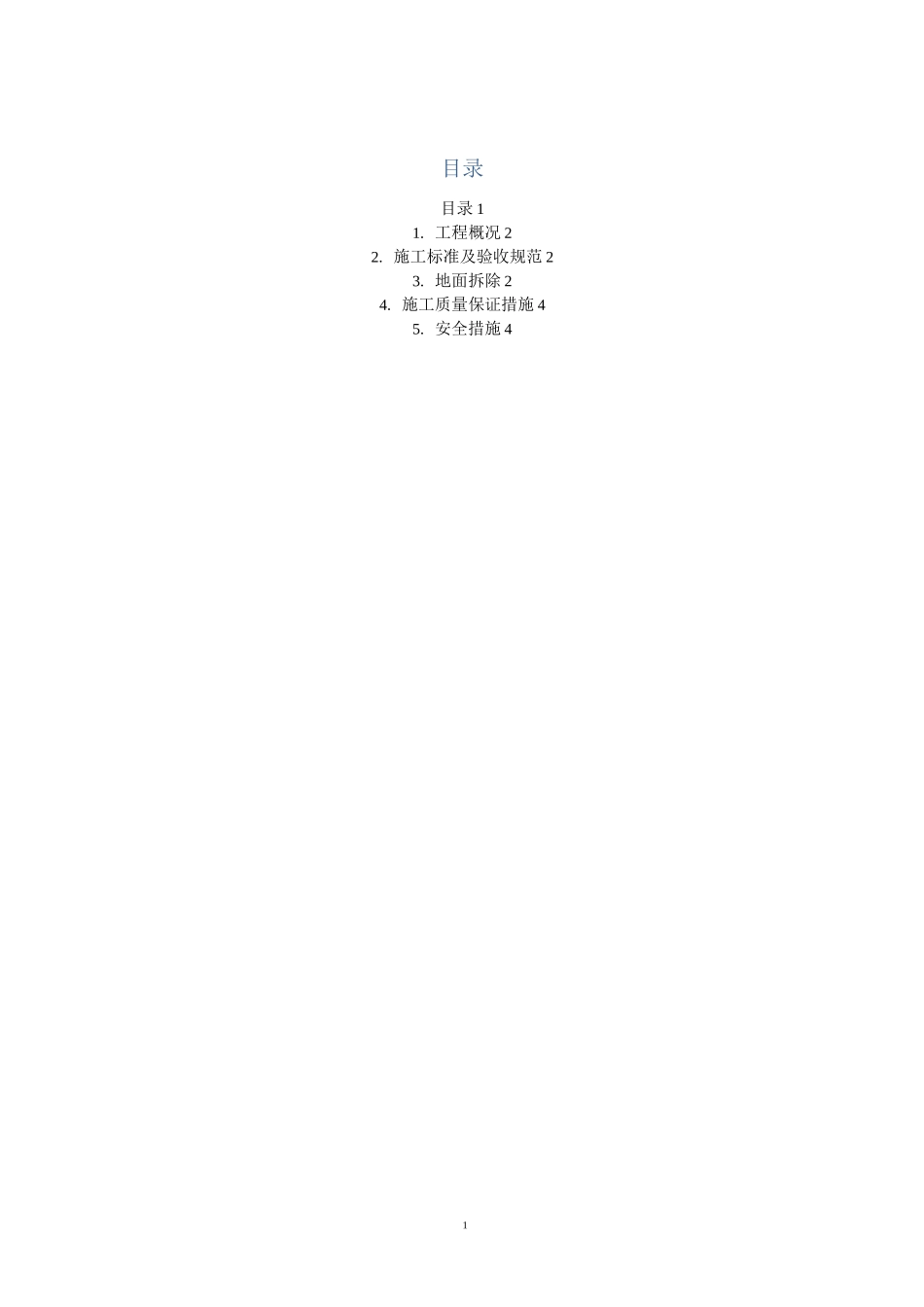

1目录目录11
工程概况22
施工标准及验收规范23
地面拆除24
施工质量保证措施45
安全措施42地面拆除施工方案1

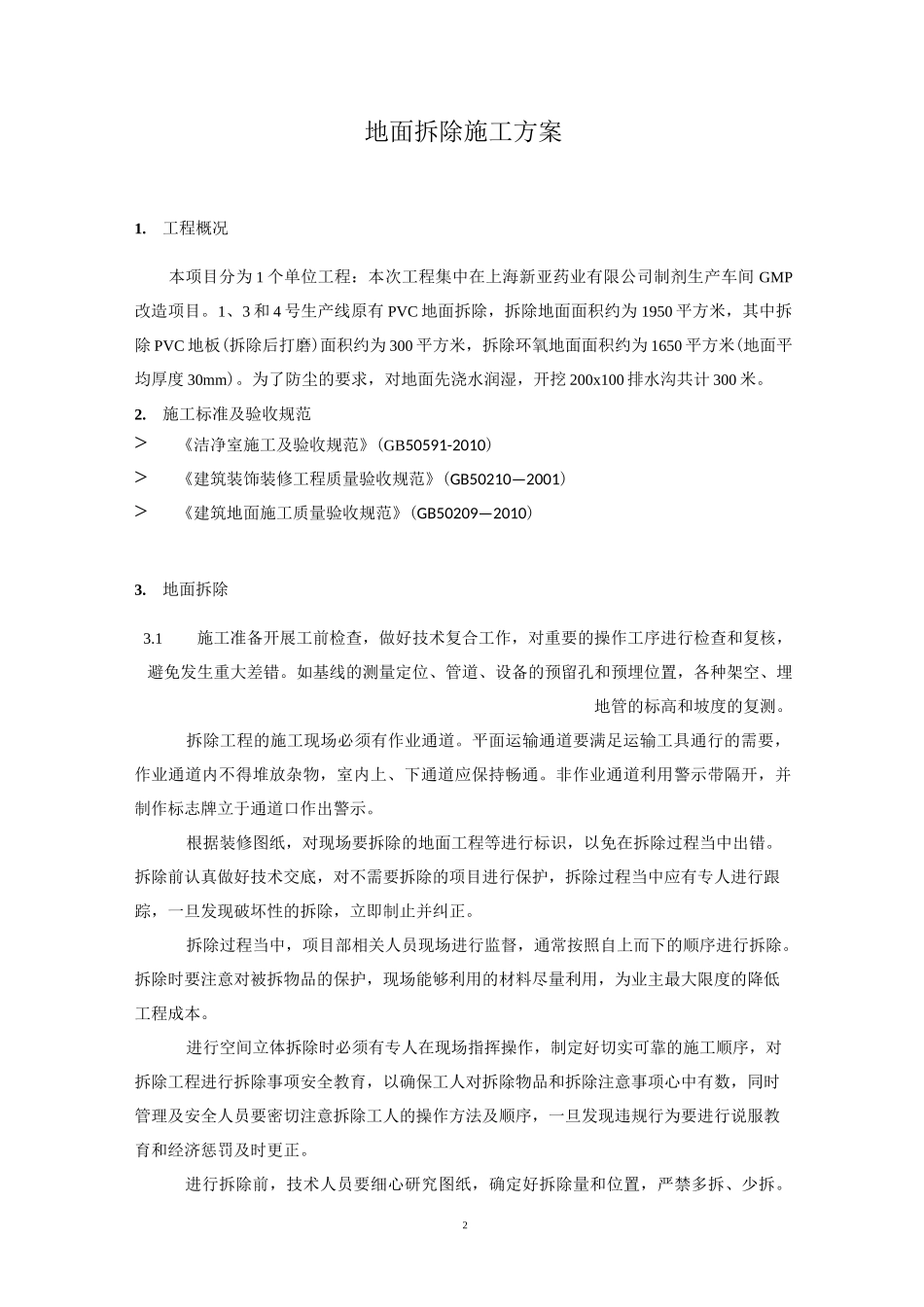

工程概况本项目分为1个单位工程:本次工程集中在上海新亚药业有限公司制剂生产车间GMP改造项目
1、3和4号生产线原有PVC地面拆除,拆除地面面积约为1950平方米,其中拆除PVC地板(拆除后打磨)面积约为300平方米,拆除环氧地面面积约为1650平方米(地面平均厚度30mm)
为了防尘的要求,对地面先浇水润湿,开挖200x100排水沟共计300米
施工标准及验收规范>《洁净室施工及验收规范》(GB50591-2010)>《建筑装饰装修工程质量验收规范》(GB50210—2001)>《建筑地面施工质量验收规范》(GB50209—2010)3
1施工准备开展工前检查,做好技术复合工作,对重要的操作工序进行检查和复核,避免发生重大差错
如基线的测量定位、管道、设备的预留孔和预埋位置,各种架空、埋地管的标高和坡度的复测
拆除工程的施工现场必须有作业通道
平面运输通道要满足运输工具通行的需要,作业通道内不得堆放杂物,室内上、下通道应保持畅通
非作业通道利用警示带隔开,并制作标志牌立于通道口作出警示
根据装修图纸,对现场要拆除的地面工程等进行标识,以免在拆除过程当中出错
拆除前认真做好技术交底,对不需要拆除的项目进行保护,拆除过程当中应有专人进行跟踪,一旦发现破坏性的拆除,立即制止并纠正
拆除过程当中,项目部相关人员现场进行监督,通常按照自上而下的顺序进行拆除
拆除时要注意对被拆物品的保护,现场能够利用的材料尽量利用,为业主最大限度的降低工程成本
进行空间立体拆除时必须有专人在现场指挥操作,制定好切实可靠的施工顺序,对拆除工程进行拆除事项安全教育,以确保工人对拆除物品和拆除注意事项心中有数,同时管理及安全人员要密切注意拆除工人的操作方法及顺序,一旦发
