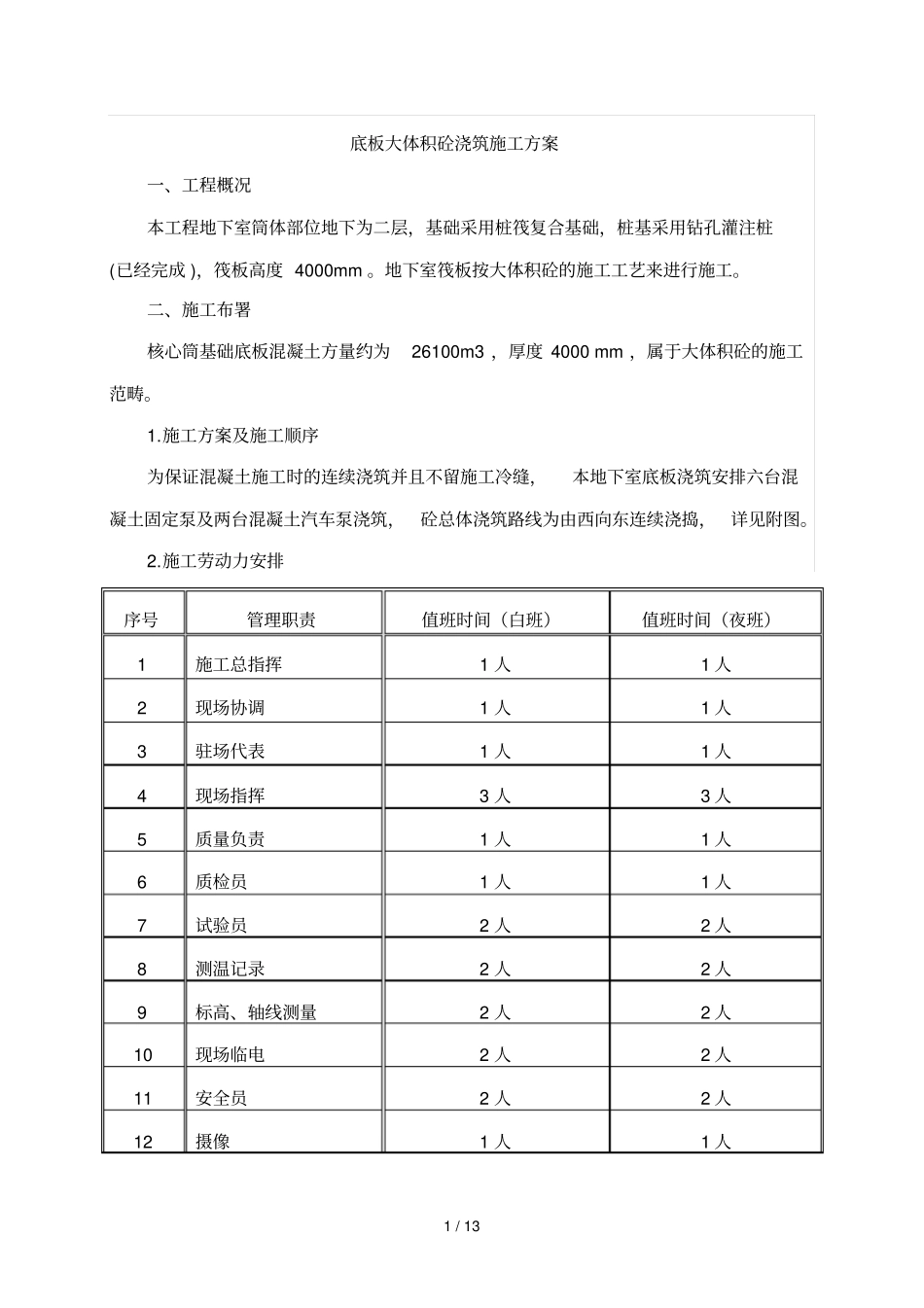

1/13底板大体积砼浇筑施工方案一、工程概况本工程地下室筒体部位地下为二层,基础采用桩筏复合基础,桩基采用钻孔灌注桩(已经完成),筏板高度4000mm
地下室筏板按大体积砼的施工工艺来进行施工
二、施工布署核心筒基础底板混凝土方量约为26100m3,厚度4000mm,属于大体积砼的施工范畴
施工方案及施工顺序为保证混凝土施工时的连续浇筑并且不留施工冷缝,本地下室底板浇筑安排六台混凝土固定泵及两台混凝土汽车泵浇筑,砼总体浇筑路线为由西向东连续浇捣,详见附图

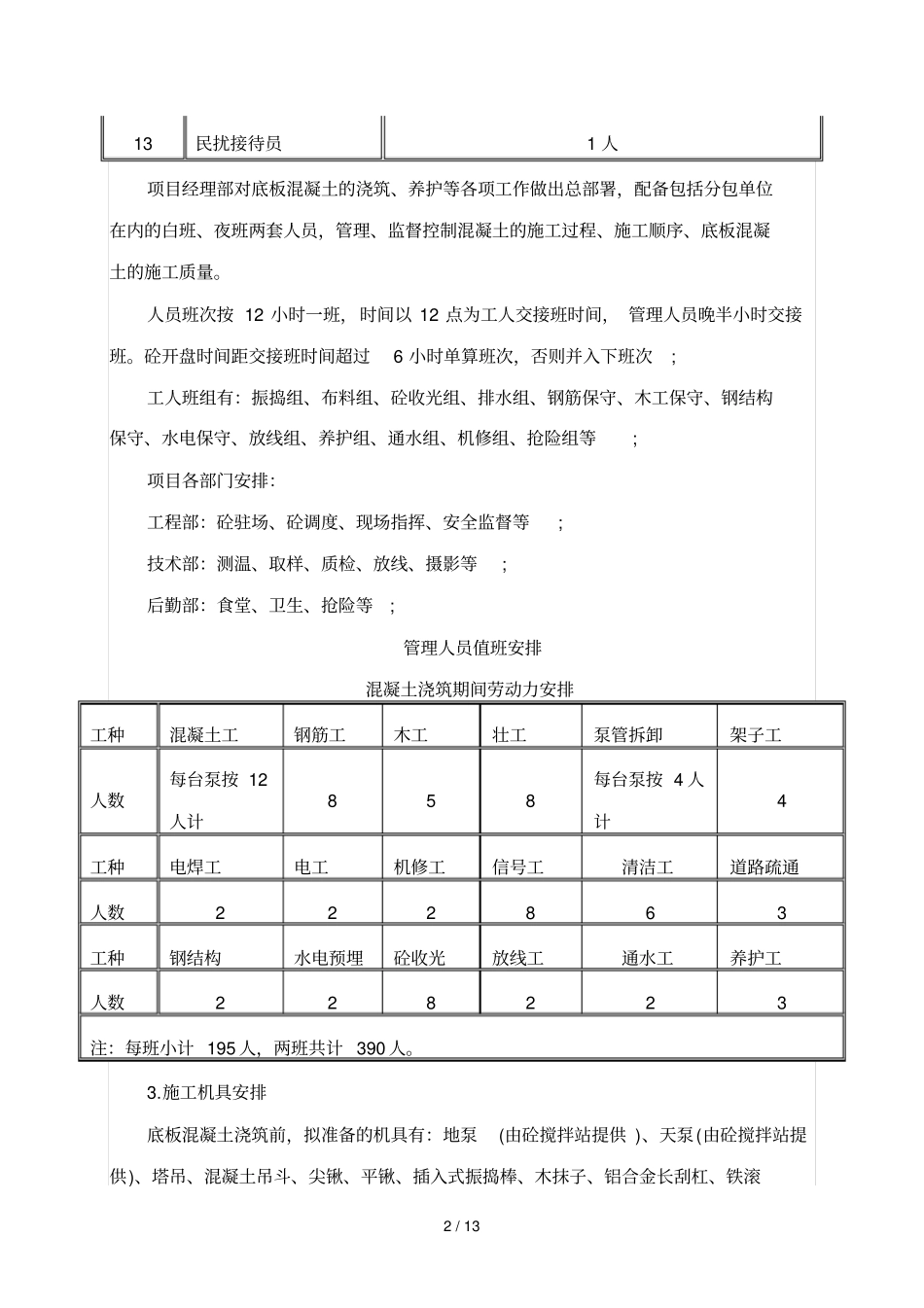

施工劳动力安排序号管理职责值班时间(白班)值班时间(夜班)1施工总指挥1人1人2现场协调1人1人3驻场代表1人1人4现场指挥3人3人5质量负责1人1人6质检员1人1人7试验员2人2人8测温记录2人2人9标高、轴线测量2人2人10现场临电2人2人11安全员2人2人12摄像1人1人2/13项目经理部对底板混凝土的浇筑、养护等各项工作做出总部署,配备包括分包单位在内的白班、夜班两套人员,管理、监督控制混凝土的施工过程、施工顺序、底板混凝土的施工质量
