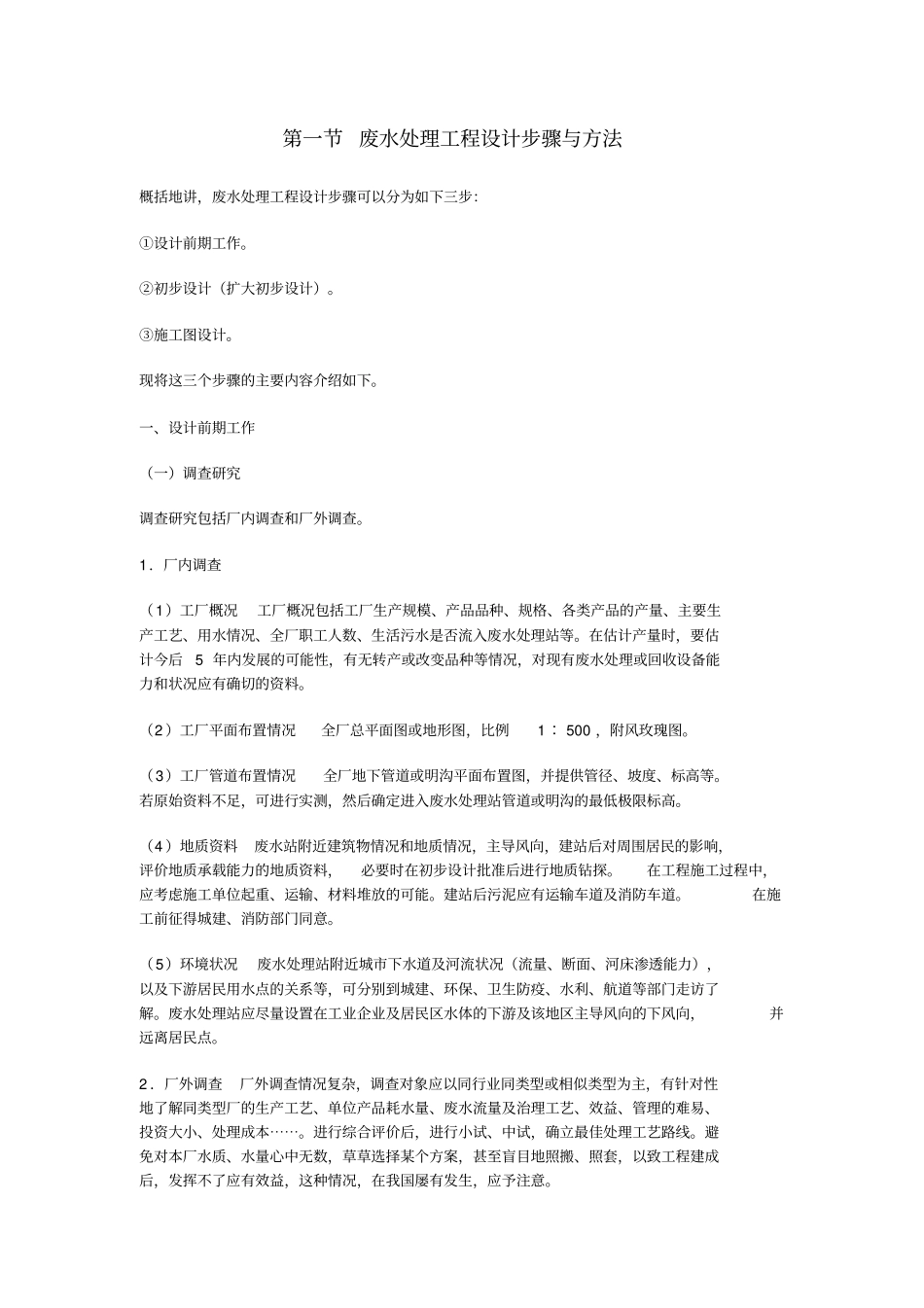

第一节废水处理工程设计步骤与方法概括地讲,废水处理工程设计步骤可以分为如下三步:①设计前期工作
②初步设计(扩大初步设计)
③施工图设计
现将这三个步骤的主要内容介绍如下
一、设计前期工作(一)调查研究调查研究包括厂内调查和厂外调查
1.厂内调查(1)工厂概况工厂概况包括工厂生产规模、产品品种、规格、各类产品的产量、主要生产工艺、用水情况、全厂职工人数、生活污水是否流入废水处理站等
在估计产量时,要估计今后5年内发展的可能性,有无转产或改变品种等情况,对现有废水处理或回收设备能力和状况应有确切的资料
(2)工厂平面布置情况全厂总平面图或地形图,比例1∶500,附风玫瑰图
(3)工厂管道布置情况全厂地下管道或明沟平面布置图,并提供管径、坡度、标高等
若原始资料不足,可进行实测,然后确定进入废水处理站管道或明沟的最低极限标高
(4)地质资料废水站附近建筑物情况和地质情况,主导风向,建站后对周围居民的影响,评价地质承载能力的地质资料,必要时在初步设计批准后进行地质钻探
在工程施工过程中,应考虑施工单位起重、运输、材料堆放的可能
建站后污泥应有运输车道及消防车道
在施工前征得城建、消防部门同意
(5)环境状况废水处理站附近城市下水道及河流状况(流量、断面、河床渗透能力),以及下游居民用水点的关系等,可分别到城建、环保、卫生防疫、水利、航道等部门走访了解
废水处理站应尽量设置在工业企业及居民区水体的下游及该地区主导风向的下风向,并远离居民点
2.厂外调查厂外调查情况复杂,调查对象应以同行业同类型或相似类型为主,有针对性地了解同类型厂的生产工艺、单位产品耗水量、废水流量及治理工艺、效益、管理的难易、投资大小、处理成本⋯⋯
进行综合评价后,进行小试、中试,确立最佳处理工艺路线
避免对本厂水质、水量心中无数,草草选择某个方案,甚至盲目地照搬、照套,以致工程建成后,发挥不了应有效益,这种情况
