建筑工程质量允许偏差总结2————————————————————————————————作者:————————————————————————————————日期:3施工质量标准要求1

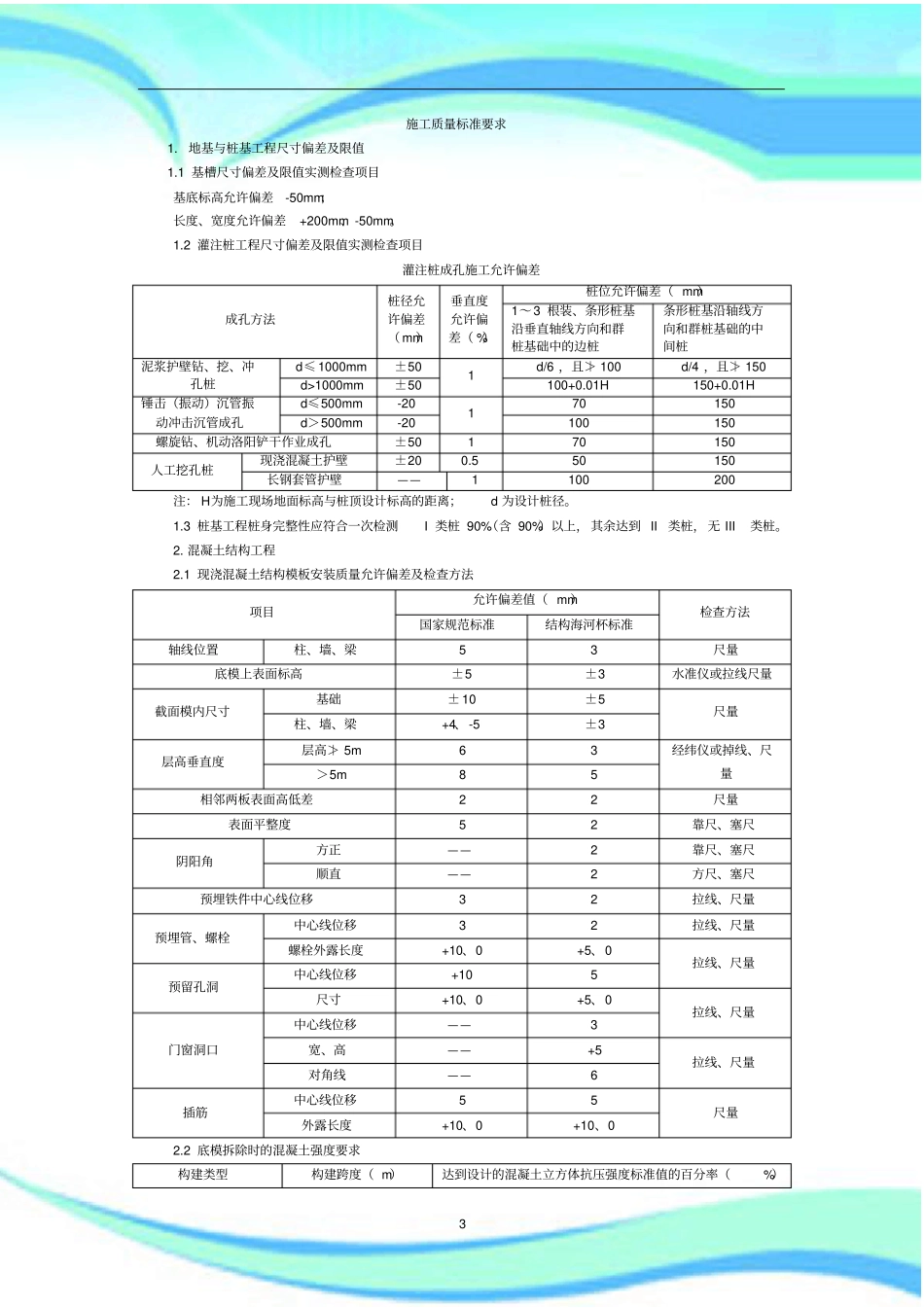

地基与桩基工程尺寸偏差及限值1
1基槽尺寸偏差及限值实测检查项目基底标高允许偏差-50mm;长度、宽度允许偏差+200mm、-50mm
2灌注桩工程尺寸偏差及限值实测检查项目灌注桩成孔施工允许偏差成孔方法桩径允许偏差(mm)垂直度允许偏差(%)桩位允许偏差(mm)1~3根装、条形桩基沿垂直轴线方向和群桩基础中的边桩条形桩基沿轴线方向和群桩基础的中间桩泥浆护壁钻、挖、冲孔桩d≤1000mm±501d/6,且≯100d/4,且≯150d>1000mm±50100+0
01H150+0
01H锤击(振动)沉管振动冲击沉管成孔d≤500mm-20170150d>500mm-20100150螺旋钻、机动洛阳铲干作业成孔±50170150人工挖孔桩现浇混凝土护壁±200
550150长钢套管护壁——1100200注:H为施工现场地面标高与桩顶设计标高的距离;d为设计桩径
3桩基工程桩身完整性应符合一次检测I类桩90%(含90%)以上,其余达到II类桩,无III类桩
混凝土结构工程2
1现浇混凝土结构模板安装质量允许偏差及检查方法项目允许偏差值(mm)检查方法国家规范标准结构海河杯标准轴线位置柱、墙、梁53尺量底模上表面标高±5±3水准仪或拉线尺量截面模内尺寸基础±10±5尺量柱、墙、梁+4、-5±3层高垂直度层高≯5m63经纬仪或掉线、尺量>5m85相邻两板表面高低差22尺量表面平整度52靠尺、塞尺阴阳角方正——2靠尺、塞尺顺直——2方尺、塞尺预埋铁件中心线位移32拉线、尺量预埋管、螺栓中心线位移32拉线、尺量螺栓外露长度+10、0+5、0拉线、尺量预留孔洞中心线位移+105尺寸+10、0
