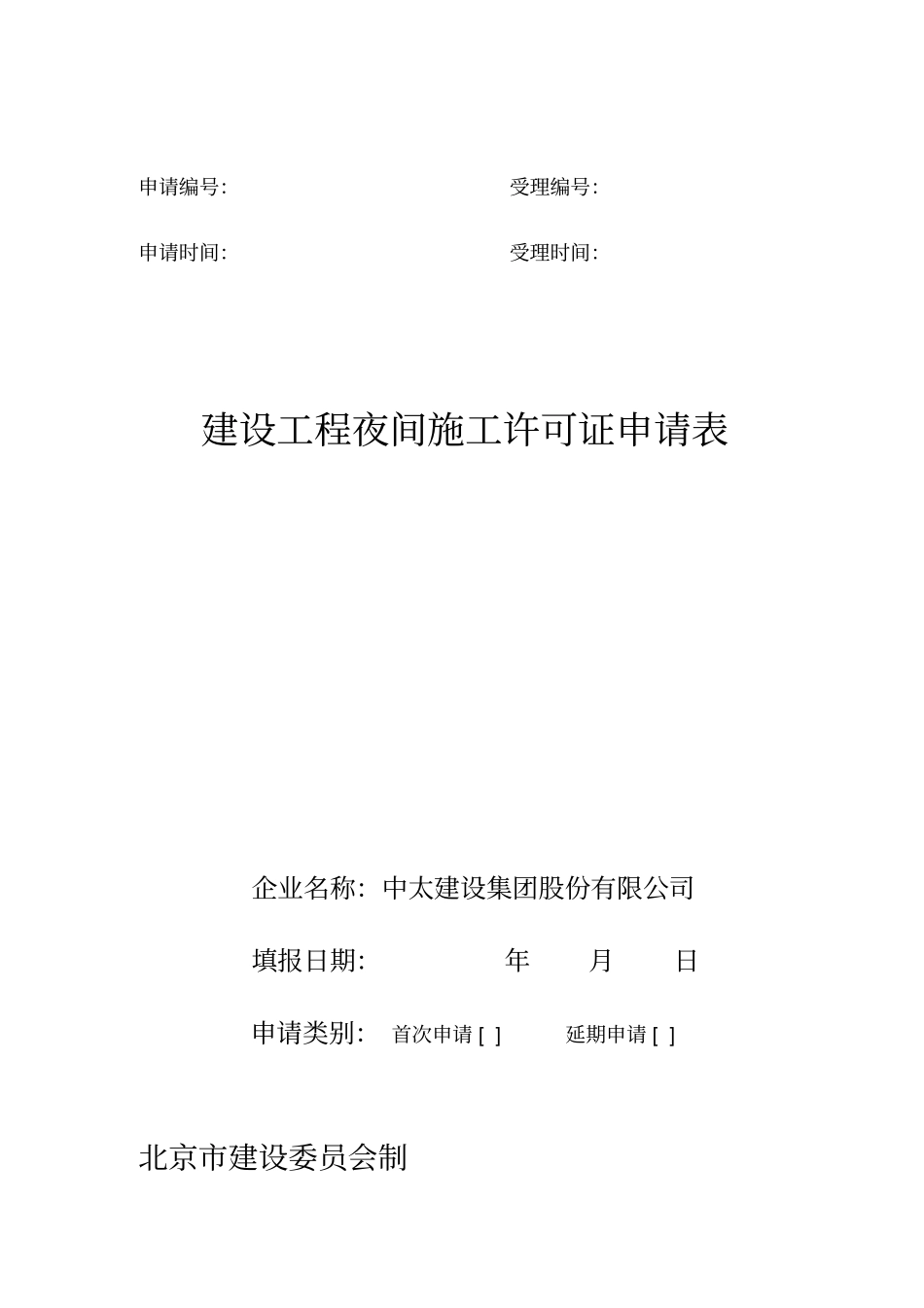

申请编号:受理编号:申请时间:受理时间:建设工程夜间施工许可证申请表企业名称:中太建设集团股份有限公司填报日期:年月日申请类别:首次申请[]延期申请[]北京市建设委员会制填表说明一、本表用于建设工程首次申请或者申请延期夜间施工许可证
二、本表应使用计算机打印,或使用黑色钢笔或签字笔正楷填写,字迹要工整,不得涂改
三、申请编号、申请时间、受理编号、受理时间由发证机关填写,本表工程项目负责人声明及第一至第五部分由企业填写
企业应如实逐项填写,不得有空项
四、本表一律用中文填写,数字均使用阿拉伯数字
五、本表在填写时如需加页,一律使用A4型纸
六、本表可在市建委网站()下载后用A4型纸打印

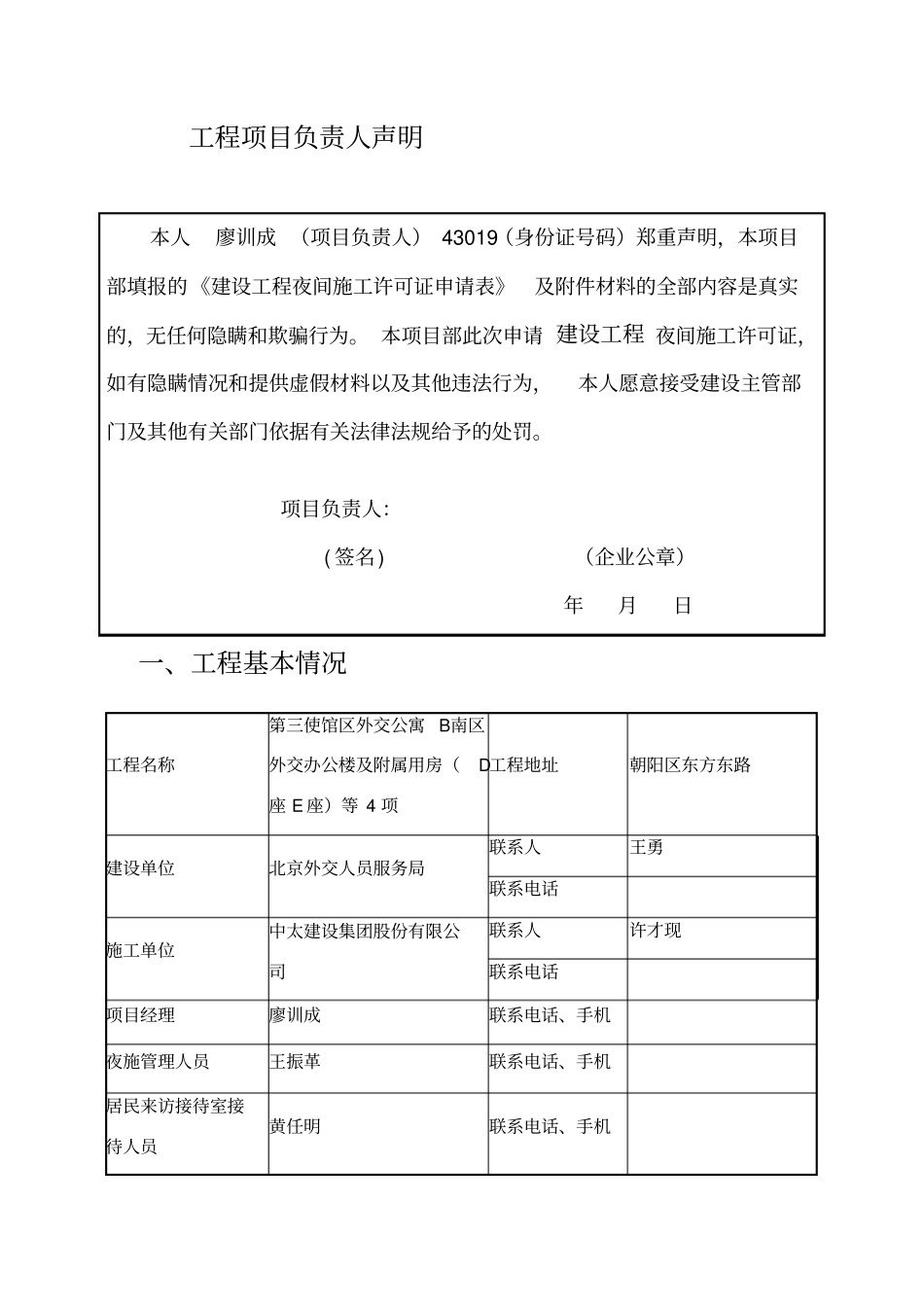

工程项目负责人声明本人廖训成(项目负责人)43019(身份证号码)郑重声明,本项目部填报的《建设工程夜间施工许可证申请表》及附件材料的全部内容是真实的,无任何隐瞒和欺骗行为
本项目部此次申请建设工程夜间施工许可证,如有隐瞒情况和提供虚假材料以及其他违法行为,本人愿意接受建设主管部门及其他有关部门依据有关法律法规给予的处罚
项目负责人:(签名)(企业公章)年月日一、工程基本情况工程名称第三使馆区外交公寓B南区外交办公楼及附属用房(D座E座)等4项工程地址朝阳区东方东路建设单位北京外交人员服务局联系人王勇联系电话施工单位中太建设集团股份有限公司联系人许才现联系电话项目经理廖训成联系电话、手机夜施管理人员王振革联系电话、手机居民来访接待室接待人员黄任明联系电话、手机工程概况工程类别结构形式面积在施部位房建工程框架-剪力墙107786m2主体结构装饰工程市政工程二、申请夜间施工的时间及原因申请夜间施工的时间年月日至年月日申请夜间施工的原因混凝土需连续浇筑,不允许中断三、施工中可能产生环境噪声污染的作业方式以及机械设备名称及数量施工中可能产生环境噪声污染的作业方式混凝土泵送、混凝土浇筑、混凝土振捣施工中
