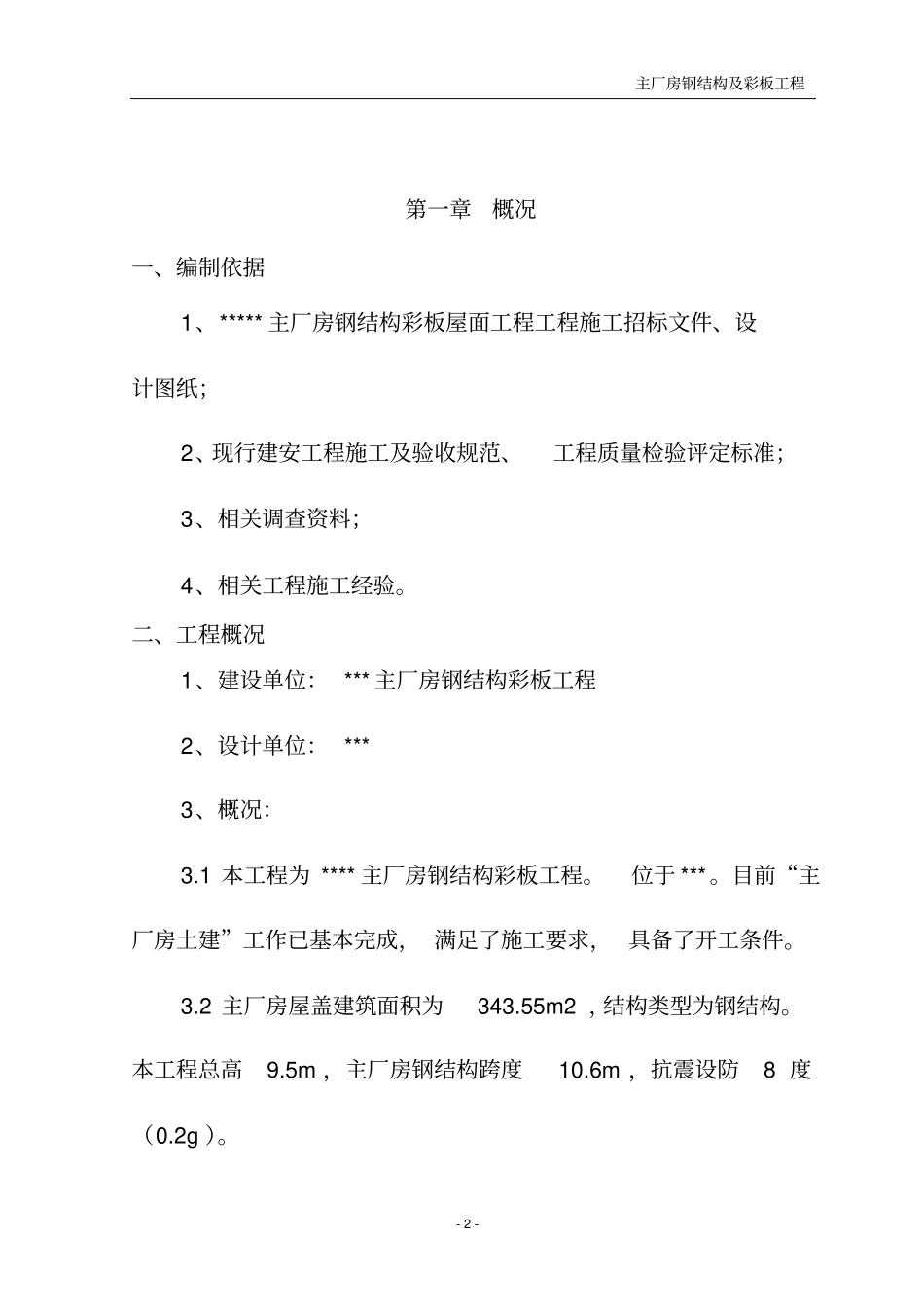

主厂房钢结构彩板屋面工程施工组织设计编制日期:编制单位:主厂房钢结构及彩板工程-2-第一章概况一、编制依据1、*****主厂房钢结构彩板屋面工程工程施工招标文件、设计图纸;2、现行建安工程施工及验收规范、工程质量检验评定标准;3、相关调查资料;4、相关工程施工经验
二、工程概况1、建设单位:***主厂房钢结构彩板工程2、设计单位:***3、概况:3
1本工程为****主厂房钢结构彩板工程
目前“主厂房土建”工作已基本完成,满足了施工要求,具备了开工条件
2主厂房屋盖建筑面积为343
55m2,结构类型为钢结构
本工程总高9
5m,主厂房钢结构跨度10
6m,抗震设防8度(0
主厂房钢结构及彩板工程-3-3

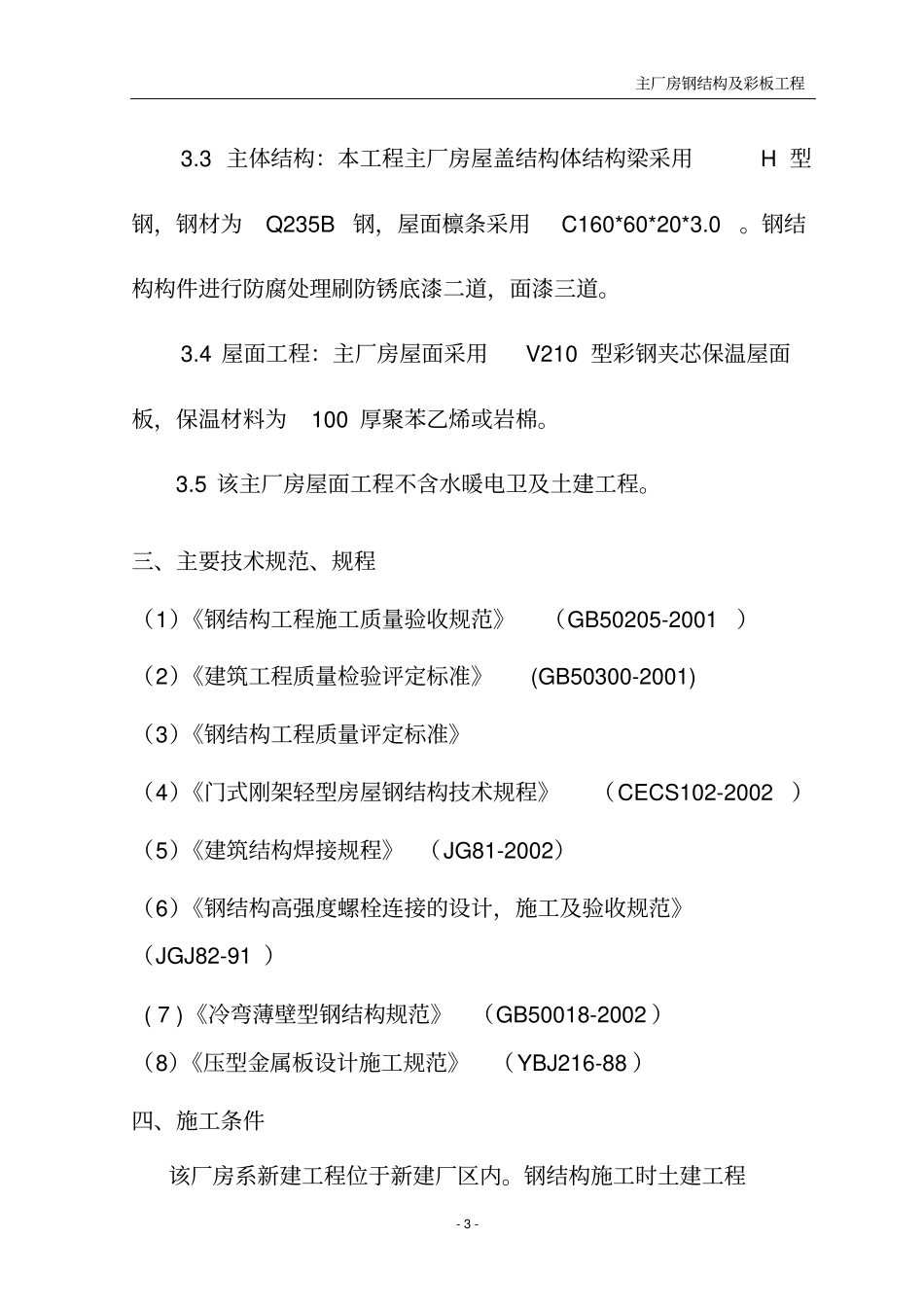

3主体结构:本工程主厂房屋盖结构体结构梁采用H型钢,钢材为Q235B钢,屋面檩条采用C160*60*20*3
钢结构构件进行防腐处理刷防锈底漆二道,面漆三道
4屋面工程:主厂房屋面采用V210型彩钢夹芯保温屋面板,保温材料为100厚聚苯乙烯或岩棉
5该主厂房屋面工程不含水暖电卫及土建工程
三、主要技术规范、规程(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑工程质量检验评定标准》(GB50300-2001)(3)《钢结构工程质量评定标准》(4)《门式刚架轻型房屋钢结构技术规程》(CECS102-2002)(5)《建筑结构焊接规程》(JG81-2002)(6)《钢结构高强度螺栓连接的设计,施工及验收规范》(JGJ82-91)(7)《冷弯薄壁型钢结构规范》(GB50018-2002)(8)《压型金属板设计施工规范》(YBJ216-88)四、施工条件该厂房系新建工程位于新建厂区内
钢结构施工时土建工程主厂房钢结构及彩板工程-4-均完工,必须加强现场施工工序的合理安排及制定切实可行的成平保护措施,按流水作业的方式组织
