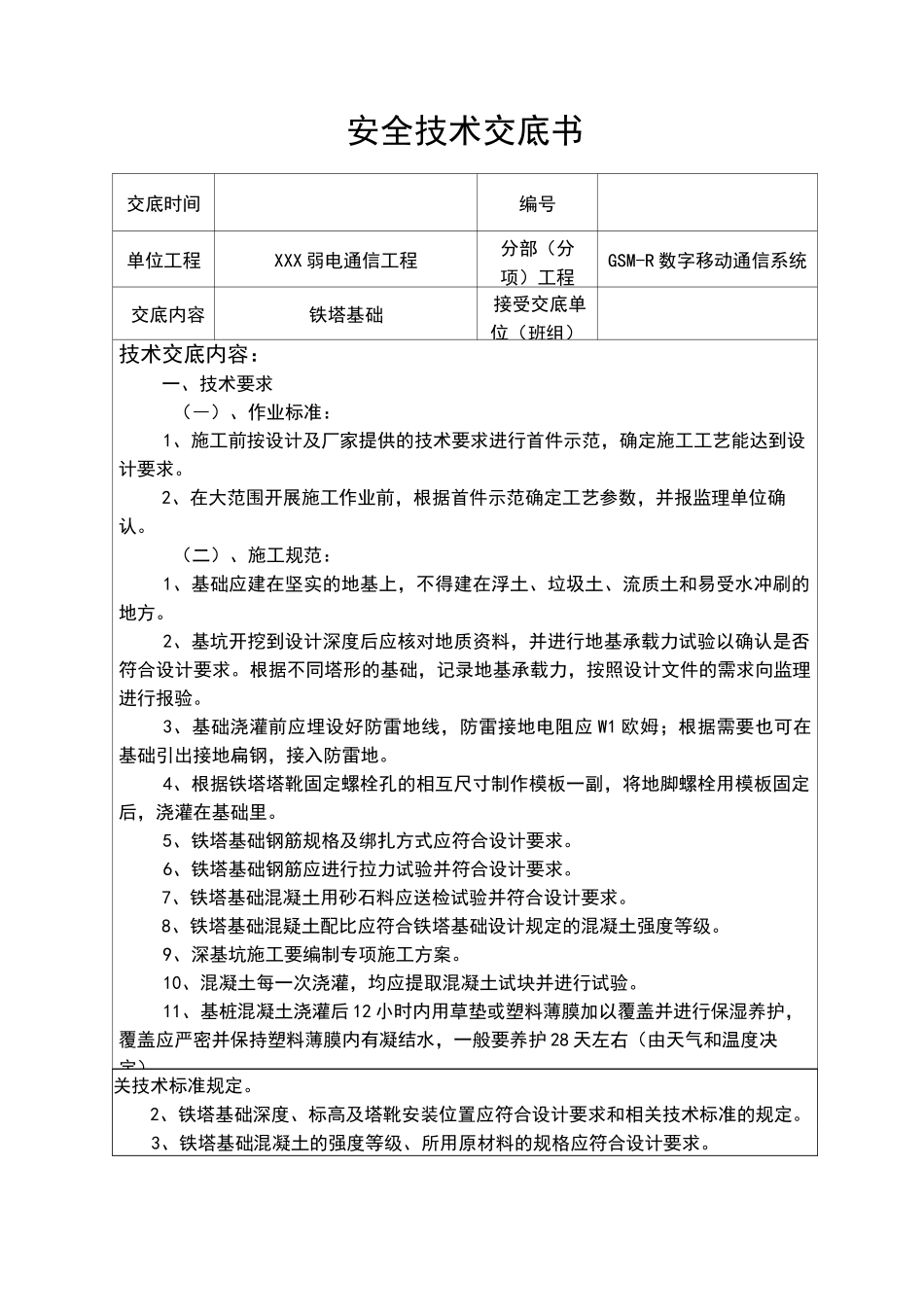

新建XX铁路XXXX段站后弱电系统集成工程铁塔基础安全技术交底(三级交底)XXXXX有限公司XXXXX项目经理部二O—七年八月安全技术交底书交底时间编号单位工程XXX弱电通信工程分部(分项)工程GSM-R数字移动通信系统交底内容铁塔基础接受交底单位(班组)技术交底内容:一、技术要求(―)、作业标准:1、施工前按设计及厂家提供的技术要求进行首件示范,确定施工工艺能达到设计要求
2、在大范围开展施工作业前,根据首件示范确定工艺参数,并报监理单位确认
(二)、施工规范:1、基础应建在坚实的地基上,不得建在浮土、垃圾土、流质土和易受水冲刷的地方
2、基坑开挖到设计深度后应核对地质资料,并进行地基承载力试验以确认是否符合设计要求
根据不同塔形的基础,记录地基承载力,按照设计文件的需求向监理进行报验
3、基础浇灌前应埋设好防雷地线,防雷接地电阻应W1欧姆;根据需要也可在基础引出接地扁钢,接入防雷地
4、根据铁塔塔靴固定螺栓孔的相互尺寸制作模板一副,将地脚螺栓用模板固定后,浇灌在基础里
5、铁塔基础钢筋规格及绑扎方式应符合设计要求
6、铁塔基础钢筋应进行拉力试验并符合设计要求
7、铁塔基础混凝土用砂石料应送检试验并符合设计要求
8、铁塔基础混疑土配比应符合铁塔基础设计规定的混凝土强度等级
9、深基坑施工要编制专项施工方案
10、混凝土每一次浇灌,均应提取混凝土试块并进行试验
11、基桩混凝土浇灌后12小时内用草垫或塑料薄膜加以覆盖并进行保湿养护,覆盖应严密并保持塑料薄膜内有凝结水,一般要养护28天左右(由天气和温度决定)

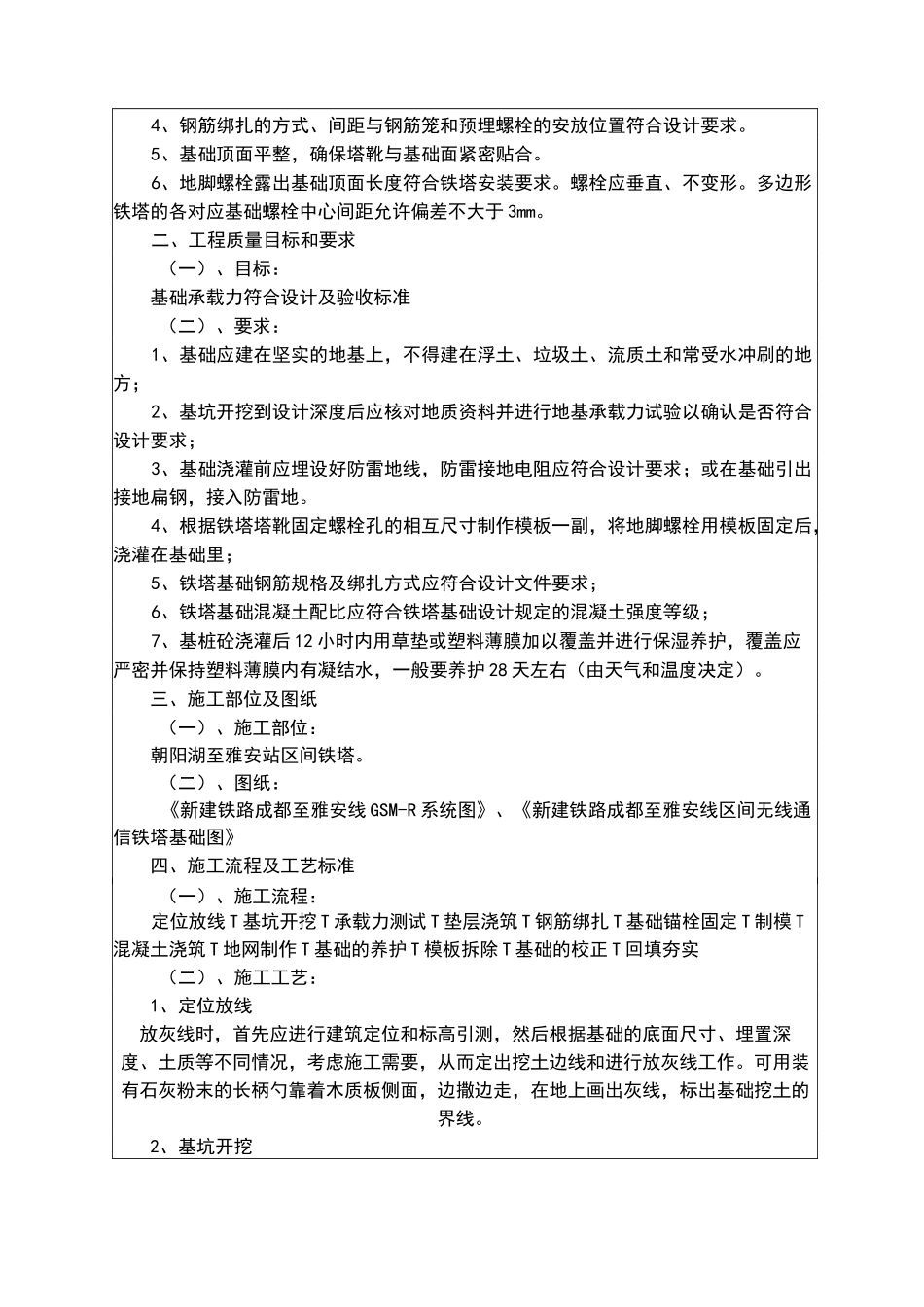

关技术标准规定
2、铁塔基础深度、标高及塔靴安装位置应符合设计要求和相关技术标准的规定
3、铁塔基础混凝土的强度等级、所用原材料的规格应符合设计要求
4、钢筋绑扎的方式、间距与钢筋笼和预埋螺栓的安放位置符合设计要求
5、基础顶面平整,确保塔靴与基础面紧密贴合
