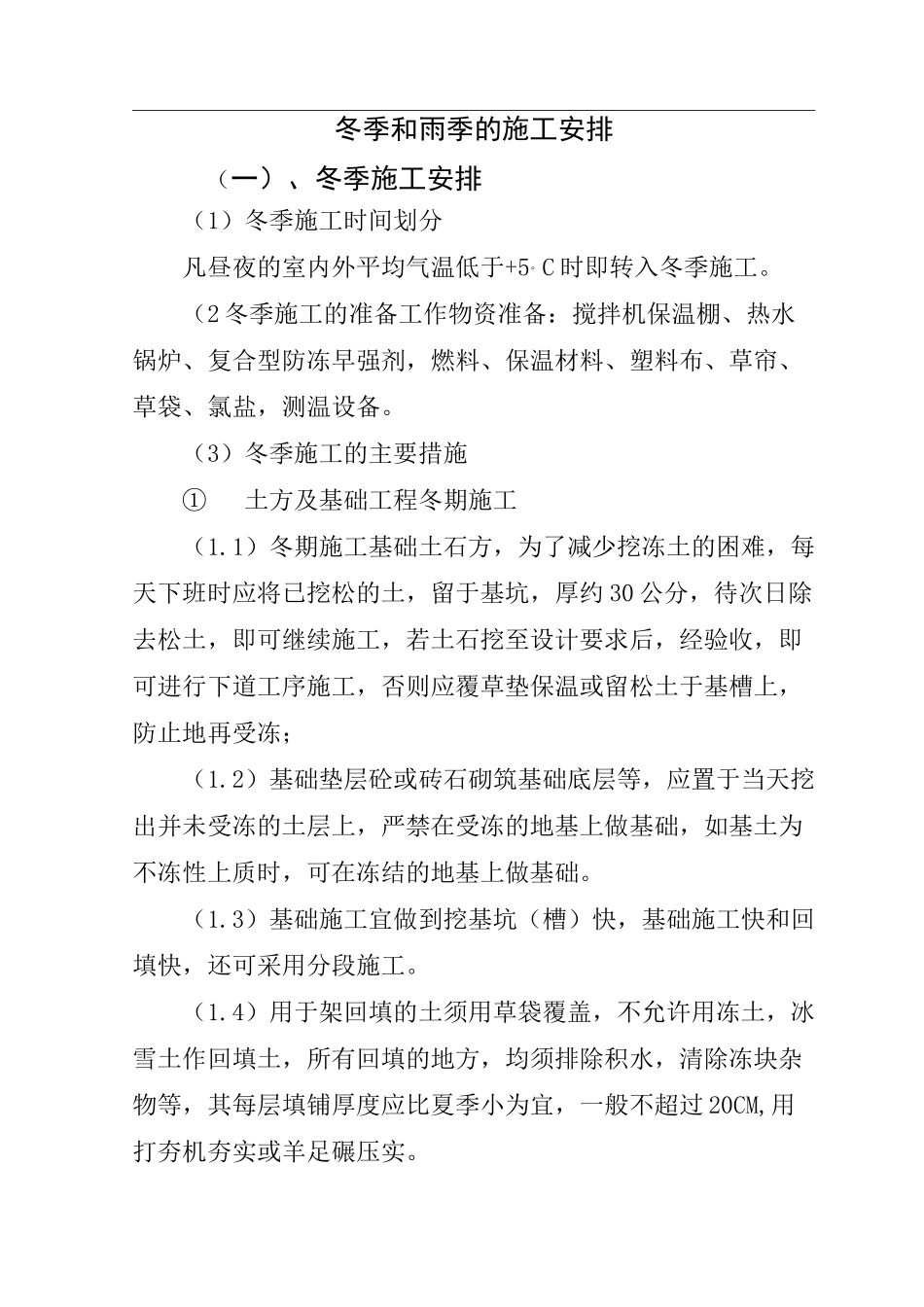

冬季和雨季的施工安排(一)、冬季施工安排(1)冬季施工时间划分凡昼夜的室内外平均气温低于+5°C时即转入冬季施工
(2冬季施工的准备工作物资准备:搅拌机保温棚、热水锅炉、复合型防冻早强剂,燃料、保温材料、塑料布、草帘、草袋、氯盐,测温设备
(3)冬季施工的主要措施①土方及基础工程冬期施工(1
1)冬期施工基础土石方,为了减少挖冻土的困难,每天下班时应将已挖松的土,留于基坑,厚约30公分,待次日除去松土,即可继续施工,若土石挖至设计要求后,经验收,即可进行下道工序施工,否则应覆草垫保温或留松土于基槽上,防止地再受冻;(1
2)基础垫层砼或砖石砌筑基础底层等,应置于当天挖出并未受冻的土层上,严禁在受冻的地基上做基础,如基土为不冻性上质时,可在冻结的地基上做基础
3)基础施工宜做到挖基坑(槽)快,基础施工快和回填快,还可采用分段施工
4)用于架回填的土须用草袋覆盖,不允许用冻土,冰雪土作回填土,所有回填的地方,均须排除积水,清除冻块杂物等,其每层填铺厚度应比夏季小为宜,一般不超过20CM,用打夯机夯实或羊足碾压实
5)砼基础由于体积大,又位于地下,一般可采用加热砼拌合水,将其外露部分用草袋覆盖二、三层,便可防冻,但如防冻,但如气温低于-10°C以下,必须进行热功计算

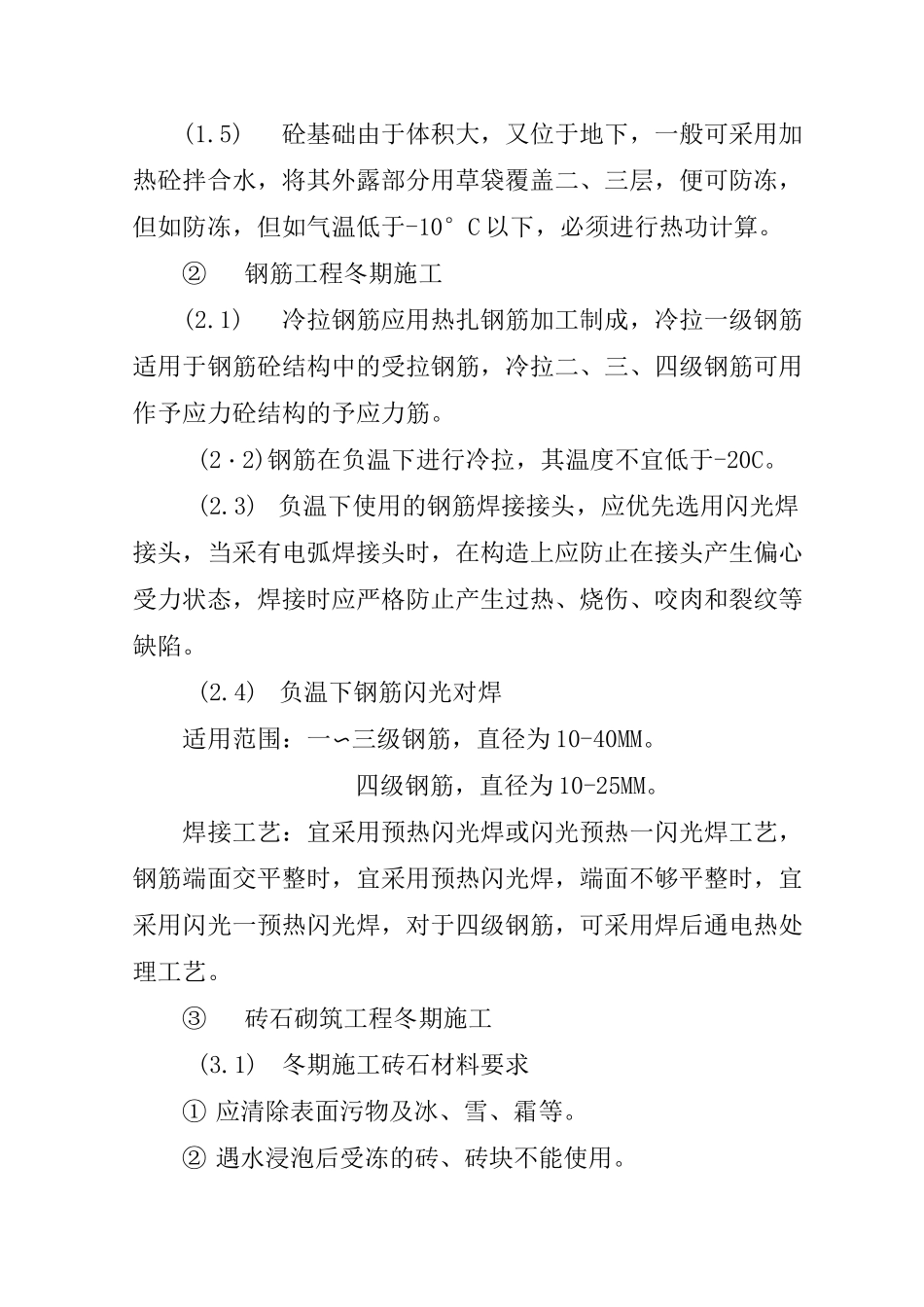

②钢筋工程冬期施工(2
1)冷拉钢筋应用热扎钢筋加工制成,冷拉一级钢筋适用于钢筋砼结构中的受拉钢筋,冷拉二、三、四级钢筋可用作予应力砼结构的予应力筋
(2・2)钢筋在负温下进行冷拉,其温度不宜低于-20C
3)负温下使用的钢筋焊接接头,应优先选用闪光焊接头,当采有电弧焊接头时,在构造上应防止在接头产生偏心受力状态,焊接时应严格防止产生过热、烧伤、咬肉和裂纹等缺陷
4)负温下钢筋闪光对焊适用范围:一〜三级钢筋,直径为10-40MM
四级钢筋,直径为10-25MM
焊接工艺:宜采用预热闪光焊
