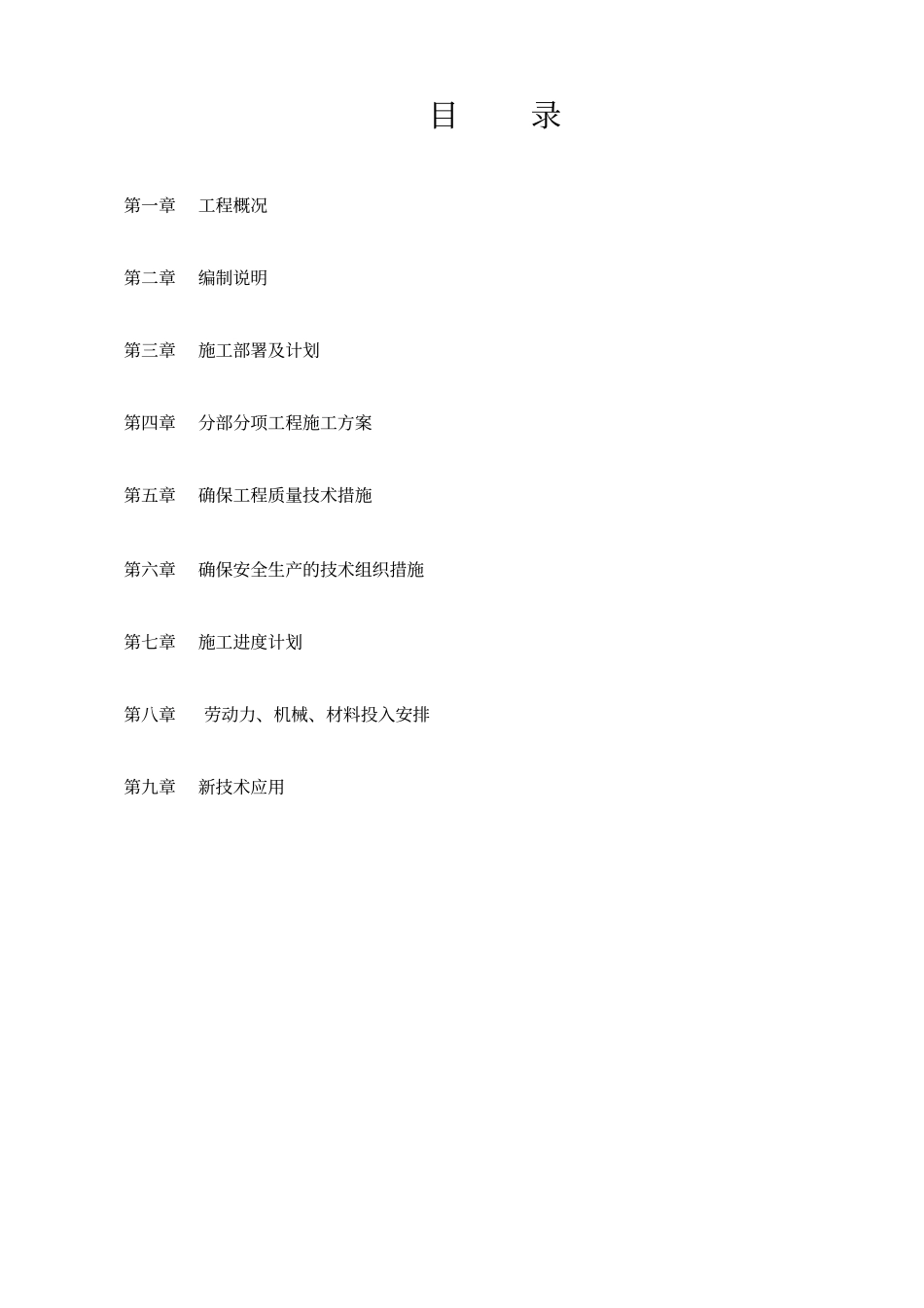

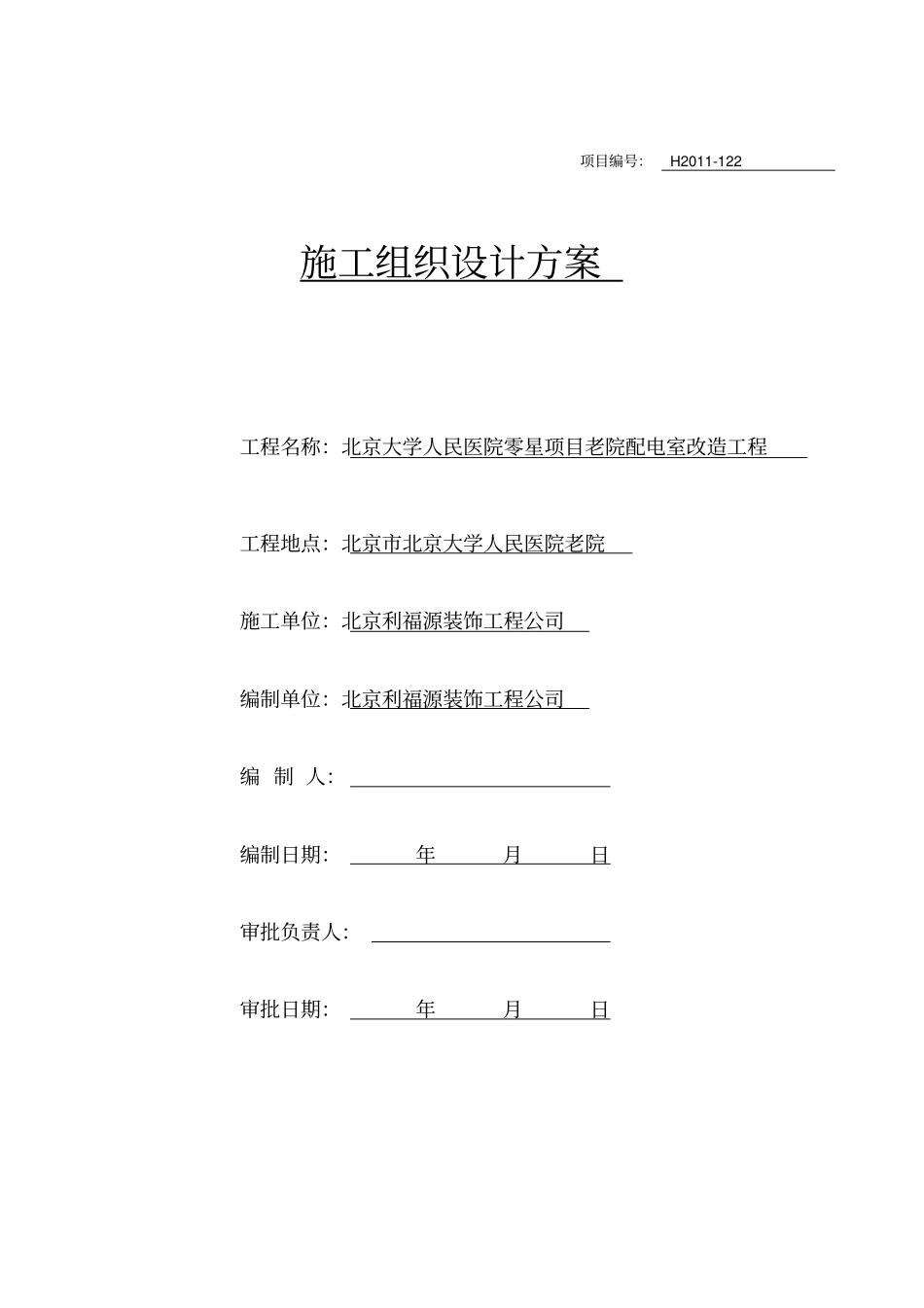

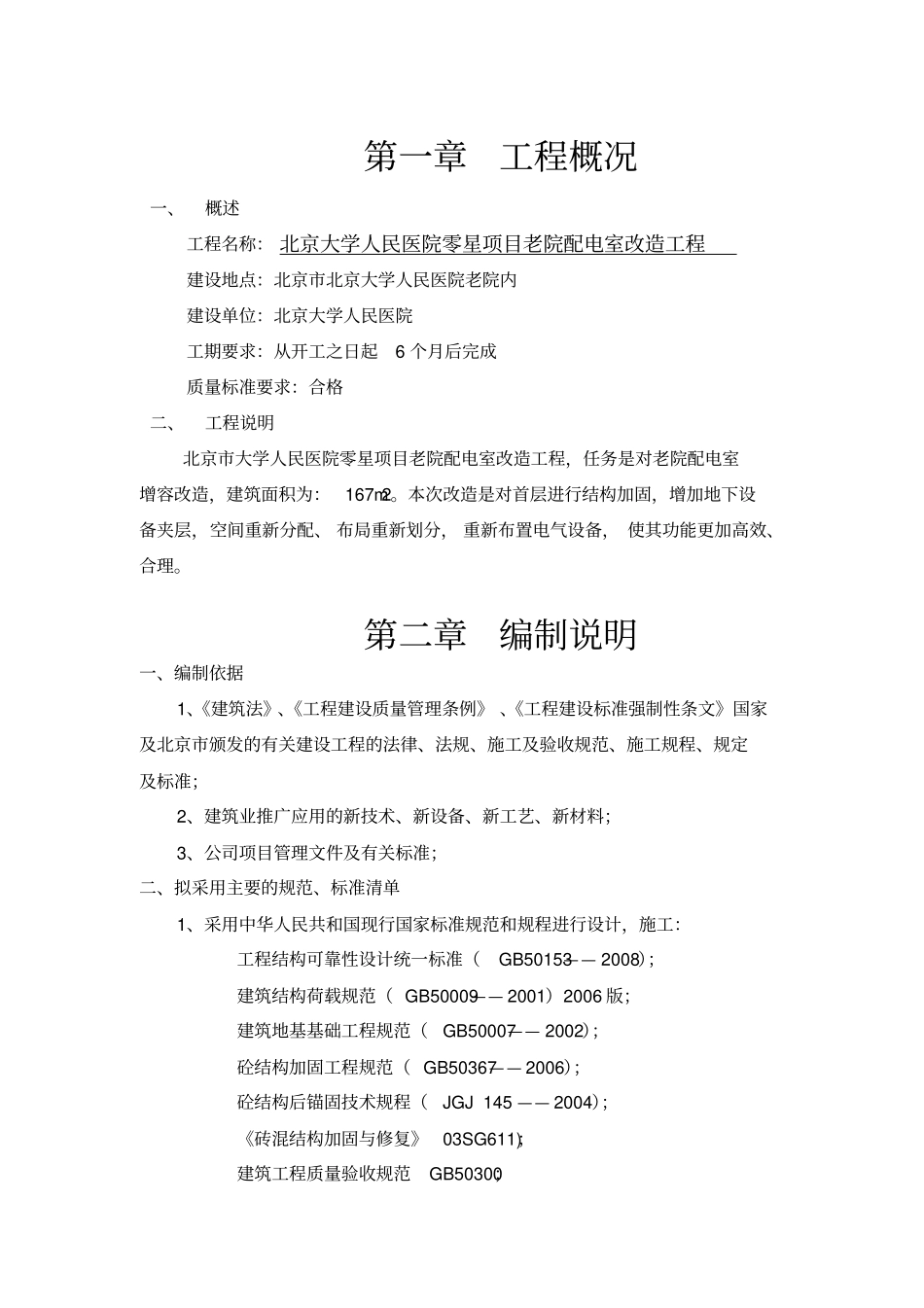

项目编号:H2011-122施工组织设计方案工程名称:北京大学人民医院零星项目老院配电室改造工程工程地点:北京市北京大学人民医院老院施工单位:北京利福源装饰工程公司编制单位:北京利福源装饰工程公司编制人:编制日期:年月日审批负责人:审批日期:年月日目录第一章工程概况第二章编制说明第三章施工部署及计划第四章分部分项工程施工方案第五章确保工程质量技术措施第六章确保安全生产的技术组织措施第七章施工进度计划第八章劳动力、机械、材料投入安排第九章新技术应用第一章工程概况一、概述工程名称:北京大学人民医院零星项目老院配电室改造工程建设地点:北京市北京大学人民医院老院内建设单位:北京大学人民医院工期要求:从开工之日起6个月后完成质量标准要求:合格二、工程说明北京市大学人民医院零星项目老院配电室改造工程,任务是对老院配电室增容改造,建筑面积为:167m2
本次改造是对首层进行结构加固,增加地下设备夹层,空间重新分配、布局重新划分,重新布置电气设备,使其功能更加高效、合理
第二章编制说明一、编制依据1、《建筑法》、《工程建设质量管理条例》、《工程建设标准强制性条文》国家及北京市颁发的有关建设工程的法律、法规、施工及验收规范、施工规程、规定及标准;2、建筑业推广应用的新技术、新设备、新工艺、新材料;3、公司项目管理文件及有关标准;二、拟采用主要的规范、标准清单1、采用中华人民共和国现行国家标准规范和规程进行设计,施工:工程结构可靠性设计统一标准(GB50153——2008);建筑结构荷载规范(GB50009——2001)2006版;建筑地基基础工程规范(GB50007——2002);砼结构加固工程规范(GB50367——2006);砼结构后锚固技术规程(JGJ145——2004);《砖混结构加固与修复》03SG611);建筑工程质量验收规范GB50300;砼结构工程施工质量验收规范GB5020
