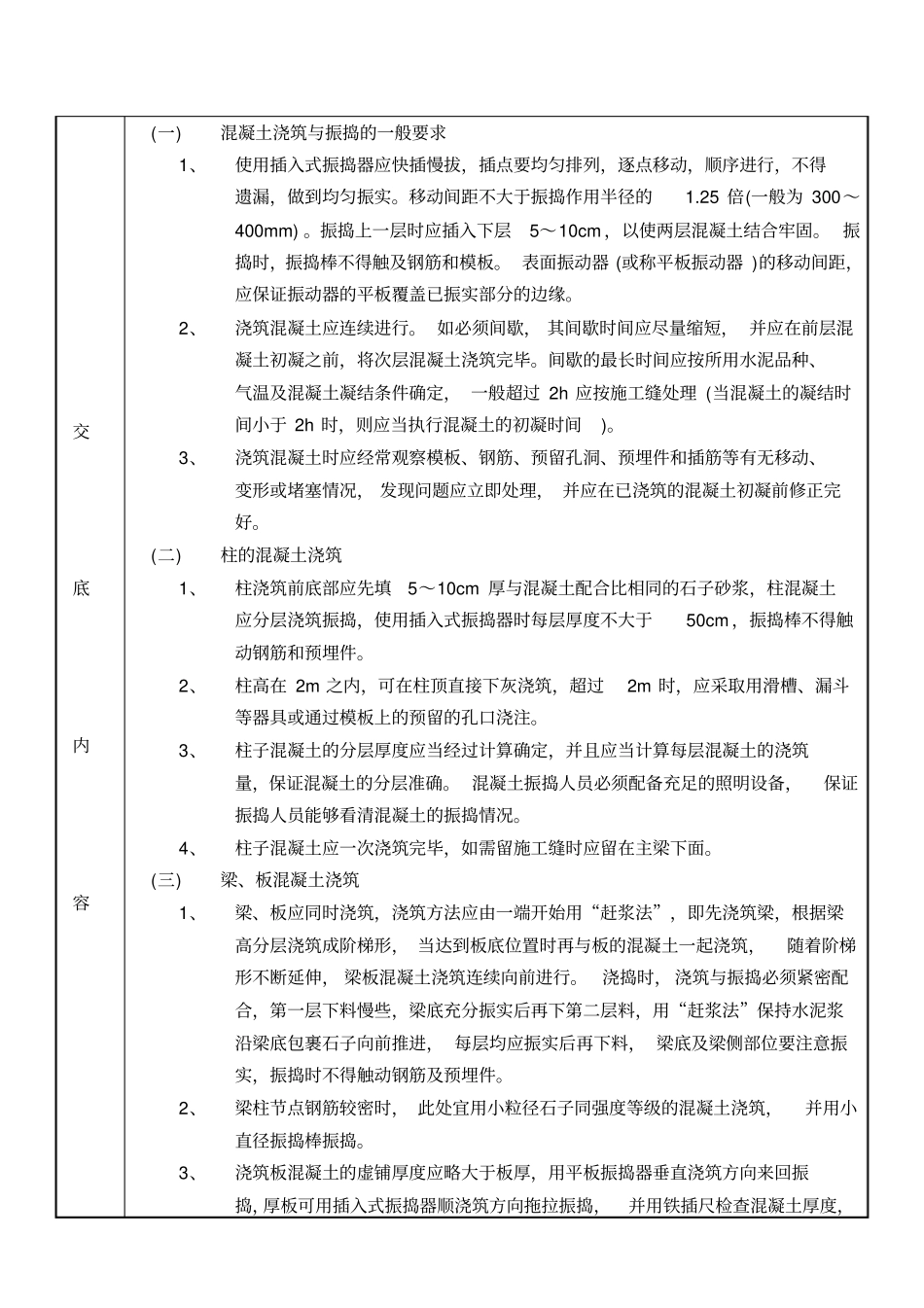

房建施工混凝土工程技术交底书编号:DCSAQJD-009-011工程名称西安北动车所工程单位名称动车检修库技术负责人曾晓辉编制单位西安北动车所项目安质部交底人景军库项目负责人陈均顺工序名称混凝土浇筑交底内容(一)混凝土浇筑与振捣的一般要求1、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的1
25倍(一般为300~400mm)
振捣上一层时应插入下层5~10cm,以使两层混凝土结合牢固
振捣时,振捣棒不得触及钢筋和模板
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘
2、浇筑混凝土应连续进行
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)
3、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好
(二)柱的混凝土浇筑1、柱浇筑前底部应先填5~10cm厚与混凝土配合比相同的石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件
2、柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采取用滑槽、漏斗等器具或通过模板上的预留的孔口浇注
3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,保证混凝土的分层准确
混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况
4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面
(三)梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶
