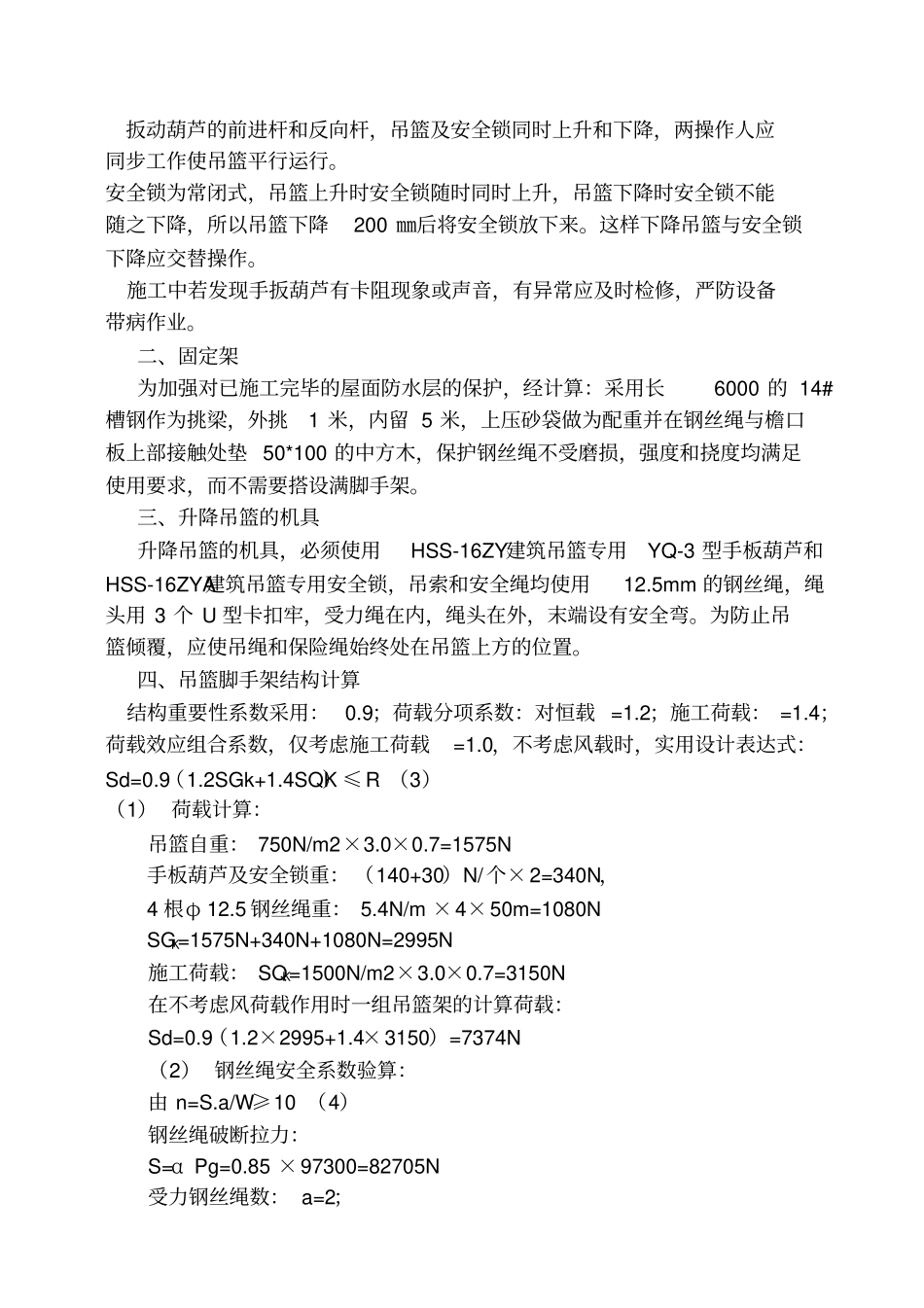

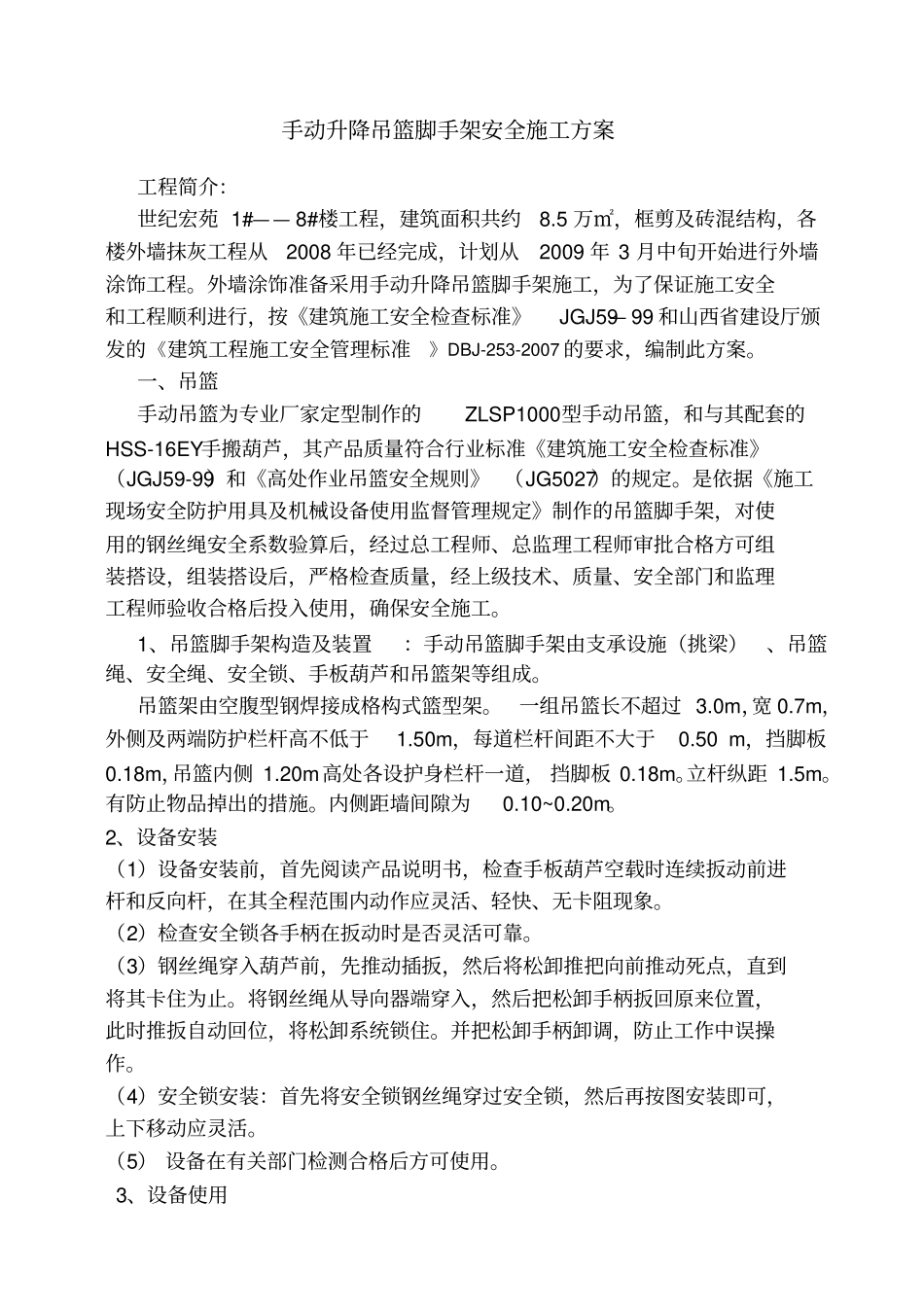

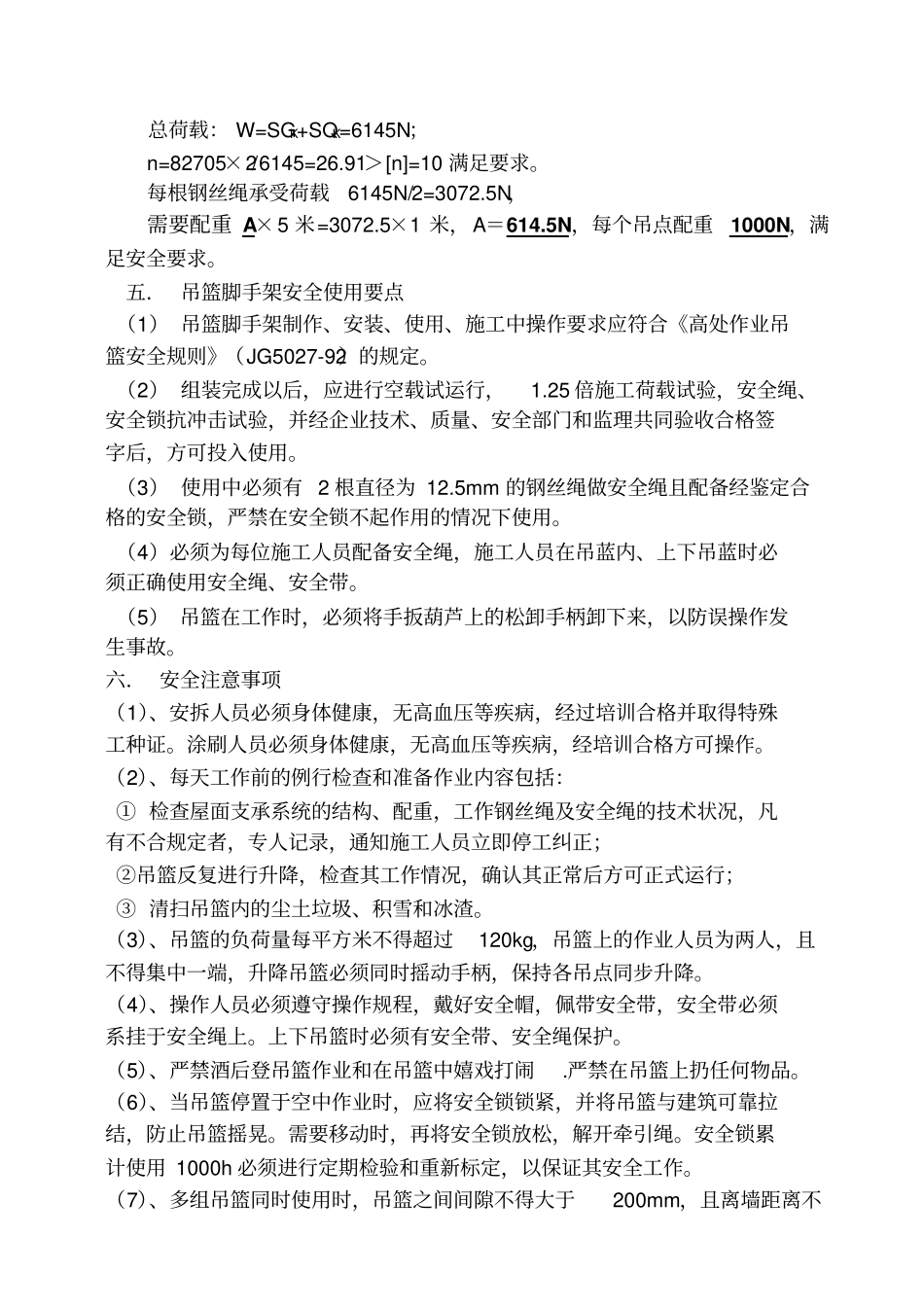

手动升降吊篮脚手架安全施工方案工程简介:世纪宏苑1#——8#楼工程,建筑面积共约8
5万㎡,框剪及砖混结构,各楼外墙抹灰工程从2008年已经完成,计划从2009年3月中旬开始进行外墙涂饰工程
外墙涂饰准备采用手动升降吊篮脚手架施工,为了保证施工安全和工程顺利进行,按《建筑施工安全检查标准》JGJ59—99和山西省建设厅颁发的《建筑工程施工安全管理标准》DBJ-253-2007的要求,编制此方案
一、吊篮手动吊篮为专业厂家定型制作的ZLSP1000型手动吊篮,和与其配套的HSS-16EY手搬葫芦,其产品质量符合行业标准《建筑施工安全检查标准》(JGJ59-99)和《高处作业吊篮安全规则》(JG5027)的规定
是依据《施工现场安全防护用具及机械设备使用监督管理规定》制作的吊篮脚手架,对使用的钢丝绳安全系数验算后,经过总工程师、总监理工程师审批合格方可组装搭设,组装搭设后,严格检查质量,经上级技术、质量、安全部门和监理工程师验收合格后投入使用,确保安全施工
1、吊篮脚手架构造及装置:手动吊篮脚手架由支承设施(挑梁)、吊篮绳、安全绳、安全锁、手板葫芦和吊篮架等组成
吊篮架由空腹型钢焊接成格构式篮型架
一组吊篮长不超过3
7m,外侧及两端防护栏杆高不低于1
50m,每道栏杆间距不大于0
50m,挡脚板0
18m,吊篮内侧1
20m高处各设护身栏杆一道,挡脚板0
有防止物品掉出的措施
内侧距墙间隙为0
2、设备安装(1)设备安装前,首先阅读产品说明书,检查手板葫芦空载时连续扳动前进杆和反向杆,在其全程范围内动作应灵活、轻快、无卡阻现象
(2)检查安全锁各手柄在扳动时是否灵活可靠
(3)钢丝绳穿入葫芦前,先推动插扳,然后将松卸推把向前推动死点,直到将其卡住为止
将钢丝绳从导向器端穿入,然后把松卸手柄扳回原来位置,此时推扳自动回位,
