施工概况本方案主要叙述生活给水管以及消防水管的做法和采取的技术措施
本工程施工给水主管网采用钢丝网骨架塑料(聚乙烯)复合管,给水主干管(管径为150mm),给水支管(管径为150mm、80mm、65mm、50mm),消防及给水砖砌筑阀门检查井、消火栓及消火栓系统水泵接合器的施工(99S203—35-25)•2
作业程序内容2
给水施工方案2
主要施工方法2
测量放线据给水管道平面图,了解管线走向,坡度,高程坐标等有关测量方面的数据,测量人员密切配合,共同完成测量放线工作
测量人员定出管线中线位置,在地面撒灰线标出开挖宽度
沟槽开挖沟槽开挖采用以机械开挖为主,人工开挖为辅开挖时测量人员严格控制高程,避免扰动基层原土层
验槽:检验沟槽的定位尺寸,管沟要直,沟底要平,边坡一致,基底土质符合设计要求
检查管道基底上标高是否符合设计要求,管段间长度是否按设计施工,管道基底地耐力是否达到设计要求
检查管沟内高程和坡度是否满足设计要求,沟壁土质有无变化、裂纹等异常情况出现
进场的管道及管件验收:本工程采用的各种管道及管件的进场时,首先要通知材料管理部,材料管理部安排材料员进行材料验收,材料员要严格检查,首先符合到场的管材是否与定货单规格数量符合,其次要检查管材的出厂合格证,质量检测报告等符合设计规定的相关材料,材料员检查时按下列顺序进行:首先进行外观表面检查,要求无裂纹、缩口等缺陷,管材、管件、阀门等产品必须有出厂合格证和试验检验证明书面报告材料

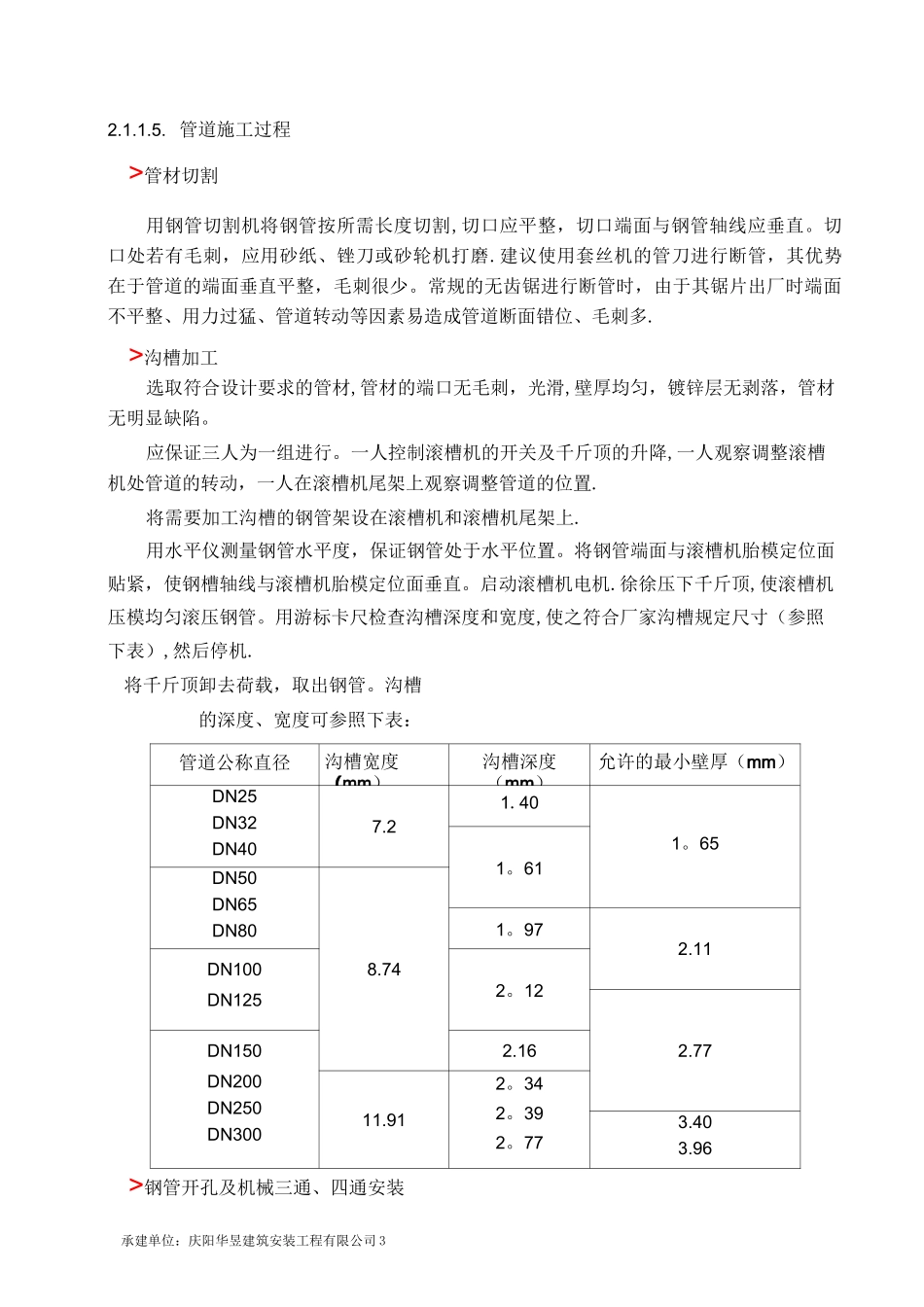

管道安装工序管道安装-管件安装-分段做水压试验-混凝土支墩浇筑-阀门安装-阀门井砌筑-砼井圈(盖板)安装-管道冲
