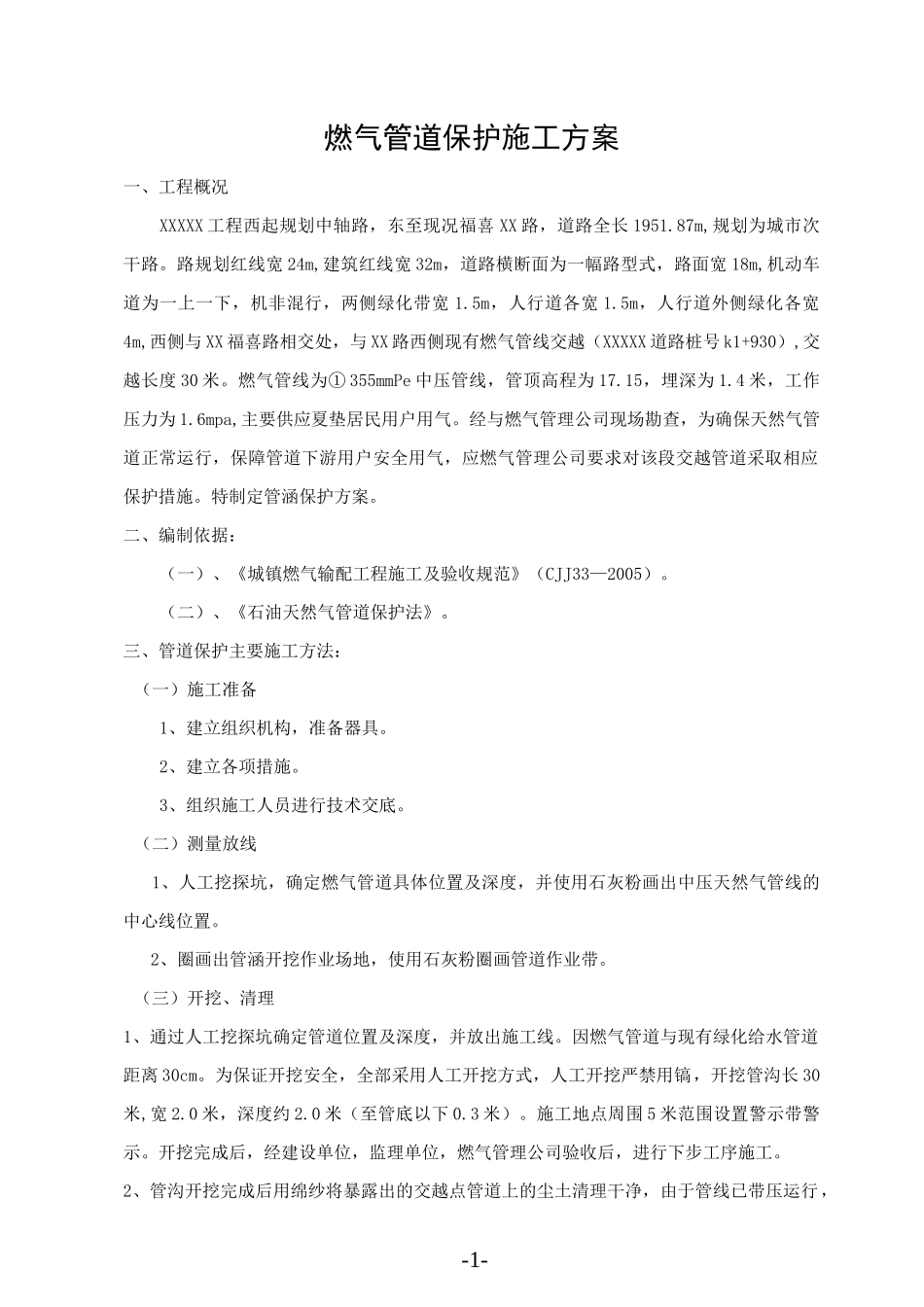

XXXXX工程XX燃气公司XX路以西C355mm中压天然气管道保护方案编制:审核:施工单位:XXXXXXX2013-05-27一、工程概况二、编制依据及执行标准三、管道保护主要施工方法四、人员组织及机具设备五、施工质量保证措施六、安全文明施工措施-1-燃气管道保护施工方案一、工程概况XXXXX工程西起规划中轴路,东至现况福喜XX路,道路全长1951
87m,规划为城市次干路
路规划红线宽24m,建筑红线宽32m,道路横断面为一幅路型式,路面宽18m,机动车道为一上一下,机非混行,两侧绿化带宽1
5m,人行道各宽1
5m,人行道外侧绿化各宽4m,西侧与XX福喜路相交处,与XX路西侧现有燃气管线交越(XXXXX道路桩号k1+930),交越长度30米
燃气管线为①355mmPe中压管线,管顶高程为17
15,埋深为1
4米,工作压力为1
6mpa,主要供应夏垫居民用户用气
经与燃气管理公司现场勘查,为确保天然气管道正常运行,保障管道下游用户安全用气,应燃气管理公司要求对该段交越管道采取相应保护措施
特制定管涵保护方案
二、编制依据:(一)、《城镇燃气输配工程施工及验收规范》(CJJ33—2005)
(二)、《石油天然气管道保护法》
三、管道保护主要施工方法:(一)施工准备1、建立组织机构,准备器具
2、建立各项措施
3、组织施工人员进行技术交底
(二)测量放线1、人工挖探坑,确定燃气管道具体位置及深度,并使用石灰粉画出中压天然气管线的中心线位置
2、圈画出管涵开挖作业场地,使用石灰粉圈画管道作业带
(三)开挖、清理1、通过人工挖探坑确定管道位置及深度,并放出施工线
因燃气管道与现有绿化给水管道距离30cm
为保证开挖安全,全部采用人工开挖方式,人工开挖严禁用镐,开挖管沟长30米,宽2
0米,深度约2
0米(至管底以下0
施工地点周围5米范围设置警示带警示
开挖完成后,经建
