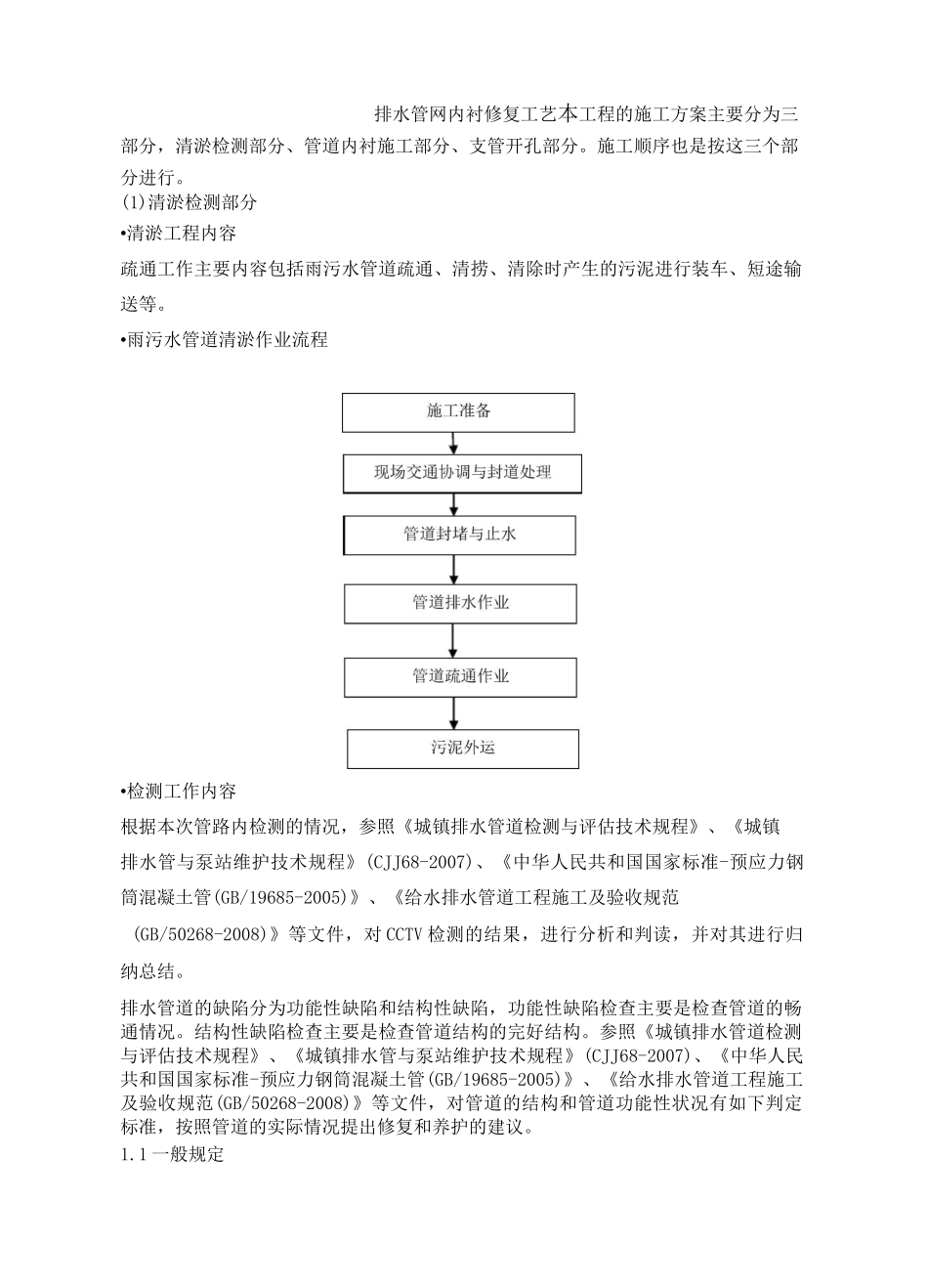

排水管网内衬修复工艺本工程的施工方案主要分为三部分,清淤检测部分、管道内衬施工部分、支管开孔部分
施工顺序也是按这三个部分进行
(1)清淤检测部分•清淤工程内容疏通工作主要内容包括雨污水管道疏通、清捞、清除时产生的污泥进行装车、短途输送等
•雨污水管道清淤作业流程•检测工作内容根据本次管路内检测的情况,参照《城镇排水管道检测与评估技术规程》、《城镇排水管与泵站维护技术规程》(CJJ68-2007)、《中华人民共和国国家标准-预应力钢筒混凝土管(GB/19685-2005)》、《给水排水管道工程施工及验收规范(GB/50268-2008)》等文件,对CCTV检测的结果,进行分析和判读,并对其进行归纳总结
排水管道的缺陷分为功能性缺陷和结构性缺陷,功能性缺陷检查主要是检查管道的畅通情况
结构性缺陷检查主要是检查管道结构的完好结构
参照《城镇排水管道检测与评估技术规程》、《城镇排水管与泵站维护技术规程》(CJJ68-2007)、《中华人民共和国国家标准-预应力钢筒混凝土管(GB/19685-2005)》、《给水排水管道工程施工及验收规范(GB/50268-2008)》等文件,对管道的结构和管道功能性状况有如下判定标准,按照管道的实际情况提出修复和养护的建议

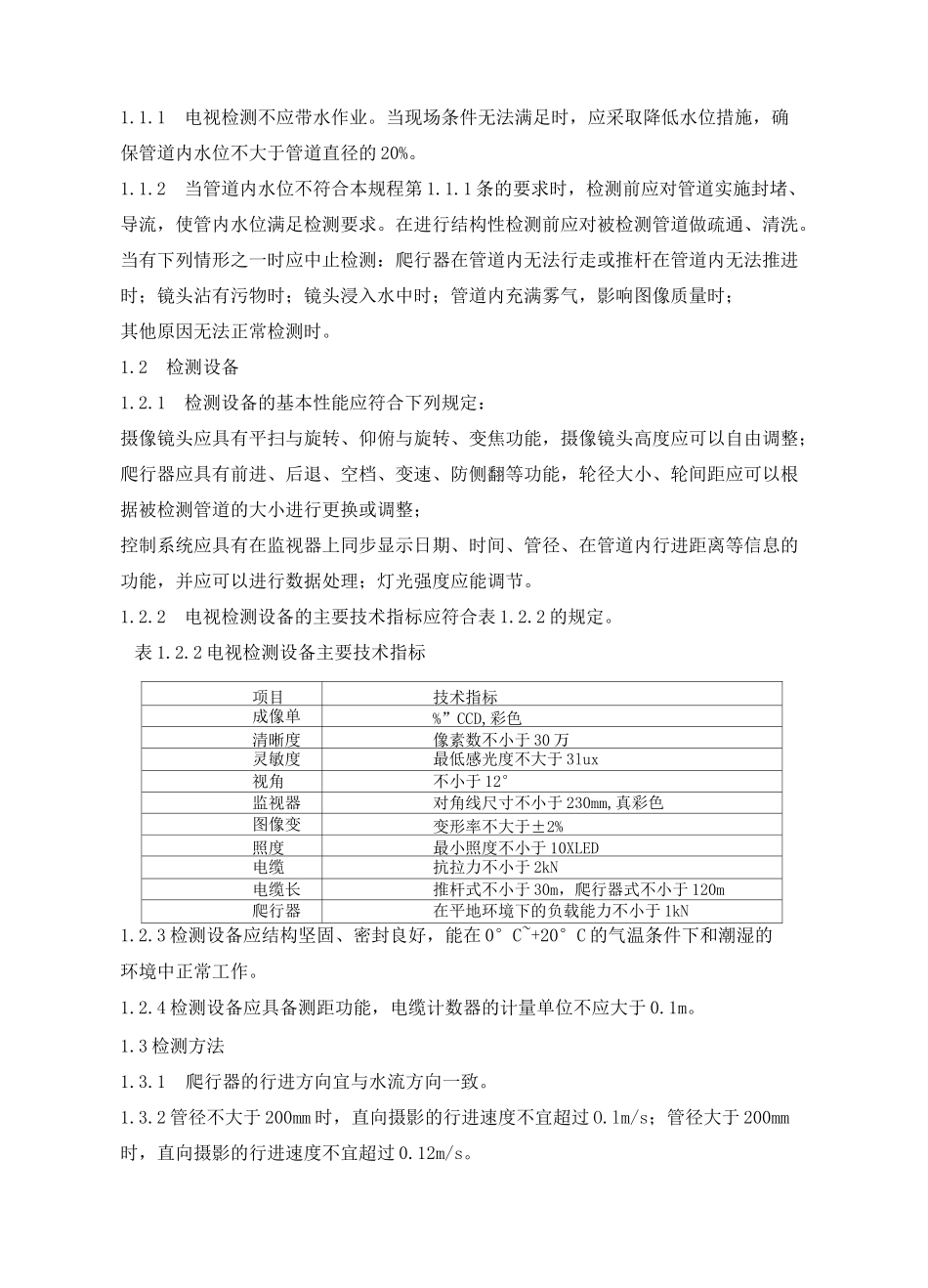

1一般规定1
1电视检测不应带水作业
当现场条件无法满足时,应采取降低水位措施,确保管道内水位不大于管道直径的20%
2当管道内水位不符合本规程第1
1条的要求时,检测前应对管道实施封堵、导流,使管内水位满足检测要求
在进行结构性检测前应对被检测管道做疏通、清洗
当有下列情形之一时应中止检测:爬行器在管道内无法行走或推杆在管道内无法推进时;镜头沾有污物时;镜头浸入水中时;管道内充满雾气,影响图像质量时;其他原因无法正常检测时
2检测设备1
1检测设备的基本性能应符合下列规定:摄像镜头应具有平扫与旋转
