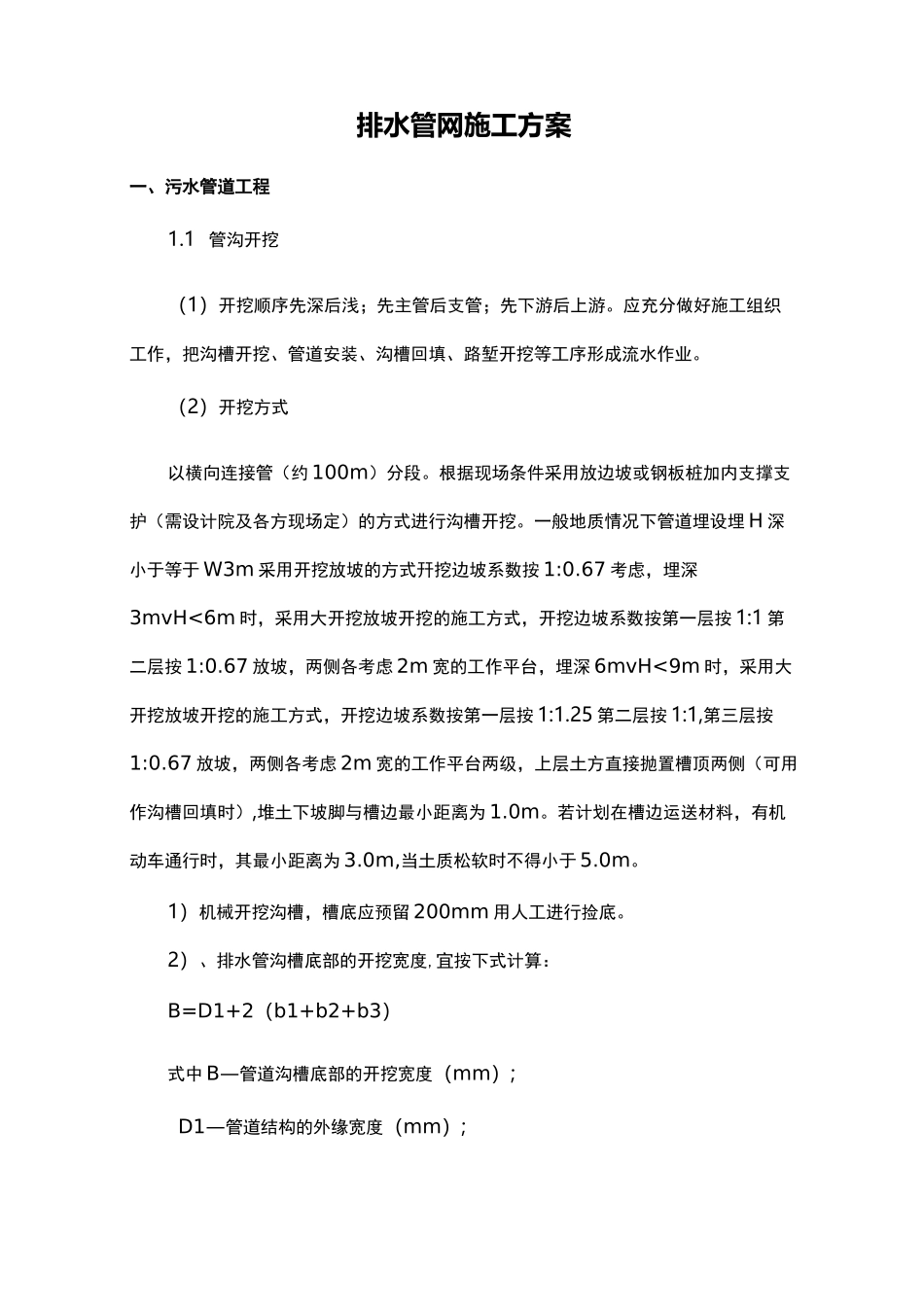

排水管网施工方案一、污水管道工程1
1管沟开挖(1)开挖顺序先深后浅;先主管后支管;先下游后上游
应充分做好施工组织工作,把沟槽开挖、管道安装、沟槽回填、路堑开挖等工序形成流水作业
(2)开挖方式以横向连接管(约100m)分段
根据现场条件采用放边坡或钢板桩加内支撑支护(需设计院及各方现场定)的方式进行沟槽开挖
一般地质情况下管道埋设埋H深小于等于W3m采用开挖放坡的方式幵挖边坡系数按1:0
67考虑,埋深3mvH
