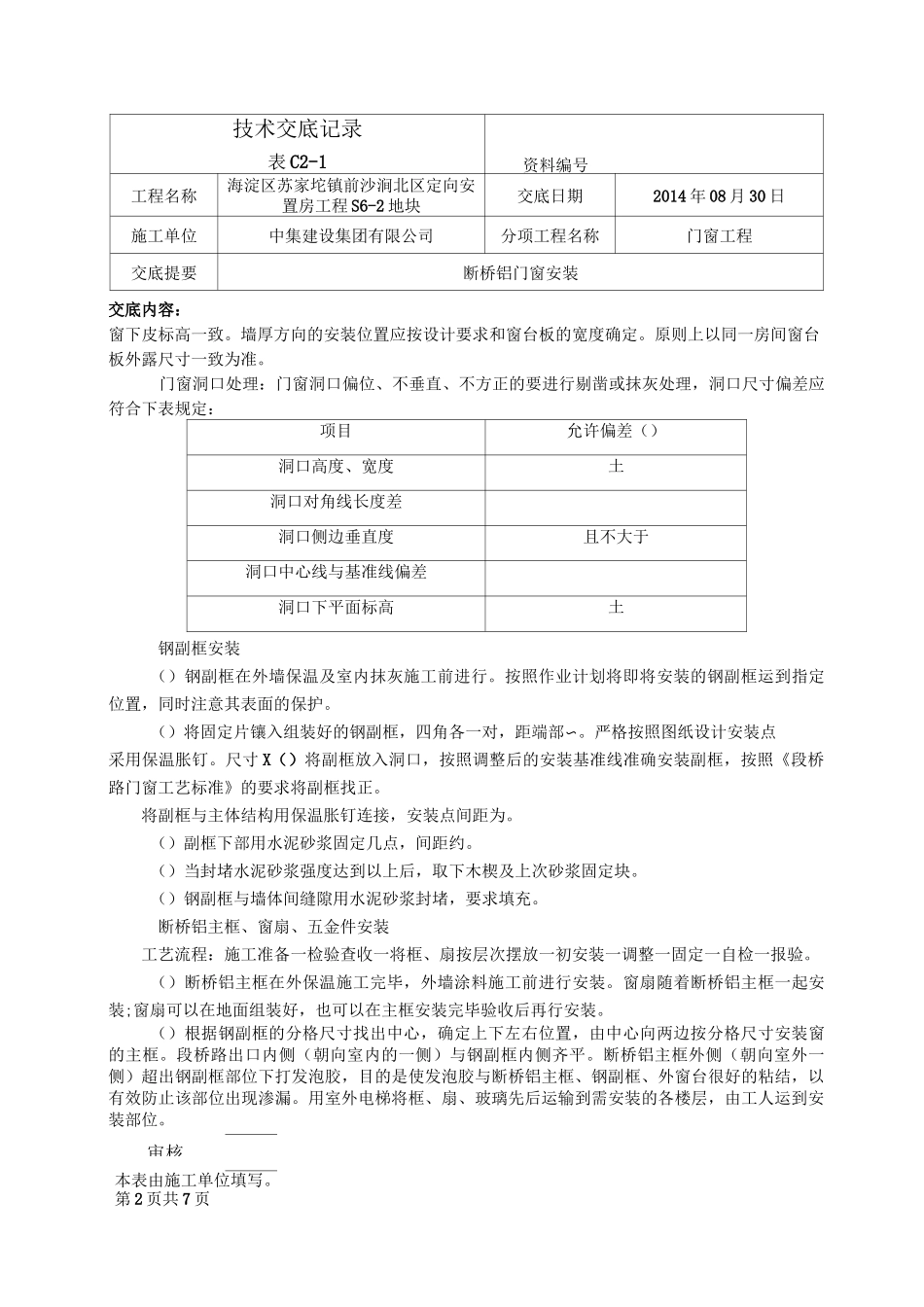

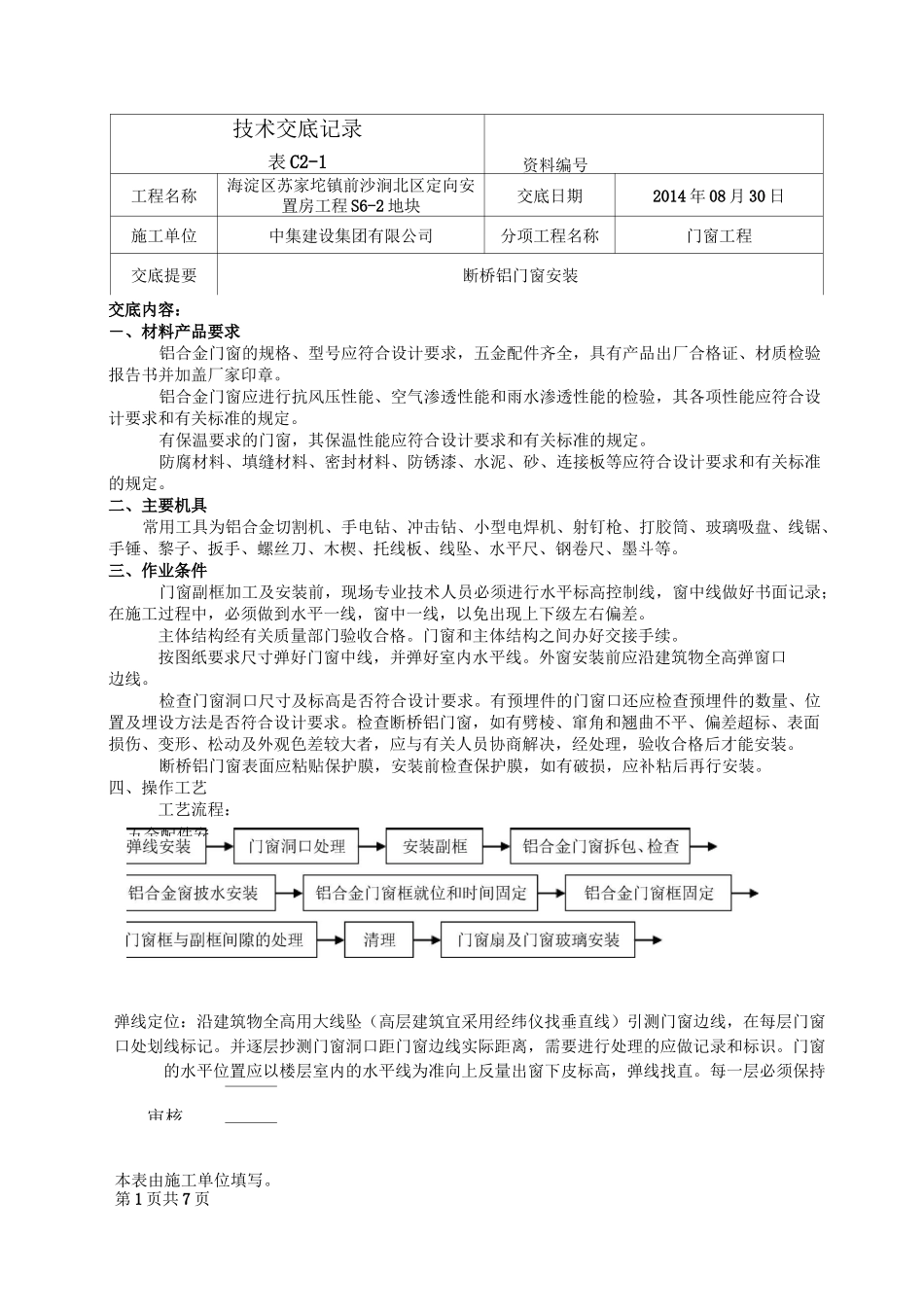

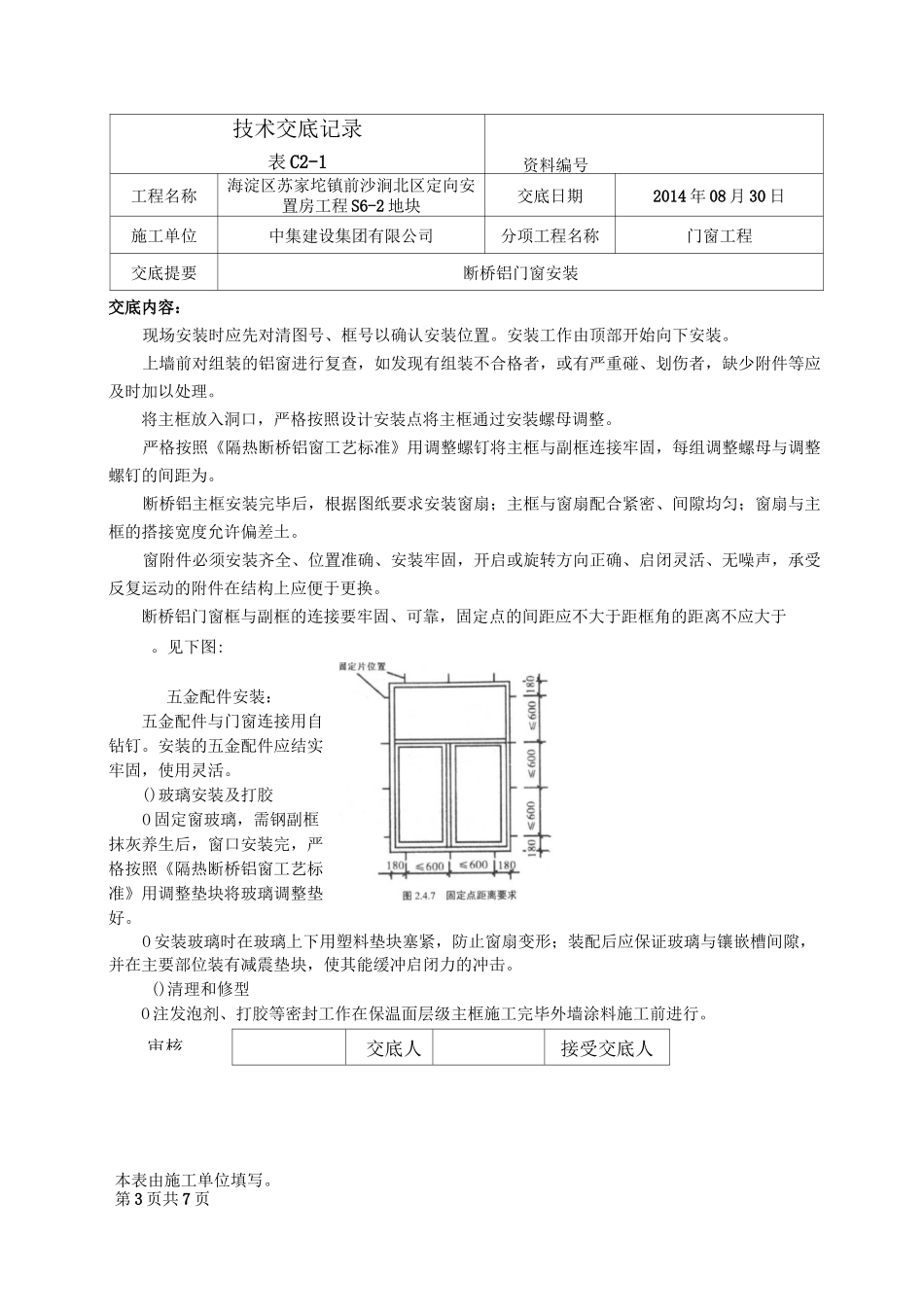

本表由施工单位填写。第1页共7页审核技术交底记录表C2-1资料编号工程名称海淀区苏家坨镇前沙涧北区定向安置房工程S6-2地块交底日期2014年08月30日施工单位中集建设集团有限公司分项工程名称门窗工程交底提要断桥铝门窗安装交底内容:―、材料产品要求铝合金门窗的规格、型号应符合设计要求,五金配件齐全,具有产品出厂合格证、材质检验报告书并加盖厂家印章。铝合金门窗应进行抗风压性能、空气渗透性能和雨水渗透性能的检验,其各项性能应符合设计要求和有关标准的规定。有保温要求的门窗,其保温性能应符合设计要求和有关标准的规定。防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。二、主要机具常用工具为铝合金切割机、手电钻、冲击钻、小型电焊机、射钉枪、打胶筒、玻璃吸盘、线锯、手锤、黎子、扳手、螺丝刀、木楔、托线板、线坠、水平尺、钢卷尺、墨斗等。三、作业条件门窗副框加工及安装前,现场专业技术人员必须进行水平标高控制线,窗中线做好书面记录;在施工过程中,必须做到水平一线,窗中一线,以免出现上下级左右偏差。主体结构经有关质量部门验收合格。门窗和主体结构之间办好交接手续。按图纸要求尺寸弹好门窗中线,并弹好室内水平线。外窗安装前应沿建筑物全高弹窗口边线。检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。检查断桥铝门窗,如有劈棱、窜角和翘曲不平、偏差超标、表面损伤、变形、松动及外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。断桥铝门窗表面应粘贴保护膜,安装前检查保护膜,如有破损,应补粘后再行安装。四、操作工艺工艺流程:弹线定位:沿建筑物全高用大线坠(高层建筑宜采用经纬仪找垂直线)引测门窗边线,在每层门窗口处划线标记。并逐层抄测门窗洞口距门窗边线实际距离,需要进行处理的应做记录和标识。门窗的水平位置应以楼层室内的水平线为准向上反量出窗下皮标高,弹线找直。每一层必须保持五金配件安本表由施工单位填写。第2页共7页审核技术交底记录表C2-1资料编号工程名称海淀区苏家坨镇前沙涧北区定向安置房工程S6-2地块交底日期2014年08月30日施工单位中集建设集团有限公司分项工程名称门窗工程交底提要断桥铝门窗安装交底内容:窗下皮标高一致。墙厚方向的安装位置应按设计要求和窗台板的宽度确定。原则上以同一房间窗台板外露尺寸一致为准。门窗洞口处理:门窗洞口偏位、不垂直、不方正的要进行剔凿或抹灰处理,洞口尺寸偏差应符合下表规定:项目允许偏差()洞口高度、宽度土洞口对角线长度差洞口侧边垂直度且不大于洞口中心线与基准线偏差洞口下平面标高土钢副框安装()钢副框在外墙保温及室内抹灰施工前进行。按照作业计划将即将安装的钢副框运到指定位置,同时注意其表面的保护。()将固定片镶入组装好的钢副框,四角各一对,距端部〜。严格按照图纸设计安装点采用保温胀钉。尺寸X()将副框放入洞口,按照调整后的安装基准线准确安装副框,按照《段桥路门窗工艺标准》的要求将副框找正。将副框与主体结构用保温胀钉连接,安装点间距为。()副框下部用水泥砂浆固定几点,间距约。()当封堵水泥砂浆强度达到以上后,取下木楔及上次砂浆固定块。()钢副框与墙体间缝隙用水泥砂浆封堵,要求填充。断桥铝主框、窗扇、五金件安装工艺流程:施工准备一检验查收一将框、扇按层次摆放一初安装一调整一固定一自检一报验。()断桥铝主框在外保温施工完毕,外墙涂料施工前进行安装。窗扇随着断桥铝主框一起安装;窗扇可以在地面组装好,也可以在主框安装完毕验收后再行安装。()根据钢副框的分格尺寸找出中心,确定上下左右位置,由中心向两边按分格尺寸安装窗的主框。段桥路出口内侧(朝向室内的一侧)与钢副框内侧齐平。断桥铝主框外侧(朝向室外一侧)超出钢副框部位下打发泡胶,目的是使发泡胶与断桥铝主框、钢副框、外窗台很好的粘结,以有效防止该部位出现渗漏。用室外电梯将框、扇、玻璃先后运输到需安装的各楼层,由工人运到安装部位。本表由施工单位填写。第3页共7页审核交底...
