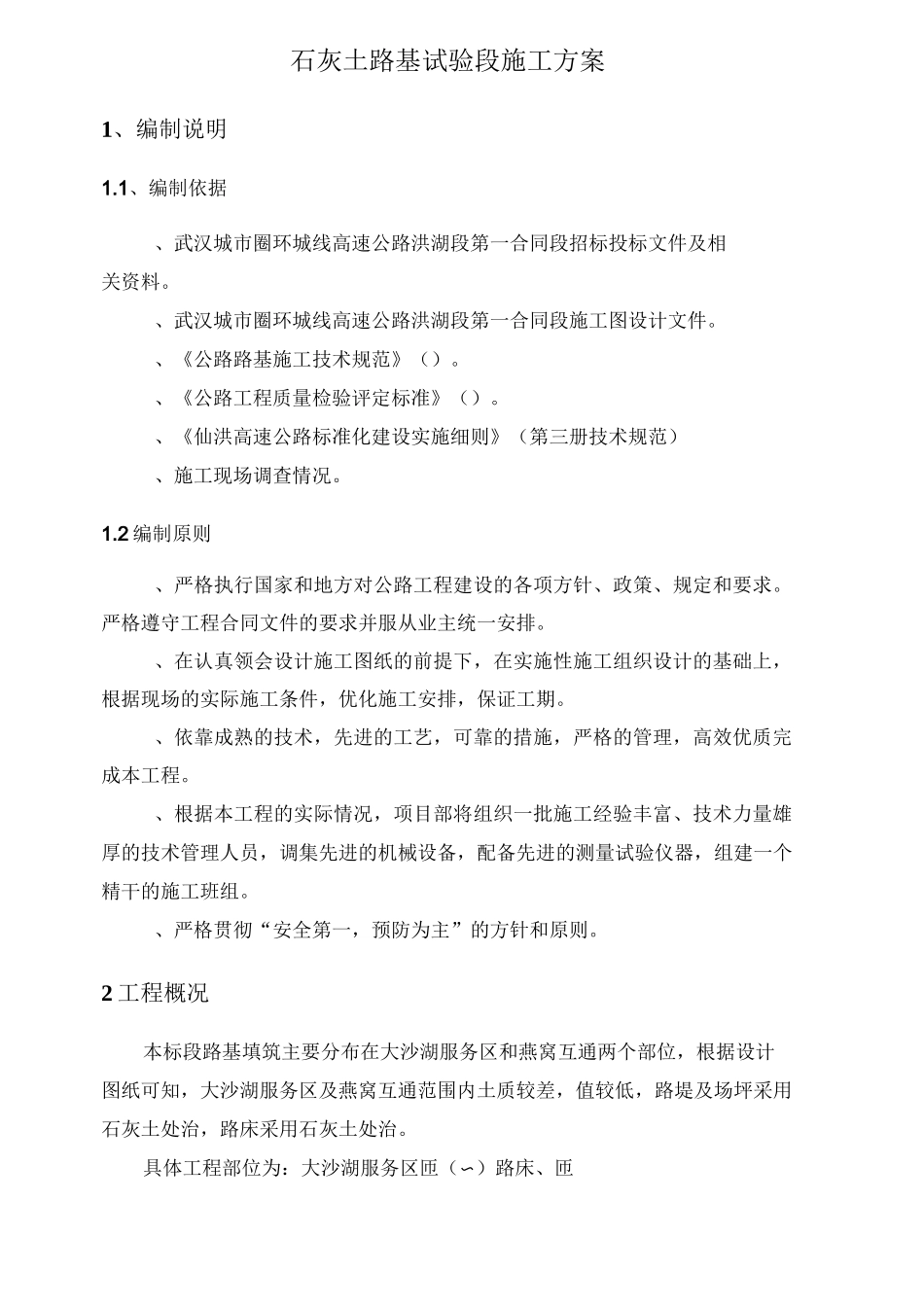

121.1、编制依据1.2、编制原则6.1、组织机构及人员配备6.2、机械设备配置7.1、取土场设置7.2、测量放样7.3、取土7.4、摊铺、晾晒7.5、上灰、摊灰错误!未定义书签。7.6、石灰土拌合7.7、灰土整型7.8、恢复中线、边线7.9、碾压7.10、养生7.11、自检报验9.1成立路基试验段专项质量控制机构9.2制度保证9.3施工过程中的质量保证1010.1、安全生产措施10.2、环保措施11石灰土路基试验段施工方案1、编制说明1.1、编制依据、武汉城市圈环城线高速公路洪湖段第一合同段招标投标文件及相关资料。、武汉城市圈环城线高速公路洪湖段第一合同段施工图设计文件。、《公路路基施工技术规范》()。、《公路工程质量检验评定标准》()。、《仙洪高速公路标准化建设实施细则》(第三册技术规范)、施工现场调查情况。1.2编制原则、严格执行国家和地方对公路工程建设的各项方针、政策、规定和要求。严格遵守工程合同文件的要求并服从业主统一安排。、在认真领会设计施工图纸的前提下,在实施性施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期。、依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,高效优质完成本工程。、根据本工程的实际情况,项目部将组织一批施工经验丰富、技术力量雄厚的技术管理人员,调集先进的机械设备,配备先进的测量试验仪器,组建一个精干的施工班组。、严格贯彻“安全第一,预防为主”的方针和原则。2工程概况本标段路基填筑主要分布在大沙湖服务区和燕窝互通两个部位,根据设计图纸可知,大沙湖服务区及燕窝互通范围内土质较差,值较低,路堤及场坪采用石灰土处治,路床采用石灰土处治。具体工程部位为:大沙湖服务区匝(〜)路床、匝()路床、匝)路堤及场坪、匝)路堤。4、施工准备、清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下〜内的草皮和表土。清除出来的垃圾、废料及不适用材料和树木等运至指定弃土场堆放,以供土地复耕和绿化使用。弃土场设置在主线桩号右侧,面积约m2,可容纳清表土约m3。弃土场现场照片如下:、土源土样进行液塑限、颗粒分析、含水量、重型击实标准、等试验,并报送试验监理工程师批准。、在路基两侧开挖纵向排水沟,确保路基的干燥、不积水、不被冲刷,保证路基稳定密实。、先用推土机对原地面进行整平,再用振动压路机对地面进行压实,达到压实度〉,自检合格后,报监理工程师验收。、原地面整平压实后,布置测点并测量标高和计算横坡(用钢尺在地面布置测点,使用监理工程师确认的水准点测出所布置点位相对应的高程)。、原地表土质和石灰土等经试验并报监理工程师批准,各项性能指标均应符合规范要求。5、施工进度安排石灰土路基填筑试验段施工计划工期为年月日至年月日。6、试验段项目组织管理机构及人员分工6.1、组织机构及人员配备项目部按照合同要求组织相关人员、机械、试验仪器已全部进场,并确定其职责、人员分工。、项目经理审批全面、科学而合理的施工方案,并抓好具体落实工作。、总工程师制定施工方案,并对技术、工艺、质量、进度进行把关控制,向技术人员进行技术交底。、质检人员按路基施工技术规范中的自检频率和方法完成所规定的试验和检查,做好质量检查记录,施工记录,建立管理档案,并对数据进行统计和分析项目部成立如下组织管理机构:施工投入的主要人员数量表序号名称姓名数量(人)备注项目经理项目总工现场技术负责人技术人员试验工程师质量部长现场安全员测量队长机械操作手其他人员6.2、机械设备配置根据工程量和施工工期要求,投入如下机械设备主要机械设备配置表序号机械名称单位规格型号数量备注挖掘机台卡特推土机台自卸汽车台m3压路机台平地机台洒水车台装载机台山工灰土路拌机台旋耕犁台全站仪台徕卡水准仪台苏州一光21:1.5%石灰7、试验段施工技术方案施工方法:从取土场取土运至路基,掺灰在路基上进行,即每一层土摊平粉碎并初步整平后按比例摊铺消解石灰,再用拌合机进行粉碎拌和,平整碾压,直至成型。路基填筑断面图:路基填筑横断面施工工艺流程:测量放样一清表、排水沟开挖一取土场取土、运输一摊土一翻晒f上灰、铺灰f拌合f灰土整平、检测灰剂量f碾...
