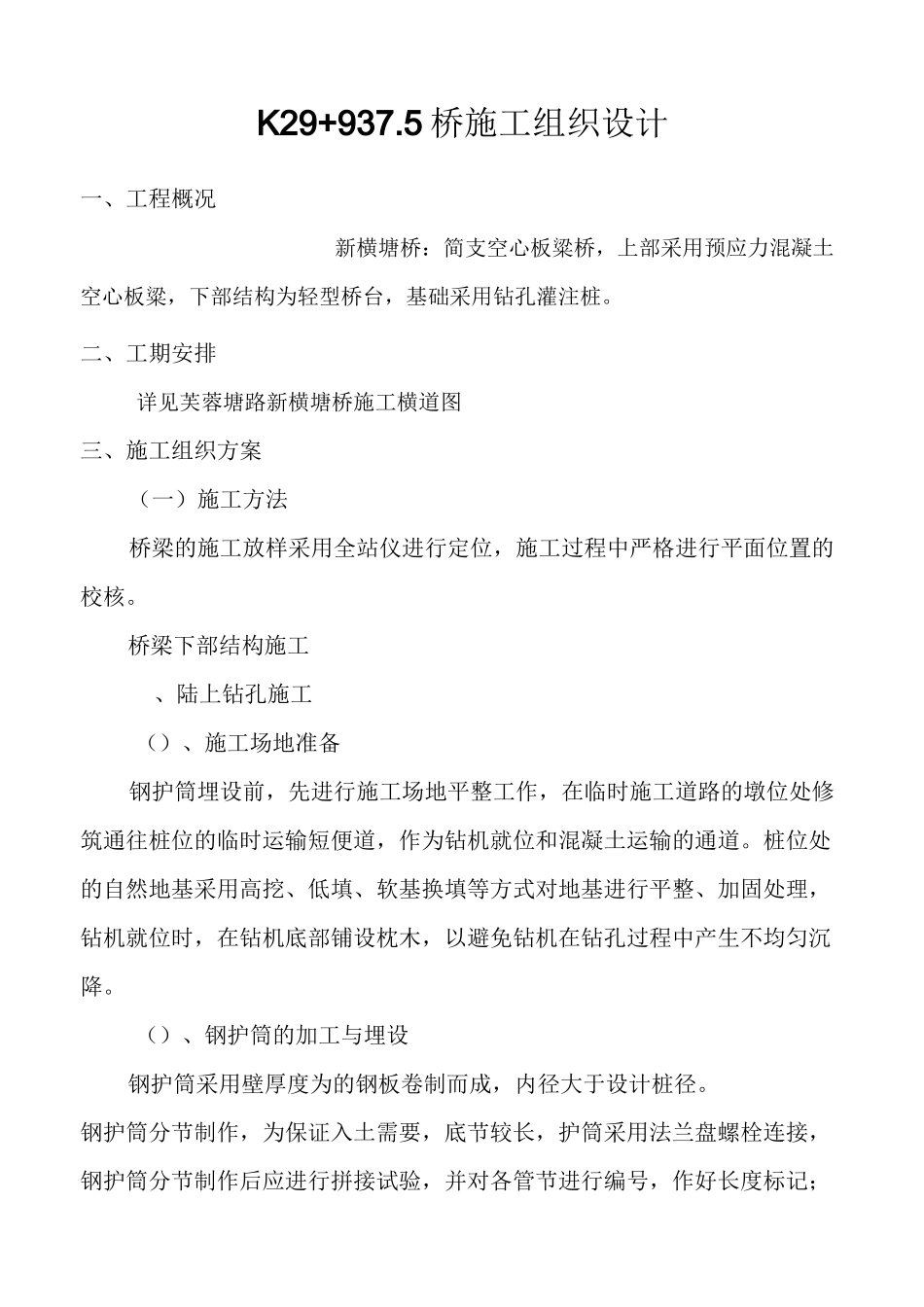

K29+937
5桥施工组织设计一、工程概况新横塘桥:简支空心板粱桥,上部采用预应力混凝土空心板粱,下部结构为轻型桥台,基础采用钻孔灌注桩
二、工期安排详见芙蓉塘路新横塘桥施工横道图三、施工组织方案(一)施工方法桥梁的施工放样采用全站仪进行定位,施工过程中严格进行平面位置的校核
桥梁下部结构施工、陆上钻孔施工()、施工场地准备钢护筒埋设前,先进行施工场地平整工作,在临时施工道路的墩位处修筑通往桩位的临时运输短便道,作为钻机就位和混凝土运输的通道
桩位处的自然地基采用高挖、低填、软基换填等方式对地基进行平整、加固处理,钻机就位时,在钻机底部铺设枕木,以避免钻机在钻孔过程中产生不均匀沉降
()、钢护筒的加工与埋设钢护筒采用壁厚度为的钢板卷制而成,内径大于设计桩径

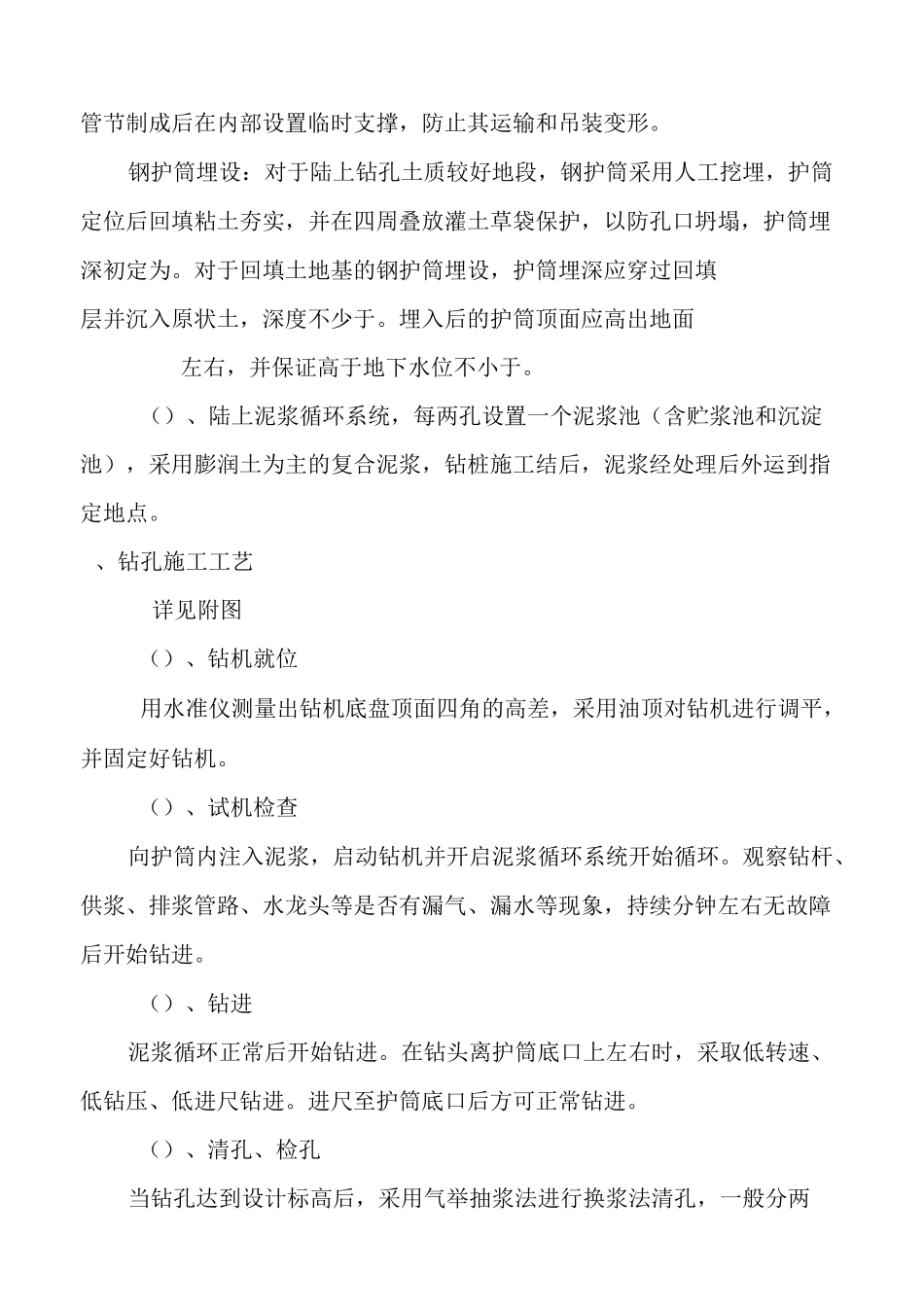

钢护筒分节制作,为保证入土需要,底节较长,护筒采用法兰盘螺栓连接,钢护筒分节制作后应进行拼接试验,并对各管节进行编号,作好长度标记;管节制成后在内部设置临时支撑,防止其运输和吊装变形
钢护筒埋设:对于陆上钻孔土质较好地段,钢护筒采用人工挖埋,护筒定位后回填粘土夯实,并在四周叠放灌土草袋保护,以防孔口坍塌,护筒埋深初定为
对于回填土地基的钢护筒埋设,护筒埋深应穿过回填层并沉入原状土,深度不少于
埋入后的护筒顶面应高出地面左右,并保证高于地下水位不小于
()、陆上泥浆循环系统,每两孔设置一个泥浆池(含贮浆池和沉淀池),采用膨润土为主的复合泥浆,钻桩施工结后,泥浆经处理后外运到指定地点
、钻孔施工工艺详见附图()、钻机就位用水准仪测量出钻机底盘顶面四角的高差,采用油顶对钻机进行调平,并固定好钻机
()、试机检查向护筒内注入泥浆,启动钻机并开启泥浆循环系统开始循环
观察钻杆、供浆、排浆管路、水龙头等是否有漏气、漏水等现象,持续分钟左右无故障后开始钻进
()、钻进泥浆循环正常后开始钻进
在钻头离护筒底口上左右时,采取低转速、低钻
