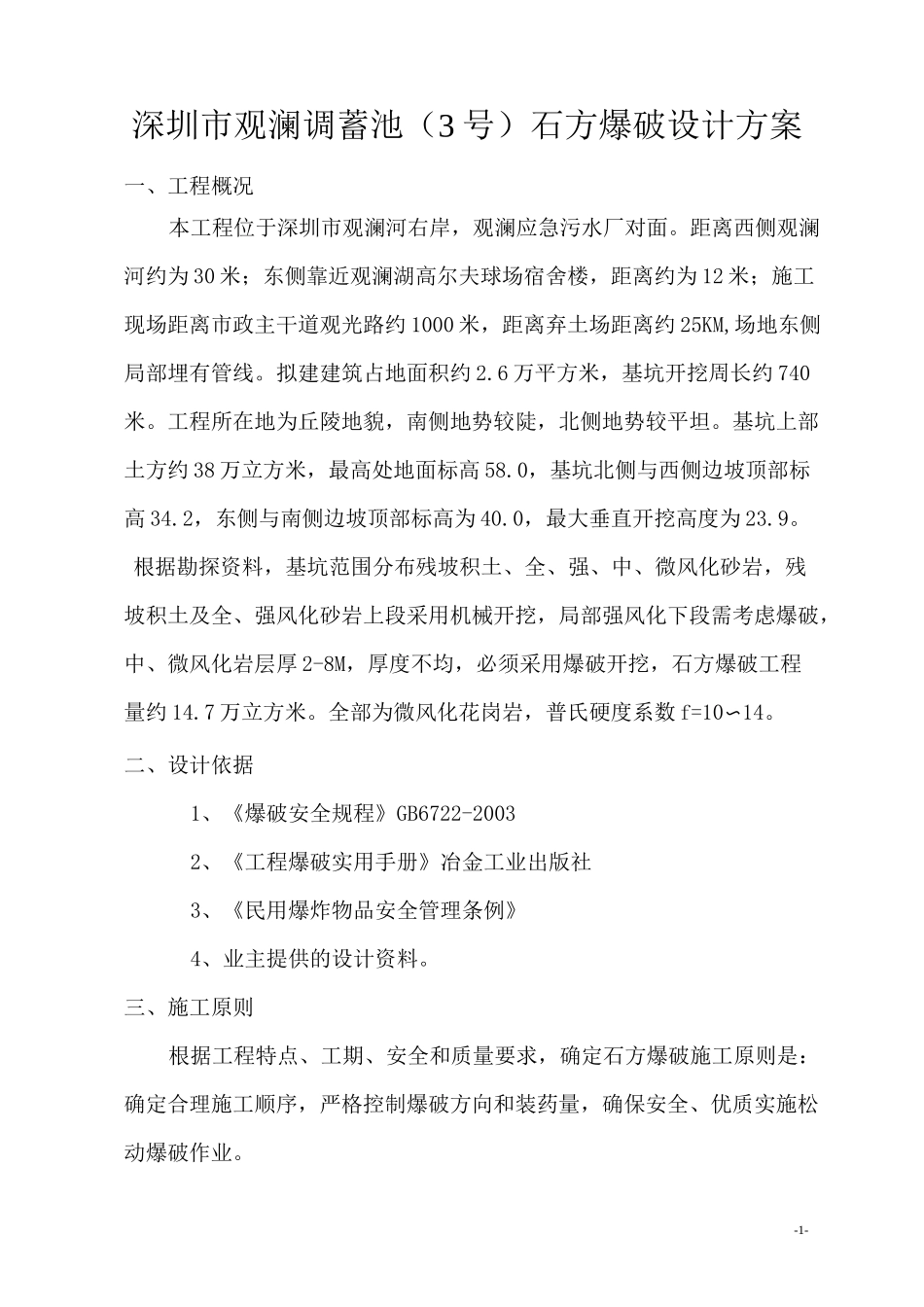

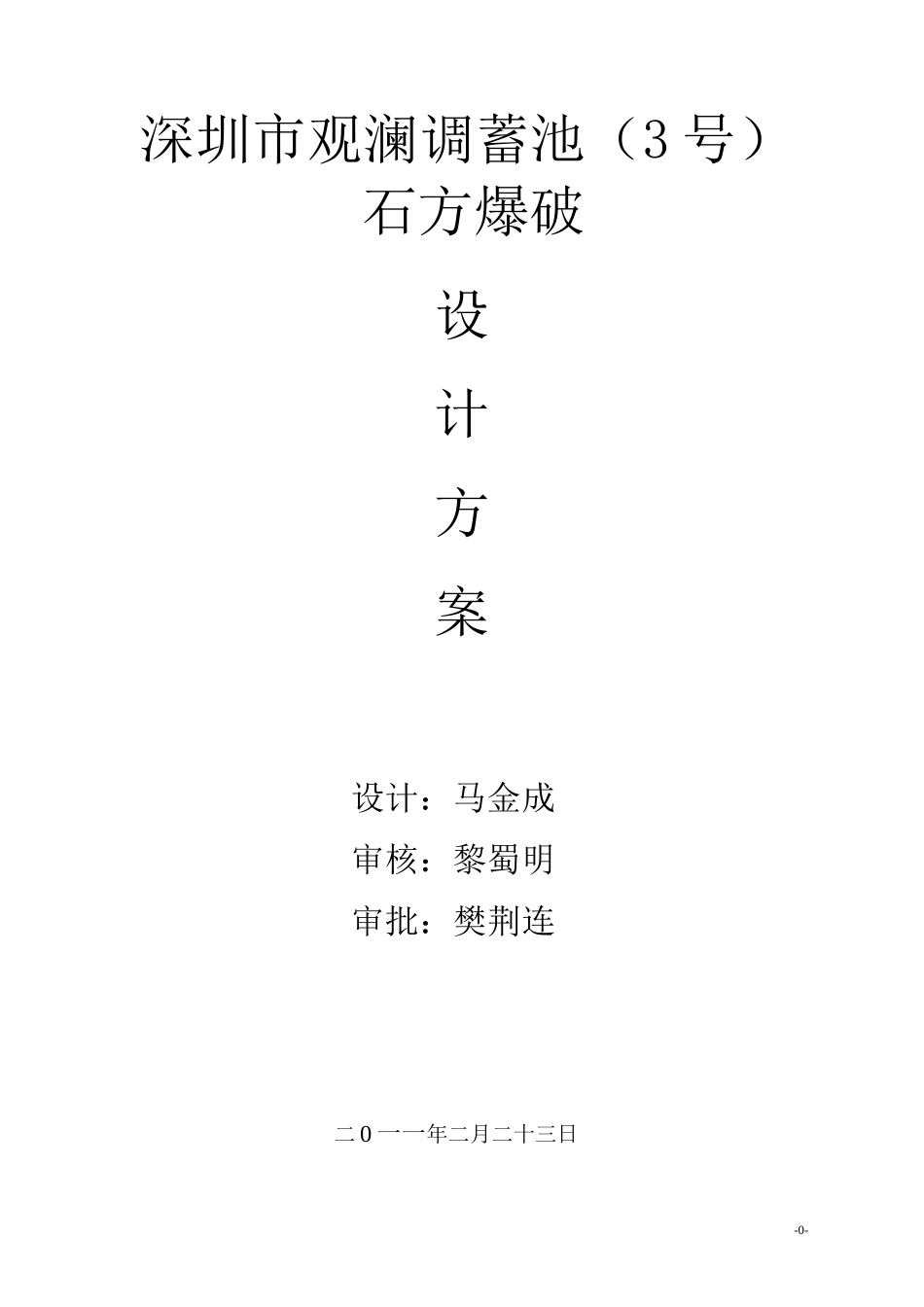

-0-深圳市观澜调蓄池(3号)石方爆破设计方案设计:马金成审核:黎蜀明审批:樊荆连二0一一年二月二十三日-1-深圳市观澜调蓄池(3号)石方爆破设计方案一、工程概况本工程位于深圳市观澜河右岸,观澜应急污水厂对面
距离西侧观澜河约为30米;东侧靠近观澜湖高尔夫球场宿舍楼,距离约为12米;施工现场距离市政主干道观光路约1000米,距离弃土场距离约25KM,场地东侧局部埋有管线
拟建建筑占地面积约2
6万平方米,基坑开挖周长约740米
工程所在地为丘陵地貌,南侧地势较陡,北侧地势较平坦
基坑上部土方约38万立方米,最高处地面标高58
0,基坑北侧与西侧边坡顶部标高34
2,东侧与南侧边坡顶部标高为40
0,最大垂直开挖高度为23
根据勘探资料,基坑范围分布残坡积土、全、强、中、微风化砂岩,残坡积土及全、强风化砂岩上段采用机械开挖,局部强风化下段需考虑爆破,中、微风化岩层厚2-8M,厚度不均,必须采用爆破开挖,石方爆破工程量约14
全部为微风化花岗岩,普氏硬度系数f=10〜14
二、设计依据1、《爆破安全规程》GB6722-20032、《工程爆破实用手册》冶金工业出版社3、《民用爆炸物品安全管理条例》4、业主提供的设计资料
三、施工原则根据工程特点、工期、安全和质量要求,确定石方爆破施工原则是:确定合理施工顺序,严格控制爆破方向和装药量,确保安全、优质实施松动爆破作业

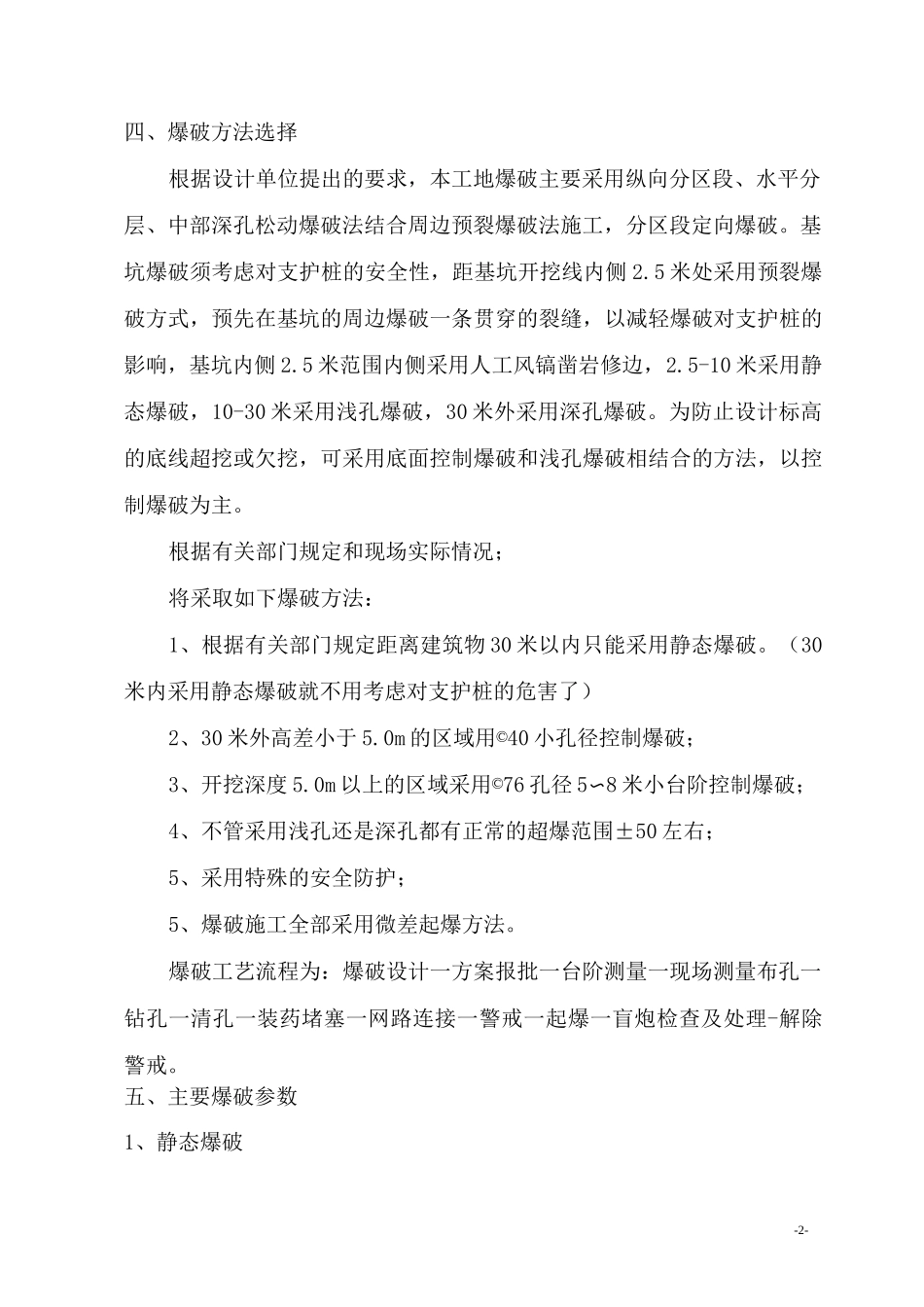

-2-四、爆破方法选择根据设计单位提出的要求,本工地爆破主要采用纵向分区段、水平分层、中部深孔松动爆破法结合周边预裂爆破法施工,分区段定向爆破
基坑爆破须考虑对支护桩的安全性,距基坑开挖线内侧2
5米处采用预裂爆破方式,预先在基坑的周边爆破一条贯穿的裂缝,以减轻爆破对支护桩的影响,基坑内侧2
5米范围内侧采用人工风镐凿岩修边,2
5-10米采用静态爆破,10-30米采用浅孔爆破,30米外采用深孔爆破
