第一章基本情况1第二章运输对象22
1预制构件分布22
2预制构件数量及尺寸22
4进场预制构件数量及频次2第三章预制构件运输43
1预制构件的装车与卸货43

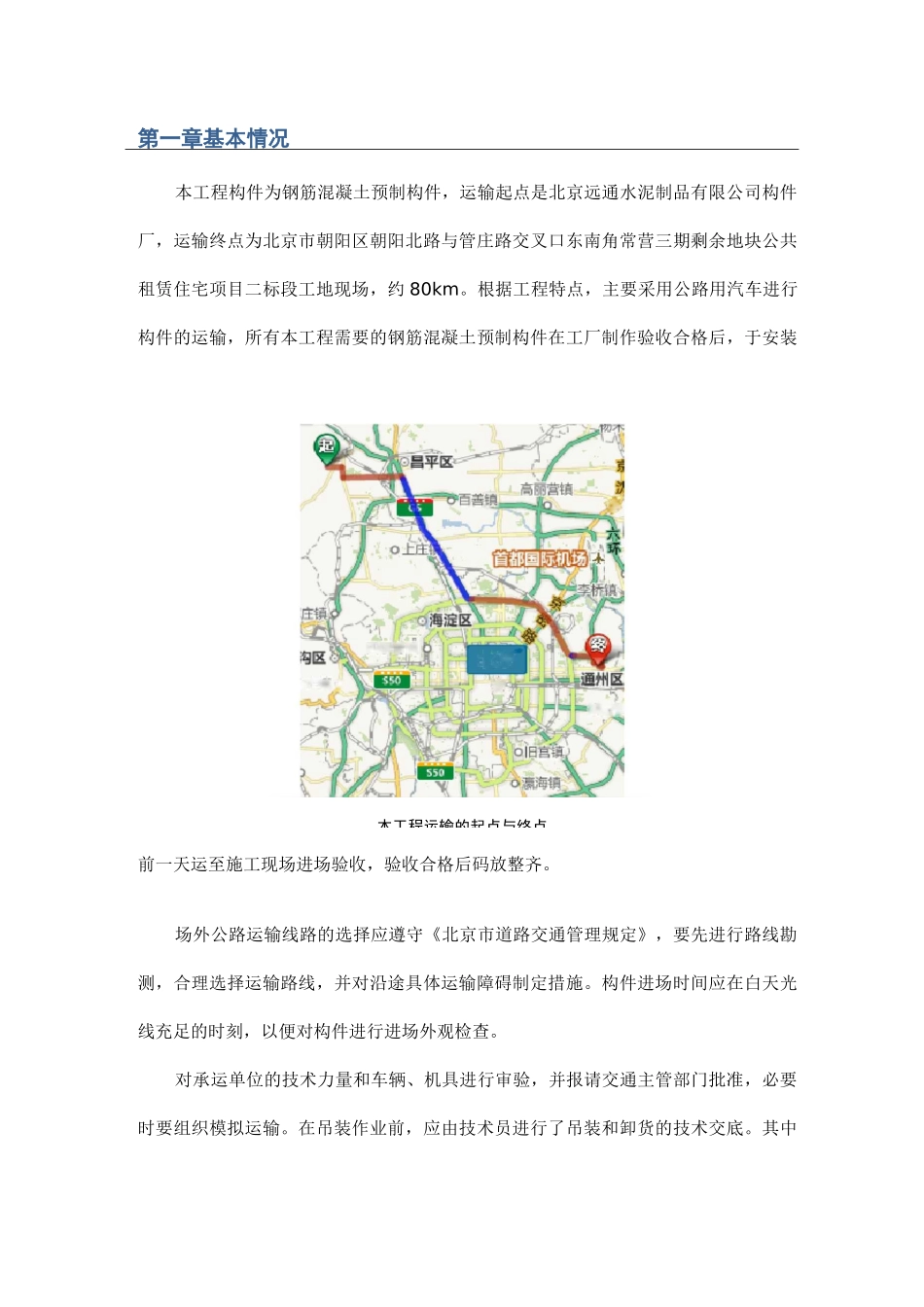

2预制构件运输4第四章运输的安全管理及成品保护5瞬四季古*匚走諛梨园北本工程运输的起点与终点第一章基本情况本工程构件为钢筋混凝土预制构件,运输起点是北京远通水泥制品有限公司构件厂,运输终点为北京市朝阳区朝阳北路与管庄路交叉口东南角常营三期剩余地块公共租赁住宅项目二标段工地现场,约80km
根据工程特点,主要采用公路用汽车进行构件的运输,所有本工程需要的钢筋混凝土预制构件在工厂制作验收合格后,于安装前一天运至施工现场进场验收,验收合格后码放整齐
场外公路运输线路的选择应遵守《北京市道路交通管理规定》,要先进行路线勘测,合理选择运输路线,并对沿途具体运输障碍制定措施
构件进场时间应在白天光线充足的时刻,以便对构件进行进场外观检查
对承运单位的技术力量和车辆、机具进行审验,并报请交通主管部门批准,必要时要组织模拟运输
在吊装作业前,应由技术员进行了吊装和卸货的技术交底
其中指挥人员、司索人员(起重工)和起重机械操作人员,必须经过专业学习并接受安全技术培训,取得《特种作业人员安全操作证》
所使用的起重机械和起重机具者是完好的第二章运输对象2
1预制构件分布本项目在2#、3#住宅楼顶板、阳台板、空调板施工中采用了预制叠合板进行施工,楼梯为预制楼梯建筑单体楼梯板空调板阳台板顶板叠合板预制梁楼梯间隔墙2#、3#住宅楼4层-27层5-27层5-27层4-26层4-机房层4层-27层2

2预制构件数量及尺寸本项目同种预制构件尺寸差别大,顶板叠合板、空调叠合板、阳台叠合板、楼梯板、楼梯间隔墙板、楼梯间横梁等10多种尺寸
顶板叠合板根据个房间尺寸的不同也有5150mmxl500mm、5150mmx2150mm、4250mmxl890mm、
