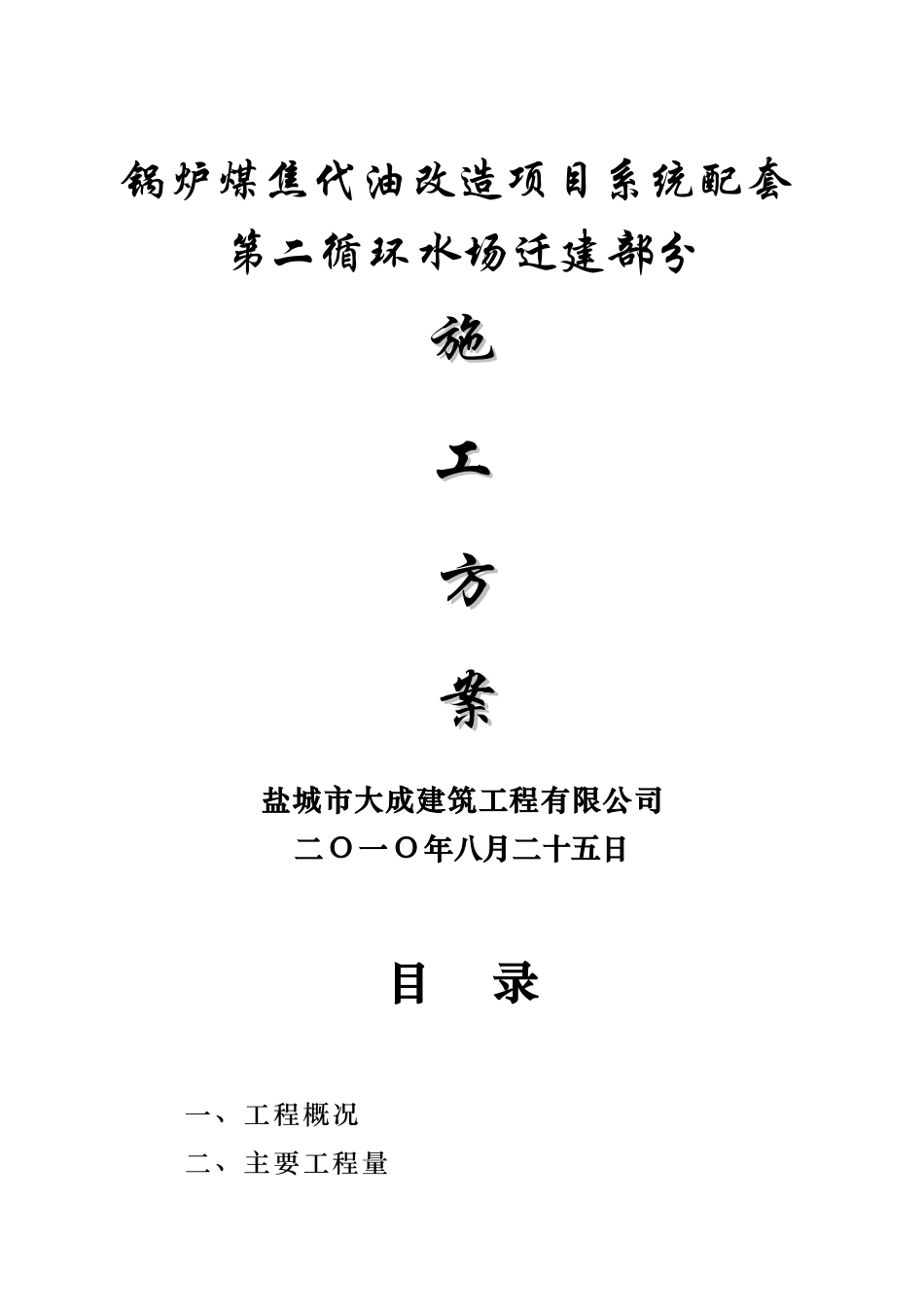

锅炉煤焦代油改造项目系统配套第二循环水场迁建部分施施工工方方案案盐城市大成建筑工程有限公司二O一O年八月二十五日目录一、工程概况二、主要工程量三、主要施工方法四、安全保证措施五、安全承诺六、文明施工措施七、投入的主要施工机械八、劳动力安排一、工程概况本工程为第二循环水场扩建的配套拆除改造工程,对第二循环水场至主装置区域原有地上、地下管线以及第二循环水场需要扩建的冷却塔、药剂间等设计拆除及改造
二、主要工程量1、拆除管道(1)焊接钢管DN900405m;(2)DN1000102m;(3)DN200~700261m;(4)DN5020m

2、拆除建筑物、检查井、冷却塔(1)药库:9
6m1座;(2)污水检查井:4座;(3)冷却塔:长21
5m×宽19
5m×高11
6m1座;(4)排风筒:Φ6m、高4m4个、风机4个;(5)框架柱:25根;(6)水池:1座

三、主要施工方法1、原有循环热水、冷水管道拆除(1)管线拆除首先对要拆除的管线经过作业部及相关单位确认是否管路全部切断、有无介质
(2)办理动土票及作业票、火票、电票等票据
(3)要开挖的范围采用白灰洒线放出施工界线,并对施工区域认真仔细的清查有无其它图中未反应的电缆和管线等
(4)土方开挖为预防地下有电缆及其它管线碰坏,尤其是架空高压电路下边,以人工挖土为主、机械开挖为辅,挖出的土方堆在管网的东侧,西侧留下给运输车及吊车装运管道用回库运垃圾通行道用
(5)拆除顺序:从变电室西头向南拆,拆至南头止,接着从西头向东拆除支管,最后拆除立管
(6)管线上表面的土方开挖完毕后,采用气割分段约6m左右分管线切割,其中过纬三路段暂不拆除,保留待新管线安装时再拆除,拆除的管线采用挖掘机将管线吊出转运到经四路东边集中堆放,然后采用8T汽车吊装12T运输车运至物资供应处库房
(7)所有拆除管道的端口采用δ=3—5mm钢板做临
