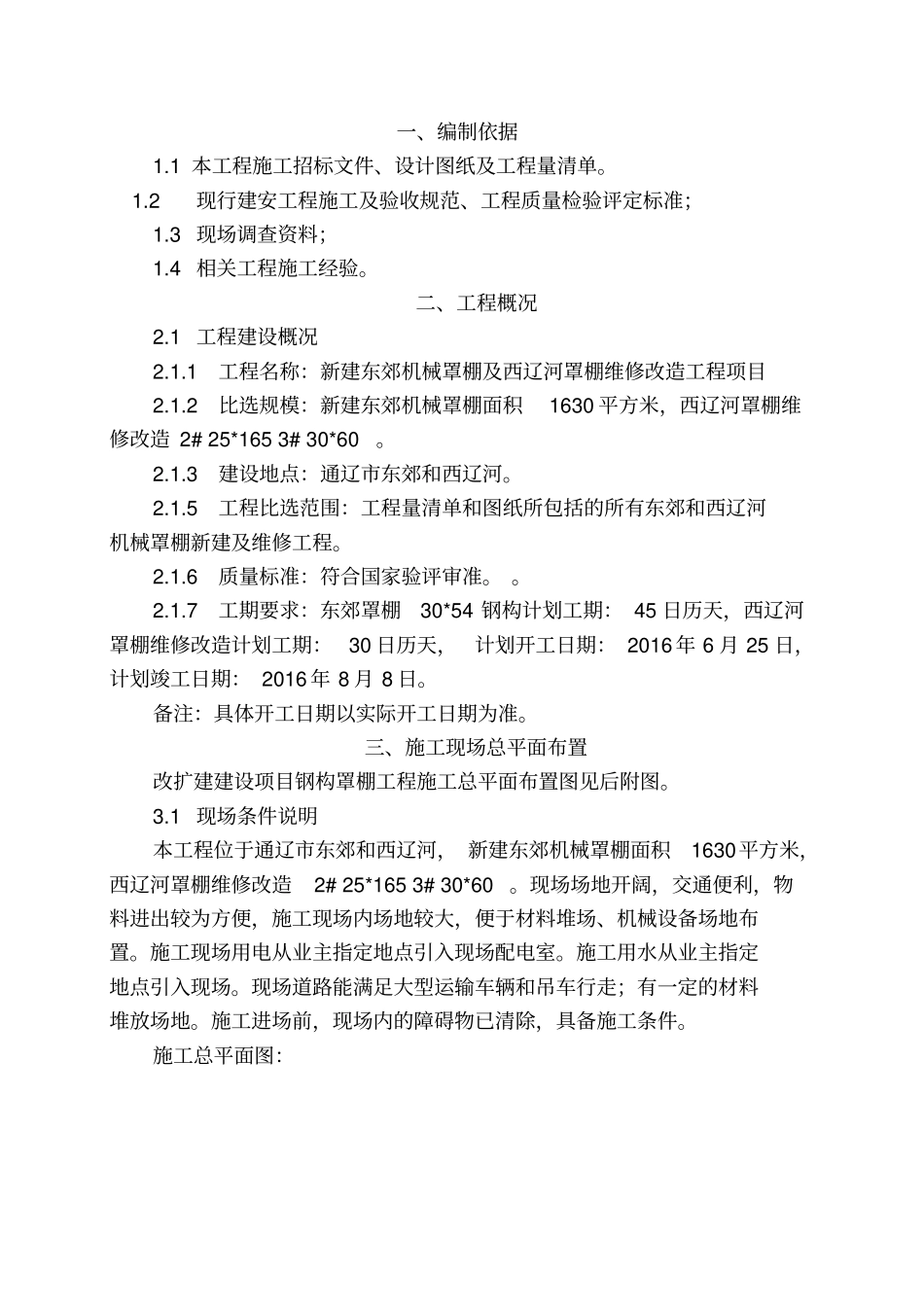

施工组织设计目录一、编制依据二、工程概况三、施工现场总平面布置五、施工现场治安保卫管理、安全管理、环保管理六、施工进度计划八、质量保证措施和创优计划九、施工安全生产保证措施及冬雨季施工保证措施十、文明施工实施措施一、编制依据1
1本工程施工招标文件、设计图纸及工程量清单
2现行建安工程施工及验收规范、工程质量检验评定标准;1
3现场调查资料;1
4相关工程施工经验
二、工程概况2
1工程建设概况2
1工程名称:新建东郊机械罩棚及西辽河罩棚维修改造工程项目2
2比选规模:新建东郊机械罩棚面积1630平方米,西辽河罩棚维修改造2#25*1653#30*60
3建设地点:通辽市东郊和西辽河
5工程比选范围:工程量清单和图纸所包括的所有东郊和西辽河机械罩棚新建及维修工程
6质量标准:符合国家验评审准
7工期要求:东郊罩棚30*54钢构计划工期:45日历天,西辽河罩棚维修改造计划工期:30日历天,计划开工日期:2016年6月25日,计划竣工日期:2016年8月8日
备注:具体开工日期以实际开工日期为准
三、施工现场总平面布置改扩建建设项目钢构罩棚工程施工总平面布置图见后附图
1现场条件说明本工程位于通辽市东郊和西辽河,新建东郊机械罩棚面积1630平方米,西辽河罩棚维修改造2#25*1653#30*60
现场场地开阔,交通便利,物料进出较为方便,施工现场内场地较大,便于材料堆场、机械设备场地布置
施工现场用电从业主指定地点引入现场配电室
施工用水从业主指定地点引入现场
现场道路能满足大型运输车辆和吊车行走;有一定的材料堆放场地
施工进场前,现场内的障碍物已清除,具备施工条件
施工总平面图:3
2设计原则及依据3
1设计原则:要尽量减少用地面积
使施工平面图设计达到科学合理化和物料器具定位管理标准化,从而实现施工现场场容规范化的目标
